1/6目录一、工程概况11、主要工程量:错误
二、施工工艺流程1三、施工方案11、材料要求:12、测量放线:13、刨槽14、安装2四、施工人员及设备配置:2五、质量保证措施3六、质量通病及预防措施:4七、安全保证措施:4一、工程概况本工程车行道与人行道相接处设置侧石,侧石外露17cm
车行道一侧倒圆角
二、施工工艺流程侧石施工工艺流程:施工放样T刨槽T铺垫层T安装T浇筑后戗

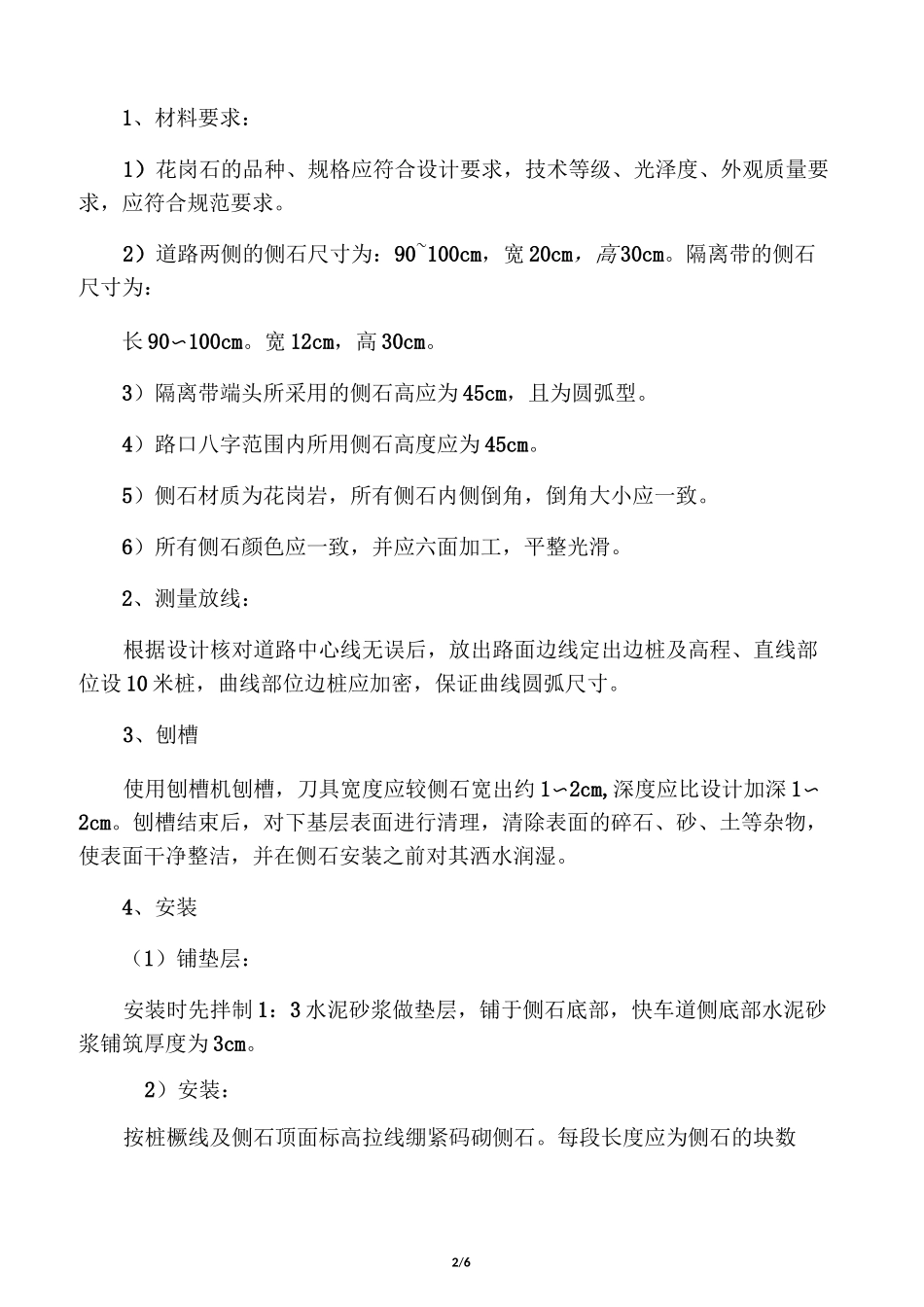

三、施工方案2/61、材料要求:1)花岗石的品种、规格应符合设计要求,技术等级、光泽度、外观质量要求,应符合规范要求
2)道路两侧的侧石尺寸为:90~100cm,宽20cm,高30cm
隔离带的侧石尺寸为:长90〜100cm
宽12cm,高30cm
3)隔离带端头所采用的侧石高应为45cm,且为圆弧型
4)路口八字范围内所用侧石高度应为45cm
5)侧石材质为花岗岩,所有侧石内侧倒角,倒角大小应一致
6)所有侧石颜色应一致,并应六面加工,平整光滑
2、测量放线:根据设计核对道路中心线无误后,放出路面边线定出边桩及高程、直线部位设10米桩,曲线部位边桩应加密,保证曲线圆弧尺寸
3、刨槽使用刨槽机刨槽,刀具宽度应较侧石宽出约1〜2cm,深度应比设计加深1〜2cm
刨槽结束后,对下基层表面进行清理,清除表面的碎石、砂、土等杂物,使表面干净整洁,并在侧石安装之前对其洒水润湿
4、安装(1)铺垫层:安装时先拌制1:3水泥砂浆做垫层,铺于侧石底部,快车道侧底部水泥砂浆铺筑厚度为3cm
2)安装:按桩橛线及侧石顶面标高拉线绷紧码砌侧石
每段长度应为侧石的块数3/6(含缝宽)的整数倍,以防多处砌筑出现较大空档
曲线处应注意侧石外型圆滑,侧石要安正,忌前倾后仰
成活侧石顶角线圆滑平顺无凹进凸出,高低错牙现象,符合标准要求

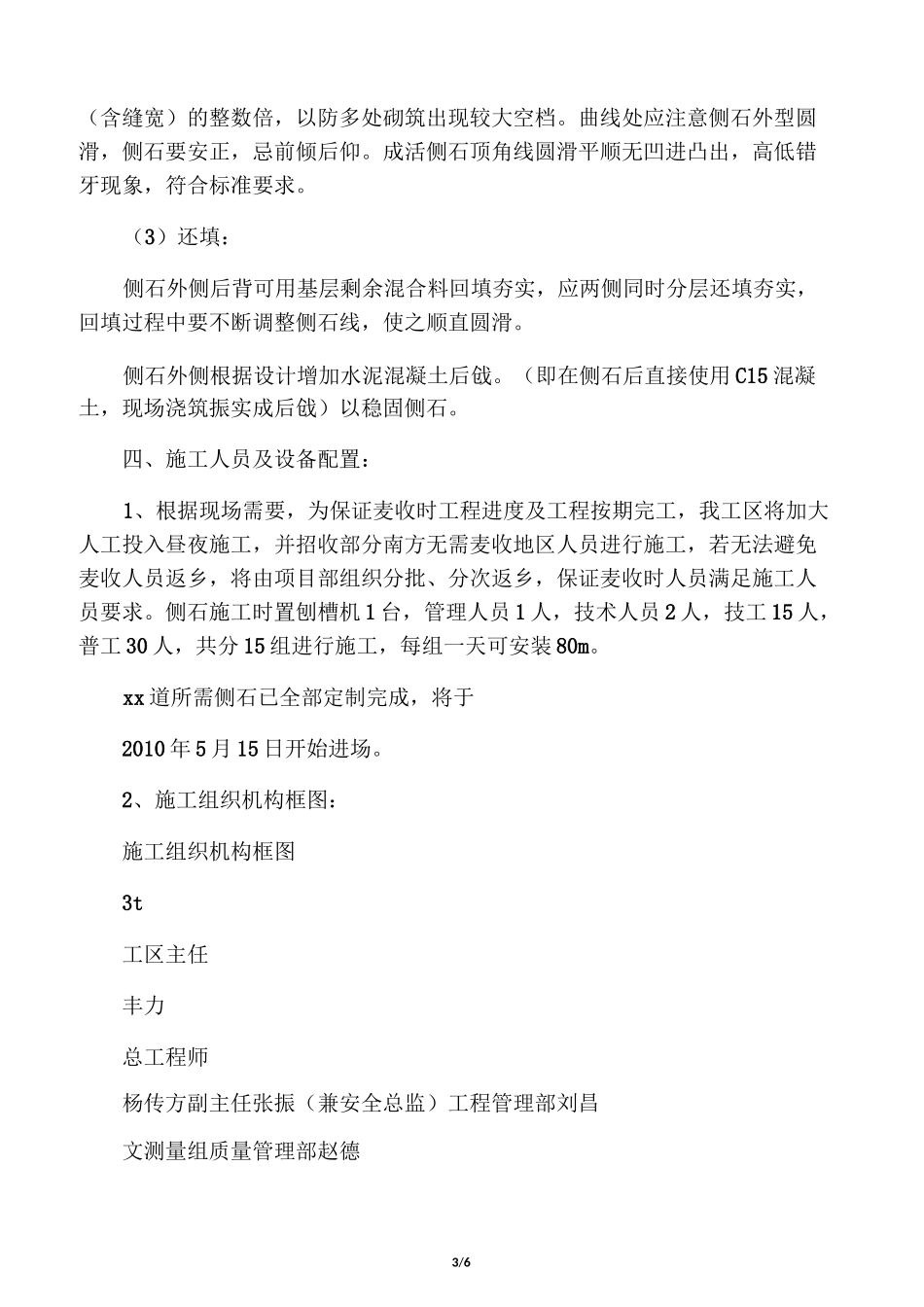

(3)还填:侧石外侧后背可用基层剩余混合料回填夯实,应两侧同时分层还填夯实,回填过程中要
