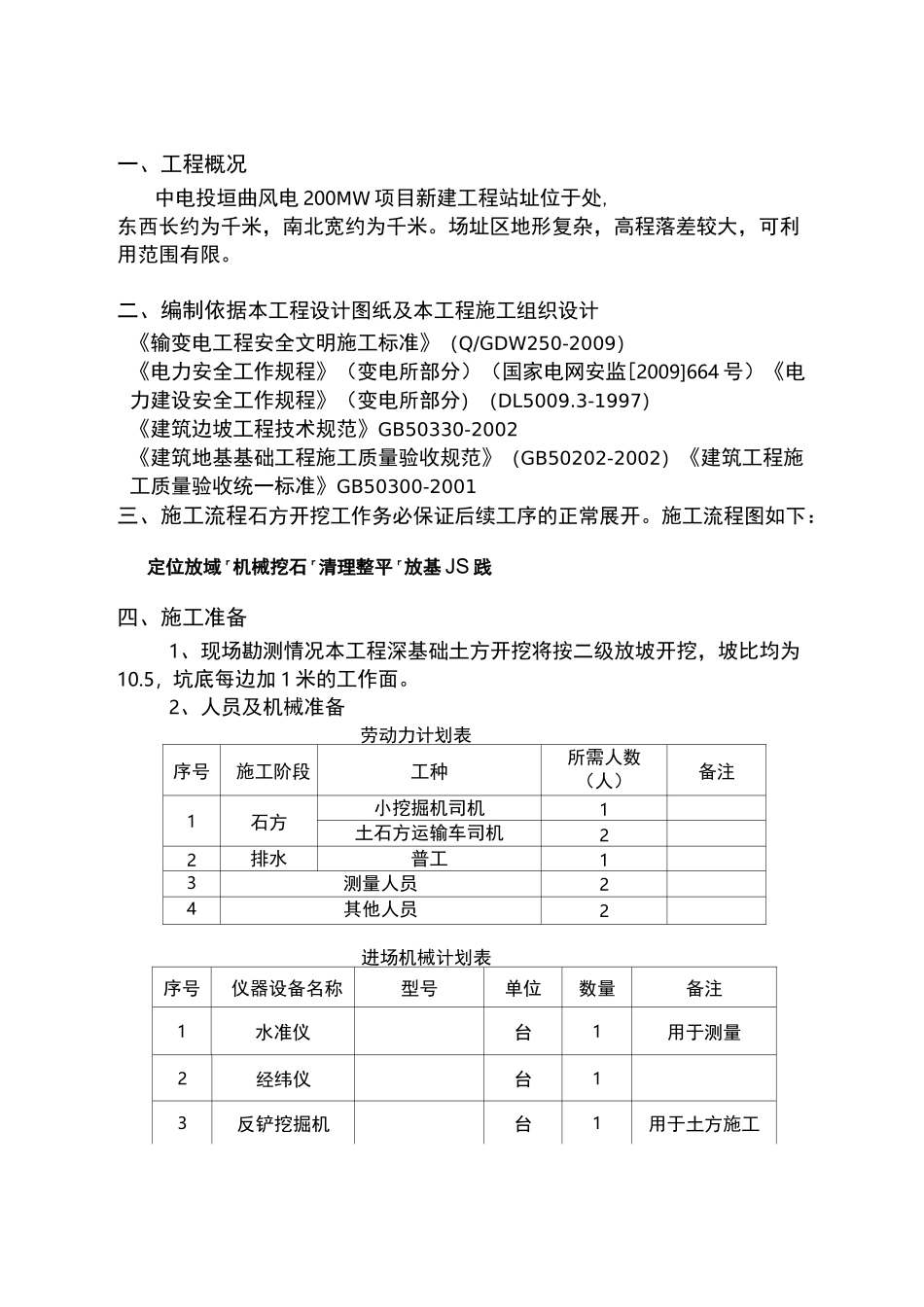

中电投垣曲200MW风电场工程深基坑开挖专项施工方案垣曲工程项目部深基坑土方开挖专项施工方案一、工程概况中电投垣曲风电200MW项目新建工程站址位于处,东西长约为千米,南北宽约为千米
场址区地形复杂,高程落差较大,可利用范围有限
二、编制依据本工程设计图纸及本工程施工组织设计《输变电工程安全文明施工标准》(Q/GDW250-2009)《电力安全工作规程》(变电所部分)(国家电网安监[2009]664号)《电力建设安全工作规程》(变电所部分)(DL5009
3-1997)《建筑边坡工程技术规范》GB50330-2002《建筑地基基础工程施工质量验收规范》(GB50202-2002)《建筑工程施工质量验收统一标准》GB50300-2001三、施工流程石方开挖工作务必保证后续工序的正常展开
施工流程图如下:定位放域r机械挖石r清理整平r放基JS践四、施工准备1、现场勘测情况本工程深基础土方开挖将按二级放坡开挖,坡比均为10
5,坑底每边加1米的工作面
2、人员及机械准备劳动力计划表序号施工阶段工种所需人数(人)备注1石方小挖掘机司机1土石方运输车司机22排水普工13测量人员24其他人员2进场机械计划表序号仪器设备名称型号单位数量备注1水准仪台1用于测量2经纬仪台13反铲挖掘机台1用于土方施工4运输车辆2用于土方运输五、石方开挖方法及控制措施1、开挖边线确定:首先,测量人员根据设计单位提供的控制点,定出本工程基坑轴线;按1:0
25放坡开挖;在具体基坑开挖过程中结合开挖实际深度定出开挖上口线,并撒灰线标记开挖边线及边坡位置
2、开挖方法:2
1、机械挖石,随挖石随修整边坡
在开挖至距离坑底500mm以内时,测量人员抄出500mm水平线,在基槽底钉上水平标高小木桩,在基坑内抄若干个基准点,拉通线找平,预留300mm土层人工清理
2、机械开挖至最后一步时,测量人员随即放出基础承台线
