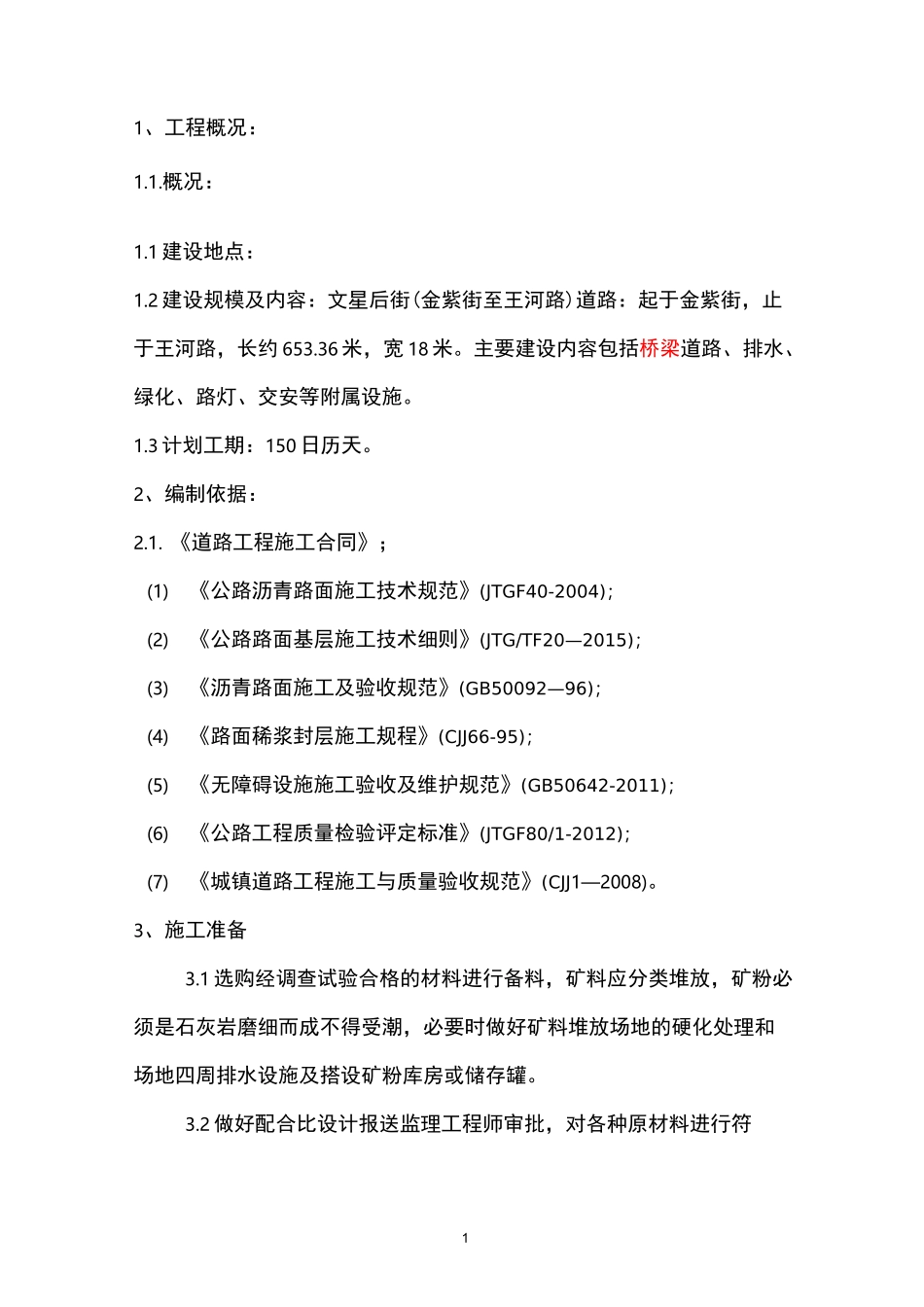

文星后街(金紫街至王河路)道路新建工程结构层施工专项方案编制人:审批人:审核人:########建设工程有限公司2019年8月11、工程概况:1
1建设地点:1
2建设规模及内容:文星后街(金紫街至王河路)道路:起于金紫街,止于王河路,长约653
36米,宽18米
主要建设内容包括桥梁道路、排水、绿化、路灯、交安等附属设施
3计划工期:150日历天
2、编制依据:2
《道路工程施工合同》;(1)《公路沥青路面施工技术规范》(JTGF40-2004);(2)《公路路面基层施工技术细则》(JTG/TF20—2015);(3)《沥青路面施工及验收规范》(GB50092—96);(4)《路面稀浆封层施工规程》(CJJ66-95);(5)《无障碍设施施工验收及维护规范》(GB50642-2011);(6)《公路工程质量检验评定标准》(JTGF80/1-2012);(7)《城镇道路工程施工与质量验收规范》(CJJ1—2008)
3、施工准备3
1选购经调查试验合格的材料进行备料,矿料应分类堆放,矿粉必须是石灰岩磨细而成不得受潮,必要时做好矿料堆放场地的硬化处理和场地四周排水设施及搭设矿粉库房或储存罐

2做好配合比设计报送监理工程师审批,对各种原材料进行符2合性检验
34、主要机械1、压路机2台3、经纬仪1台5、洒水车1辆7、切割机1台2、自卸车5辆4、水准仪1台6、摊铺机1台8、小型夯机1台3
3在验收合格的基层上恢复中线(底面层施工时)在边线外侧0
5m处每隔5T0m钉边桩进行水平测量,拉好基准线,画好边线
4对下承层进行清扫,底面层施工前二天在基层上洒透层油
在中底面层上喷洒粘层油
5试验段开工前28天安装好试验仪器和设备,配备好的试验人员报请监理工程师审核
各层开工前14天在监理工程师批准的现场备齐全部机械设备进行试验段铺筑,以确定松铺系
