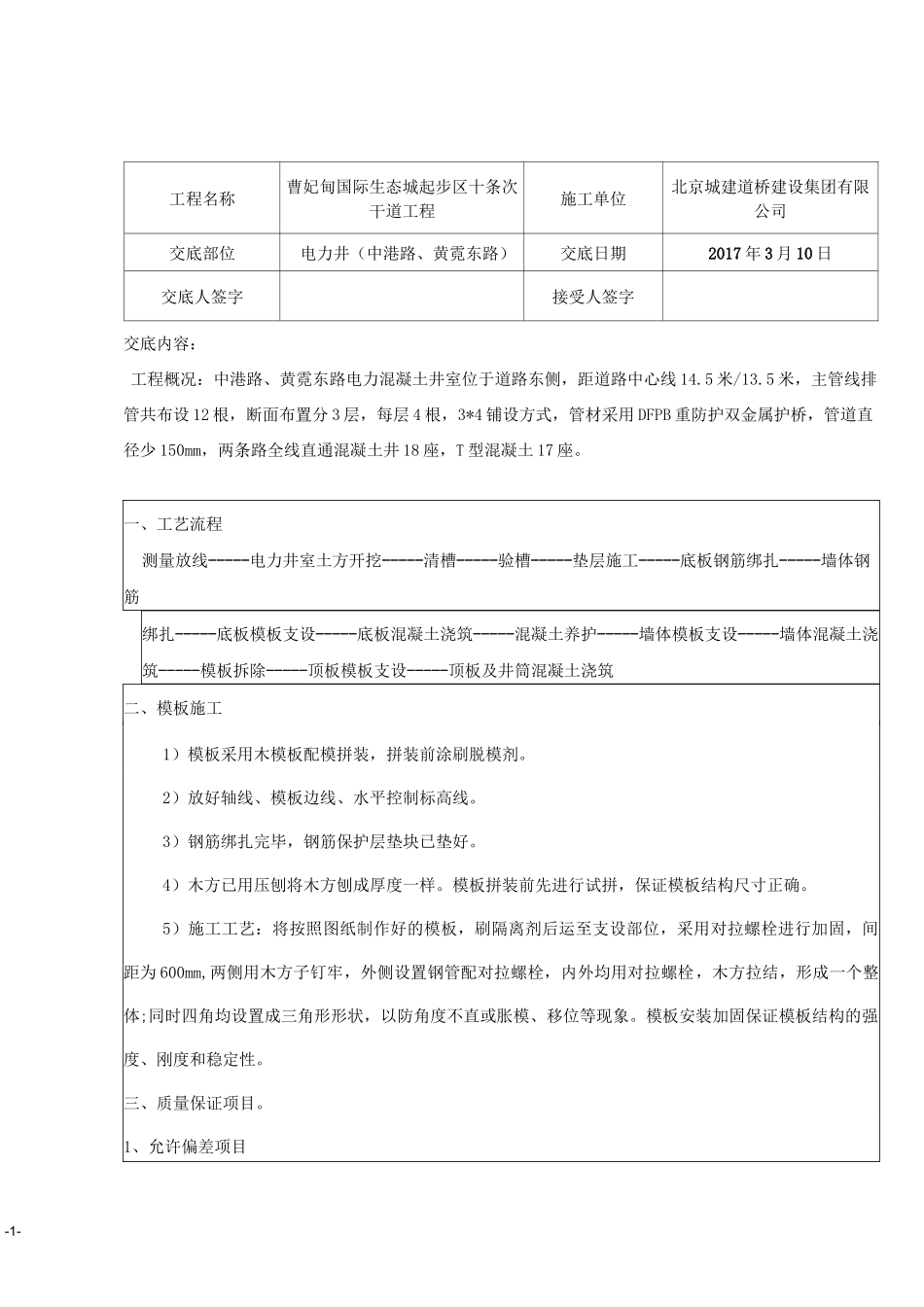

-1-工程名称曹妃甸国际生态城起步区十条次干道工程施工单位北京城建道桥建设集团有限公司交底部位电力井(中港路、黄霓东路)交底日期2017年3月10日交底人签字接受人签字交底内容:工程概况:中港路、黄霓东路电力混凝土井室位于道路东侧,距道路中心线14
5米,主管线排管共布设12根,断面布置分3层,每层4根,3*4铺设方式,管材采用DFPB重防护双金属护桥,管道直径少150mm,两条路全线直通混凝土井18座,T型混凝土17座
一、工艺流程测量放线-----电力井室土方开挖-----清槽-----验槽-----垫层施工-----底板钢筋绑扎-----墙体钢筋绑扎-----底板模板支设-----底板混凝土浇筑-----混凝土养护-----墙体模板支设-----墙体混凝土浇筑-----模板拆除-----顶板模板支设-----顶板及井筒混凝土浇筑二、模板施工1)模板采用木模板配模拼装,拼装前涂刷脱模剂
2)放好轴线、模板边线、水平控制标高线
3)钢筋绑扎完毕,钢筋保护层垫块已垫好
4)木方已用压刨将木方刨成厚度一样
模板拼装前先进行试拼,保证模板结构尺寸正确
5)施工工艺:将按照图纸制作好的模板,刷隔离剂后运至支设部位,采用对拉螺栓进行加固,间距为600mm,两侧用木方子钉牢,外侧设置钢管配对拉螺栓,内外均用对拉螺栓,木方拉结,形成一个整体;同时四角均设置成三角形形状,以防角度不直或胀模、移位等现象
模板安装加固保证模板结构的强度、刚度和稳定性
三、质量保证项目

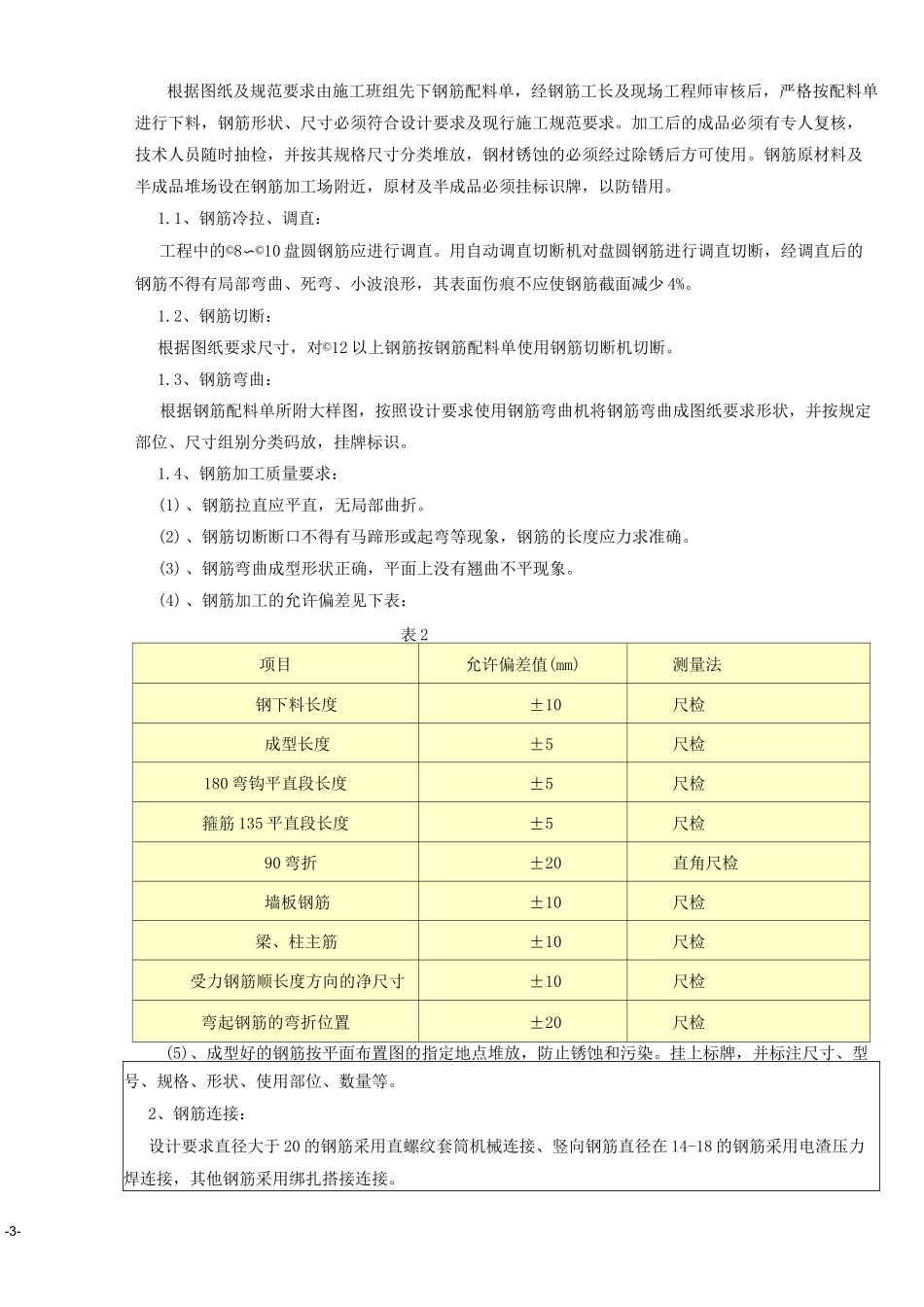

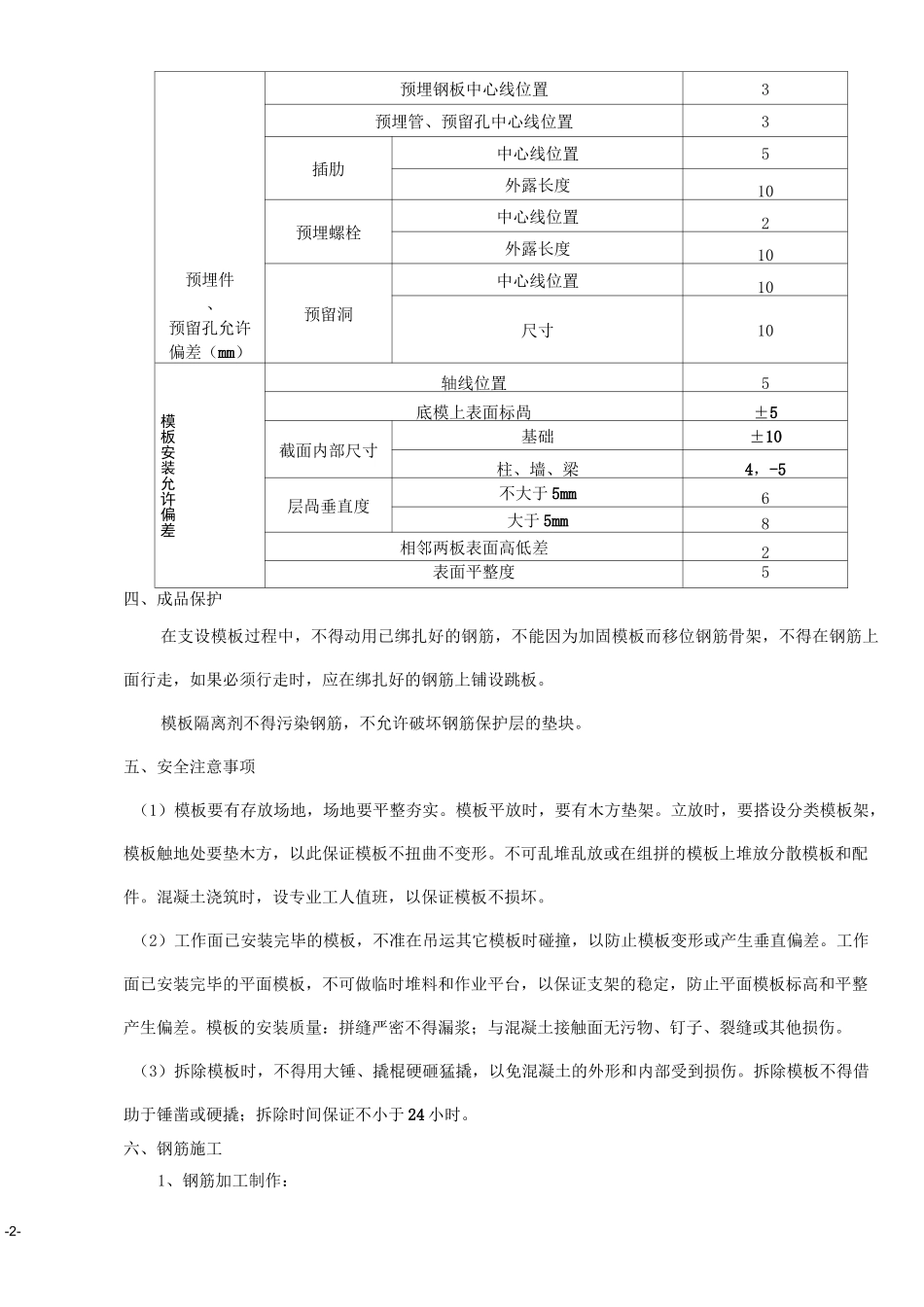

1、允许偏差项目-2-预埋件、预留孔允许偏差(mm)预埋钢板中心线位置3预埋管、预留孔中心线位置3插肋中心线位置5外露长度10预埋螺栓中心线位置2外露长度10预留洞中心线位置10尺寸10模板安装允许偏差轴线位置5底模上表面标咼±5截面内部尺寸基础±10柱、墙、梁4,-5层咼垂直度不大于5mm6大于5mm8相邻两板表
