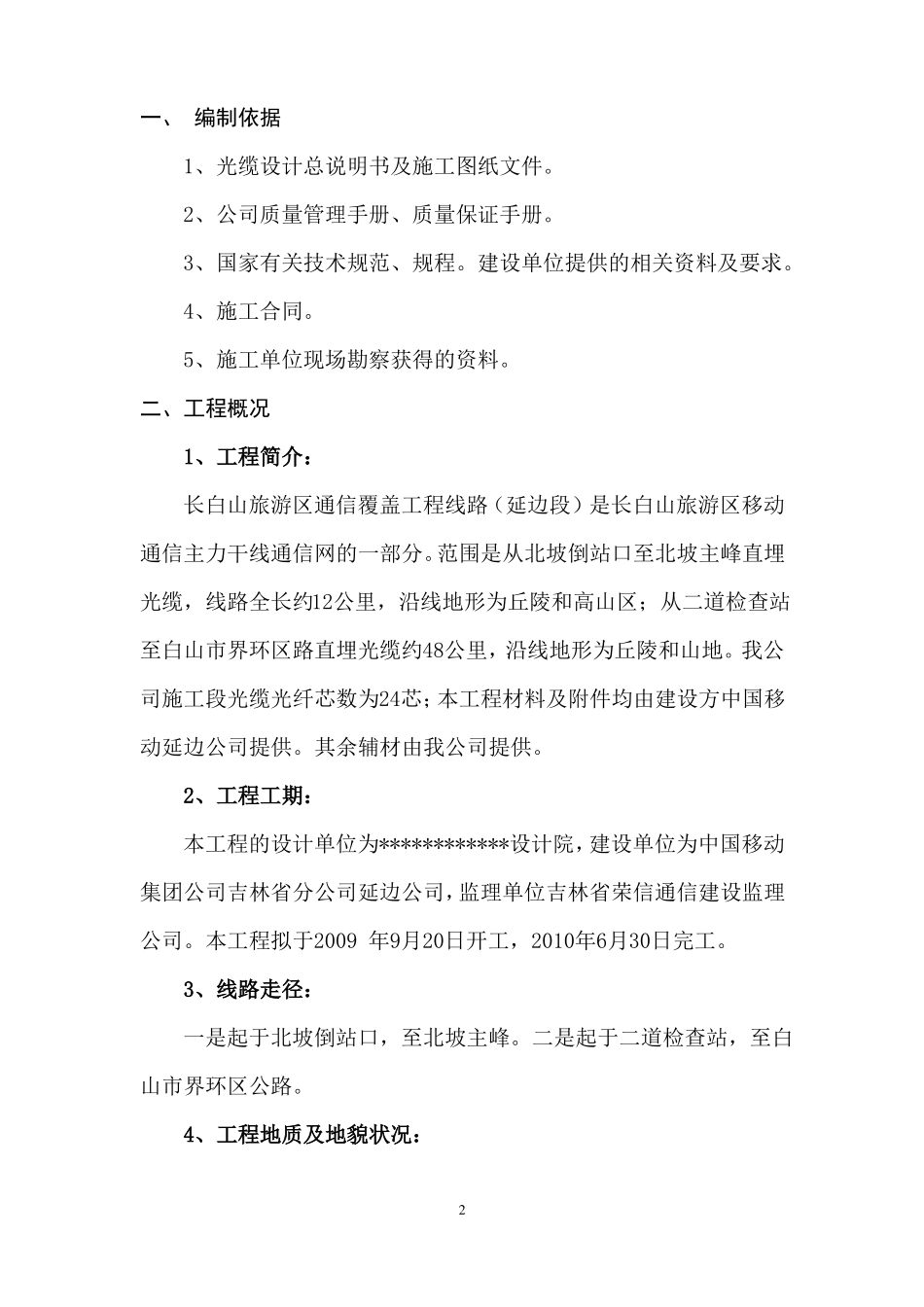

长白山旅游区通信覆盖工程线路施工(延边段)施工组织方案建设单位:中国移动集团公司吉林省分公司延边公司监理单位:吉林省荣信通信建设监理公司设计单位:施工单位:吉林省汇丰电信工程有限公司吉林省汇丰电信工程有限公司2009年9月17日一、编制依据1、光缆设计总说明书及施工图纸文件。2、公司质量管理手册、质量保证手册。3、国家有关技术规范、规程。建设单位提供的相关资料及要求。4、施工合同。5、施工单位现场勘察获得的资料。二、工程概况1、工程简介:长白山旅游区通信覆盖工程线路(延边段)是长白山旅游区移动通信主力干线通信网的一部分。范围是从北坡倒站口至北坡主峰直埋光缆,线路全长约12公里,沿线地形为丘陵和高山区;从二道检查站至白山市界环区路直埋光缆约48公里,沿线地形为丘陵和山地。我公司施工段光缆光纤芯数为24芯;本工程材料及附件均由建设方中国移动延边公司提供。其余辅材由我公司提供。2、工程工期:本工程的设计单位为************设计院,建设单位为中国移动集团公司吉林省分公司延边公司,监理单位吉林省荣信通信建设监理公司。本工程拟于2009年9月20日开工,2010年6月30日完工。3、线路走径:一是起于北坡倒站口,至北坡主峰。二是起于二道检查站,至白山市界环区公路。4、工程地质及地貌状况:2全长均为丘陵和山区,交通运输条件不佳,沿途高低压线路交叉跨越繁多,线路大档距较多。三、施工现场组织管理:1、管理模式:本工程以我公司人员为基础,抽调精英骨干成立长白山旅游区通信覆盖工程光缆项目经理部。项目经理经公司总经理授权,负责施工现场对本工程项目的实施过程进行组织、管理、协调。2、组织机构图:施工一队徐福施工二队相明昌项目部技术负责人:张树微安全工程师:许勇涛质量工程师:董宝成项目经理:李伟峰项目副经理:徐成3、现场布置:项目部设在长白山管委会二道白河镇。二个施工队按工程范围分别设在合适的地点同时进行施工,并设工程负责人1名,全面负责工程各项事务。工程负责人职责:(1)作为工程公司的代表,全面负责该项工程。3(2)负责整个工程的计划、组织、实施和控制工程进度。(3)合理分派各施工队的工作,并帮助各施工队解决工程中出现的各类问题。(4)做好施工期间人员及车辆的安排调度。(5)组织各队长编写竣工资料,并进行内部模拟验收,确保工程质量。各队队长职责:(1)负责施工现场的全面生产及安全管理、质量控制。(2)做好施工各站点的竣工资料,如实填写各项表格,并由相关人员签字确认。(3)每天记录工程日记,反映每天的工程进展情况。四、施工方案1、施工准备:(1)、施工技术资料准备:开始施工前,工程技术人员认真熟悉合同文件、设计图纸及有关的技术规范,编写施工组织设计和施工方案及安全措施,经公司有关部门审核并经总工程师批准后方可在工程中实施,以指导本工程施工。(2)、材料供应:a、材料供应的组织管理机构:项目部统一调配本工程材料,项目部材料站负责该工程材料的接收、采购、检验、装卸、运输、保管、分供等工作。材料由生产地经4公路运至项目部材料站,然后再向各施工点分供。b、材料供应及购置方式:本工程使用的光缆及其附件部分材料由建设单位供应。所用其他材料等由项目部负责定货。有关材料的产品合格证及试验报告单应随材料一起交接,切实把好材料质量关,以保证工程质量。(3)、通讯设施的布置:项目部施工驻地设有移动电话、对讲机,满足施工需要。(4)、施工机械的配置:a、机具安排及配置见下表:编号设备名称123456789101112规格J6、J23t5081.5t5单位台台套套个个只台辆辆台台数量3252220481211经纬仪机动绞磨扭力矩扳手牵张机具放线架光缆放线滑车紧线器对讲机指挥车汽车电焊机切割机13手动切割机b、机具供应计划:1所有机具,应按照“机具安排及配置表”的要求进行配置和供应,投入工程使用前应进行全面检修和保养。各机械设备必须在相应的工程计划开工前10天运到材料站,并进行大型机械的试机,充分做好施工准备。(5)、施工力量、技术力量的配置:a、施工力量的组织安排施工人员共140人,其中职工16人,合同工124人,负担原件拆除、构件加固、工地运输、...
