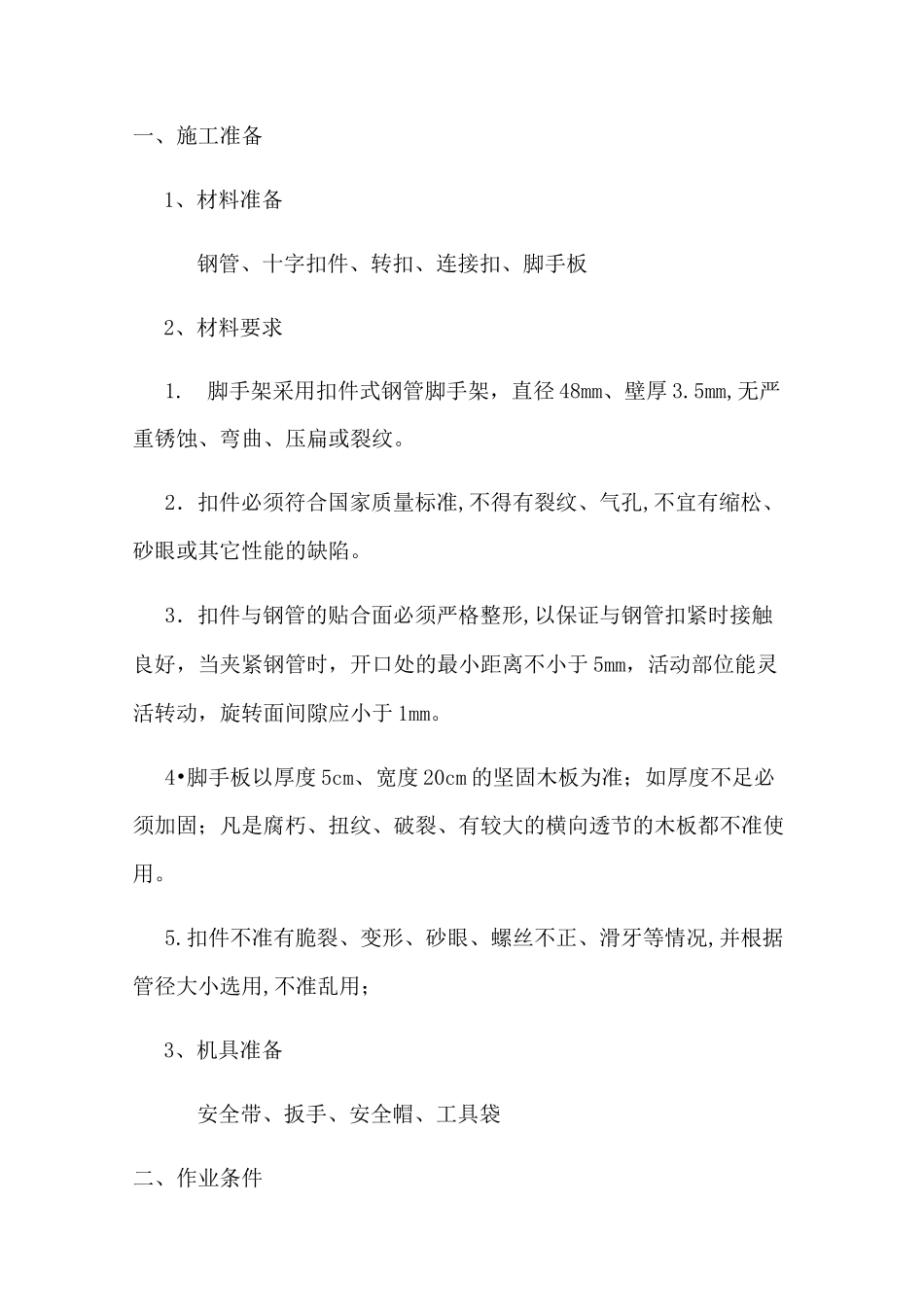

一、施工准备1、材料准备钢管、十字扣件、转扣、连接扣、脚手板2、材料要求1
脚手架采用扣件式钢管脚手架,直径48mm、壁厚3
5mm,无严重锈蚀、弯曲、压扁或裂纹
2.扣件必须符合国家质量标准,不得有裂纹、气孔,不宜有缩松、砂眼或其它性能的缺陷
3.扣件与钢管的贴合面必须严格整形,以保证与钢管扣紧时接触良好,当夹紧钢管时,开口处的最小距离不小于5mm,活动部位能灵活转动,旋转面间隙应小于1mm
4•脚手板以厚度5cm、宽度20cm的坚固木板为准;如厚度不足必须加固;凡是腐朽、扭纹、破裂、有较大的横向透节的木板都不准使用
扣件不准有脆裂、变形、砂眼、螺丝不正、滑牙等情况,并根据管径大小选用,不准乱用;3、机具准备安全带、扳手、安全帽、工具袋二、作业条件1、防护用品及工具齐全;2、脚手架基础混凝土浇筑完毕且验收合格;3、作业工人必须经过安全培训;三、施工工艺1、脚手架搭设顺序:混凝土浇筑完成一放线定位一放垫木一放横向扫地杆f立杆f纵向扫地杆f横杆f安装斜支撑2、搭脚手架前,仔细检查工作环境、防护用品和工具,做好准备工作

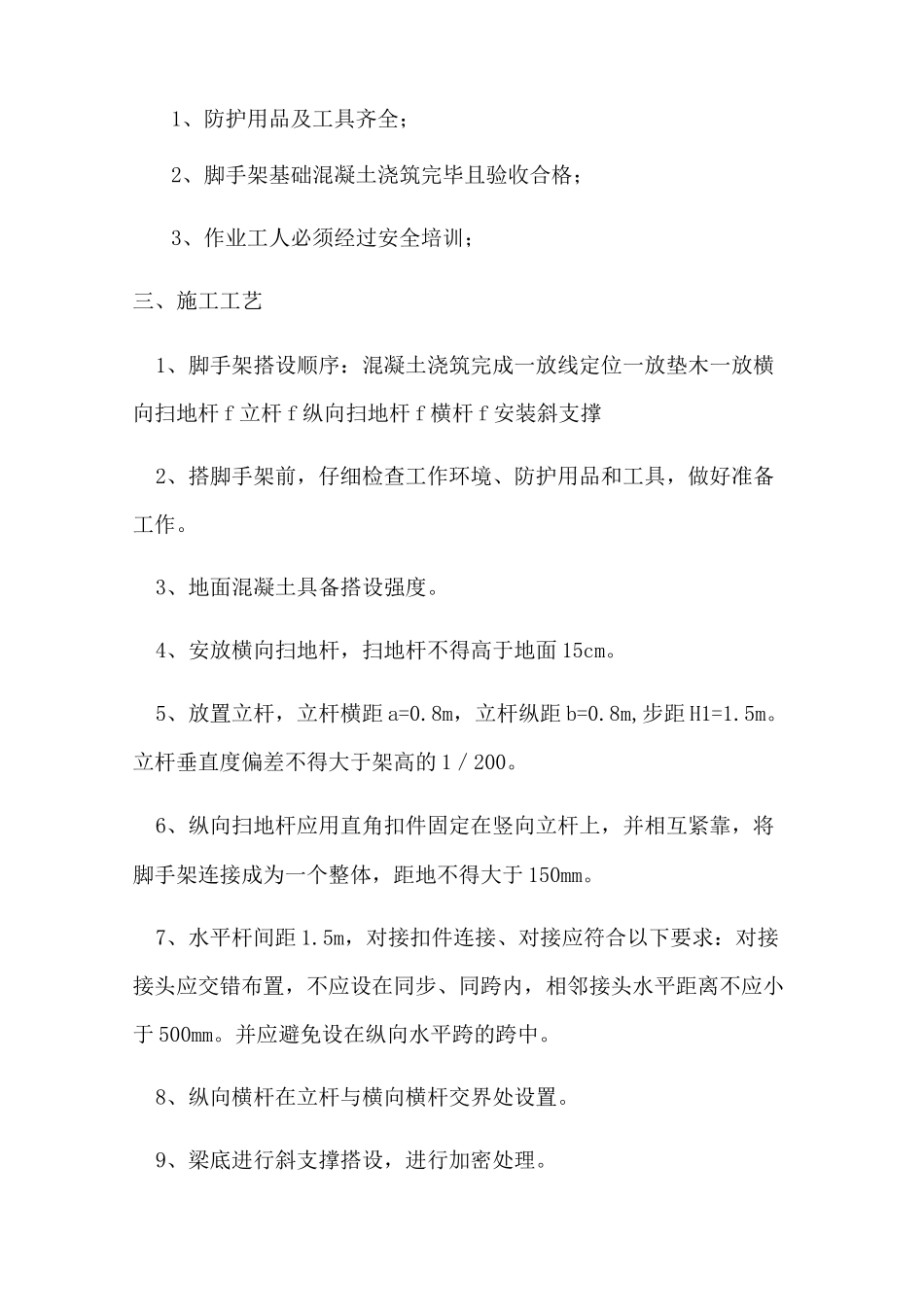

3、地面混凝土具备搭设强度
4、安放横向扫地杆,扫地杆不得高于地面15cm
5、放置立杆,立杆横距a=0
8m,立杆纵距b=0
8m,步距H1=1
立杆垂直度偏差不得大于架高的1/200
6、纵向扫地杆应用直角扣件固定在竖向立杆上,并相互紧靠,将脚手架连接成为一个整体,距地不得大于150mm
7、水平杆间距1
5m,对接扣件连接、对接应符合以下要求:对接接头应交错布置,不应设在同步、同跨内,相邻接头水平距离不应小于500mm
并应避免设在纵向水平跨的跨中
8、纵向横杆在立杆与横向横杆交界处设置
9、梁底进行斜支撑搭设,进行加密处理

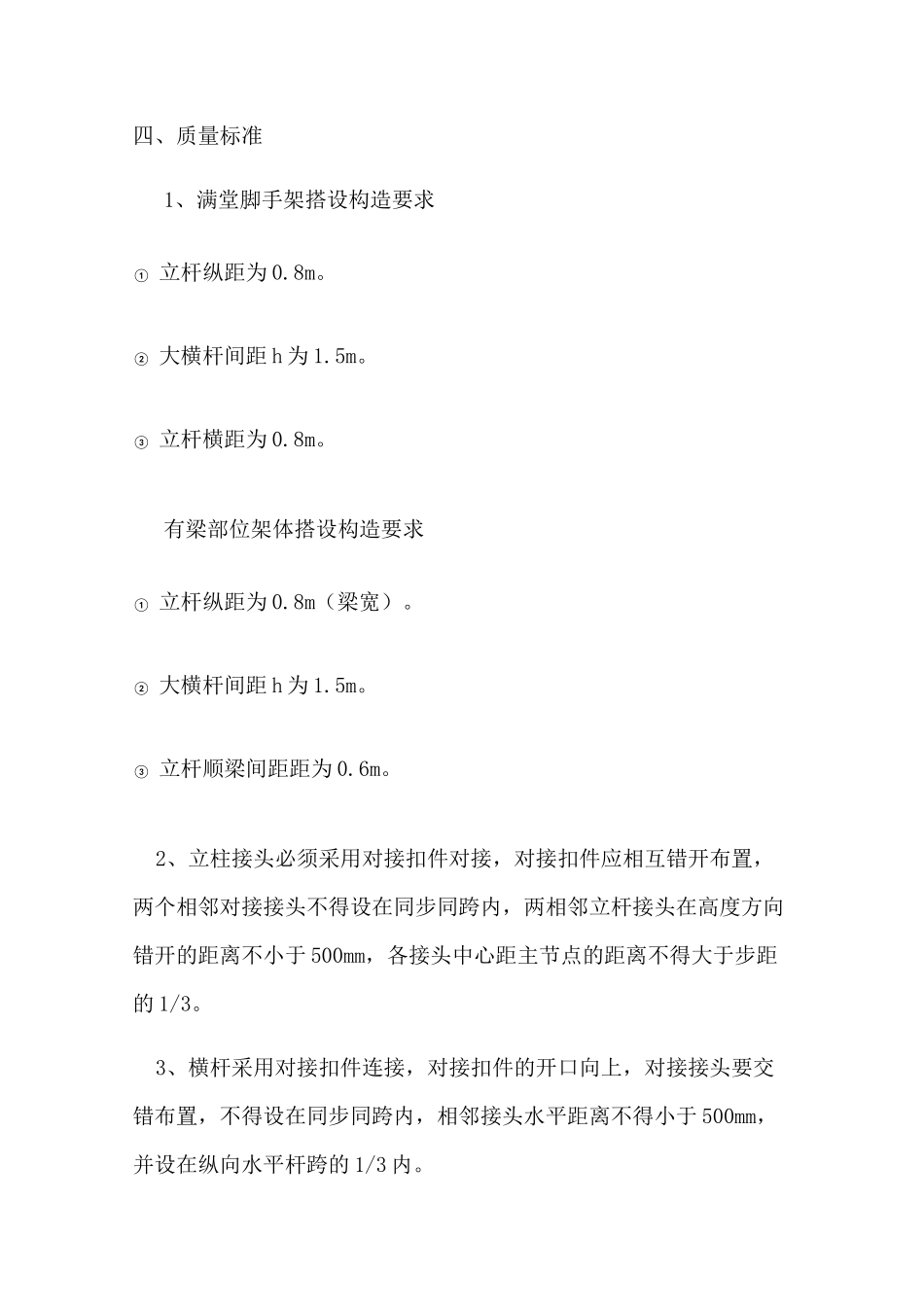

四、质量标准1、满堂脚手架搭设构造要求①立杆纵距为0
②大横杆间距h为1
③立杆横距为0
有梁部位架体搭
