150mm预制板起吊承载力计算1、150mm预制板配筋如下所示,通过4个吊点起吊,详见图1
图1150mm预制板配筋图2、模型简化:预制板起吊时板受4个吊点向上施力及预制板本身均布重力
为简化计算,将梁板起吊时应力状态简化为简支梁,(长度单位m,均布荷载N/m)
模型各段长度为:0
75m;均布荷载:板自重1640kg,根据《混凝土结构设计规范》9
2条”预制混凝土构件在生产、施工过程中应按实际工况的荷载、计算简图、混凝土实体强度进行施工阶段验算
验算时应将构件自重乘以相应的动力系数:对脱模、翻转、吊装、运输时可取1
5,临时固定时可取1
”则均布荷载为1640X10X1

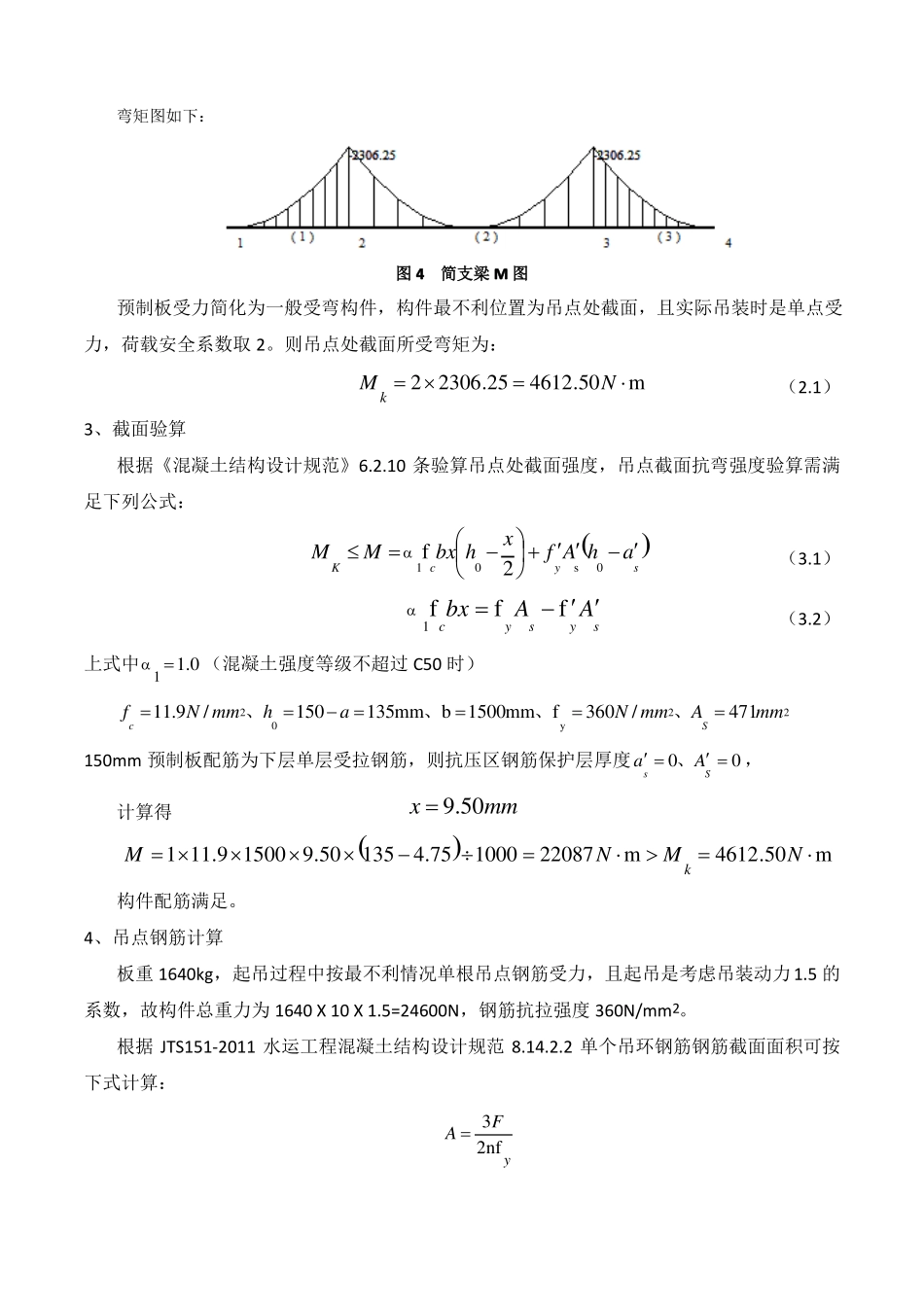

5÷3=8200N/m模型如下:图2简化模型图3简支梁截面弯矩图如下:图4简支梁M图预制板受力简化为一般受弯构件,构件最不利位置为吊点处截面,且实际吊装时是单点受力,荷载安全系数取2
则吊点处截面所受弯矩为:Mk22306
254612
50Nm(2
1)3、截面验算根据《混凝土结构设计规范》6
10条验算吊点处截面强度,吊点截面抗弯强度验算需满足下列公式:xMKM1fcbxh0fyAsh0as(3
1)2As(3
2)1fcbxfyAsfy上式中11
0(混凝土强度等级不超过C50时)fc11
9N/mm2、h0150a135mm、b1500mm、fy360N/mm2、AS471mm2150mm预制板配筋为下层单层受拉钢筋,则抗压区钢筋保护层厚度as0、AS0,计算得x9
50mmM111
915009
501354
75100022087NmMk4612
50Nm构件配筋满足

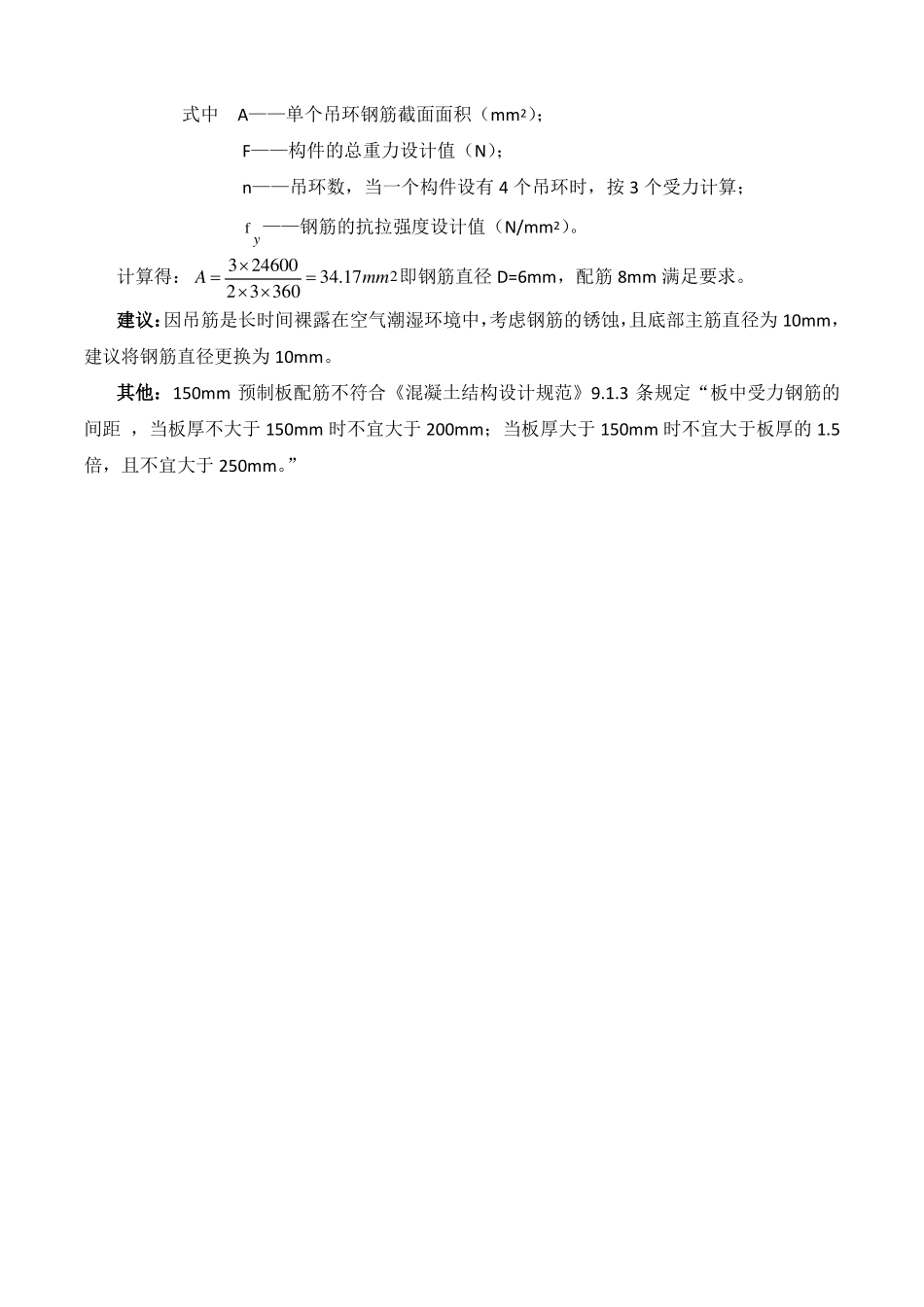

4、吊点钢筋计算板重1640kg,起吊过程中按最不利情况单根吊点钢筋受力,且起吊是考虑
