机电总承包节点做法标准天河机场机电安装细部做法标准(电气专业)序号部位接地干1内容亮点低压配电室室内设置1、明扁钢与接地装置必须相连,且不少于2处
2、所有金属设备外壳,设备型钢基础、低压配电柜的地排都应与明扁钢相连
3、刷漆(黄、绿相间色)
质量控制要求/做法实物效果图线安装一圈明高低压配电室扁钢,方便设备放电和接地2水平明扁钢的安装1、明扁钢三边焊接、无漏焊,焊缝饱满,焊渣及时去除
扁钢黄2、明扁钢采用黄绿相间绿相间的调和漆分段(100mm,的色标,统一向左倾斜45度)涂涮漆长涮
度、斜倾3、明扁钢离墙方向、离10-15mm,底边距地墙距离,300mm
距地高4、固定间距在1m内,度统一
转弯固定间距在0
5、水平与垂直相连采用成品弯头

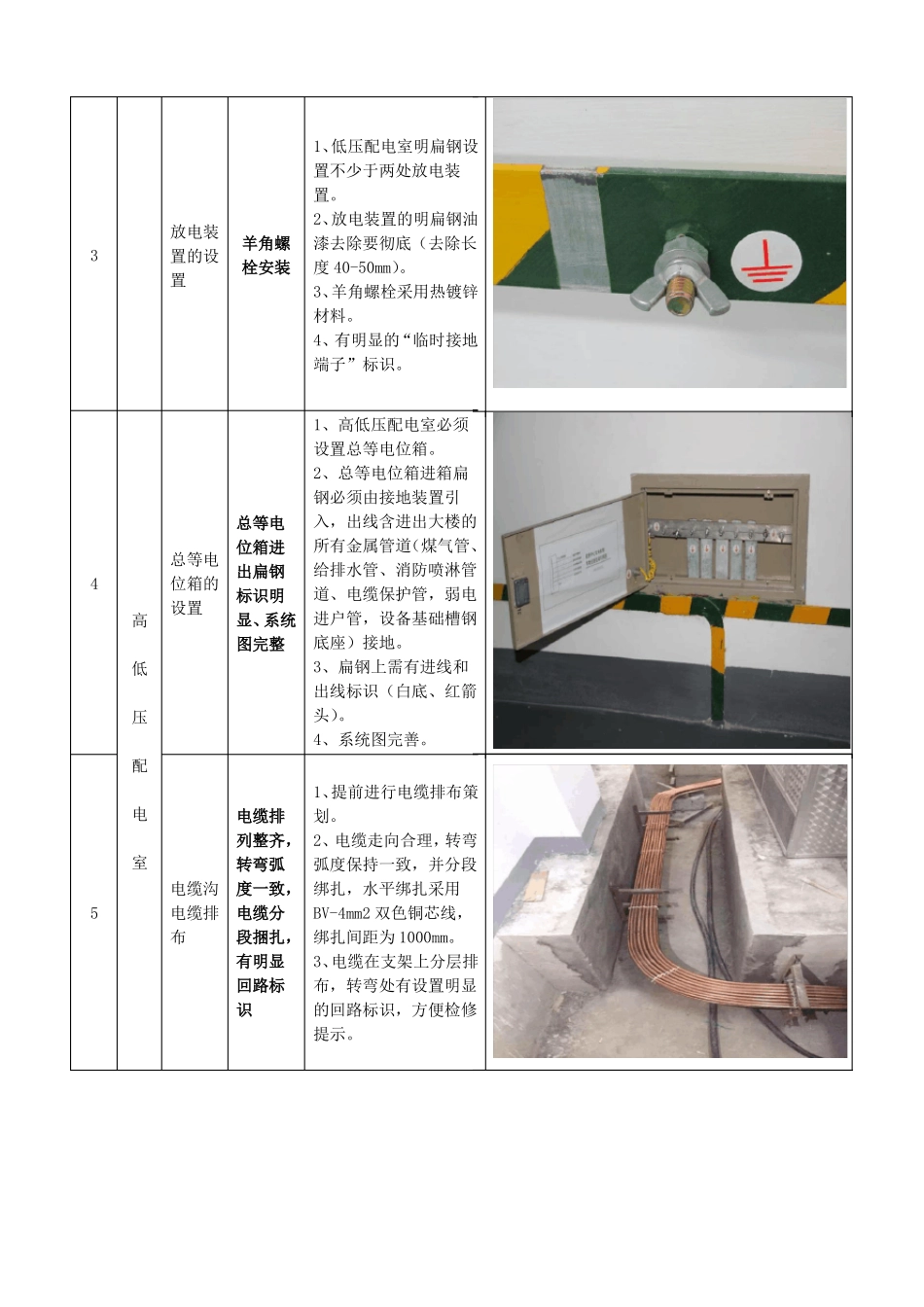

3放电装置的设置1、低压配电室明扁钢设置不少于两处放电装置
2、放电装置的明扁钢油羊角螺漆去除要彻底(去除长栓安装度40-50mm)
3、羊角螺栓采用热镀锌材料
4、有明显的“临时接地端子”标识
1、高低压配电室必须设置总等电位箱
2、总等电位箱进箱扁钢必须由接地装置引入,出线含进出大楼的所有金属管道(煤气管、给排水管、消防喷淋管道、电缆保护管,弱电进户管,设备基础槽钢底座)接地
3、扁钢上需有进线和出线标识(白底、红箭头)
4、系统图完善
45高低压配电室总等电位箱的设置总等电位箱进出扁钢标识明显、系统图完整电缆沟电缆排布1、提前进行电缆排布策电缆排划
列整齐,2、电缆走向合理,转弯转弯弧弧度保持一致,并分段度一致,绑扎,水平绑扎采用电缆分BV-4mm2双色铜芯线,段捆扎,绑扎间距为1000mm
有明显3、电缆在支架上分层排回路标布,转弯处有设置明显识的回路标识,方便检修提示

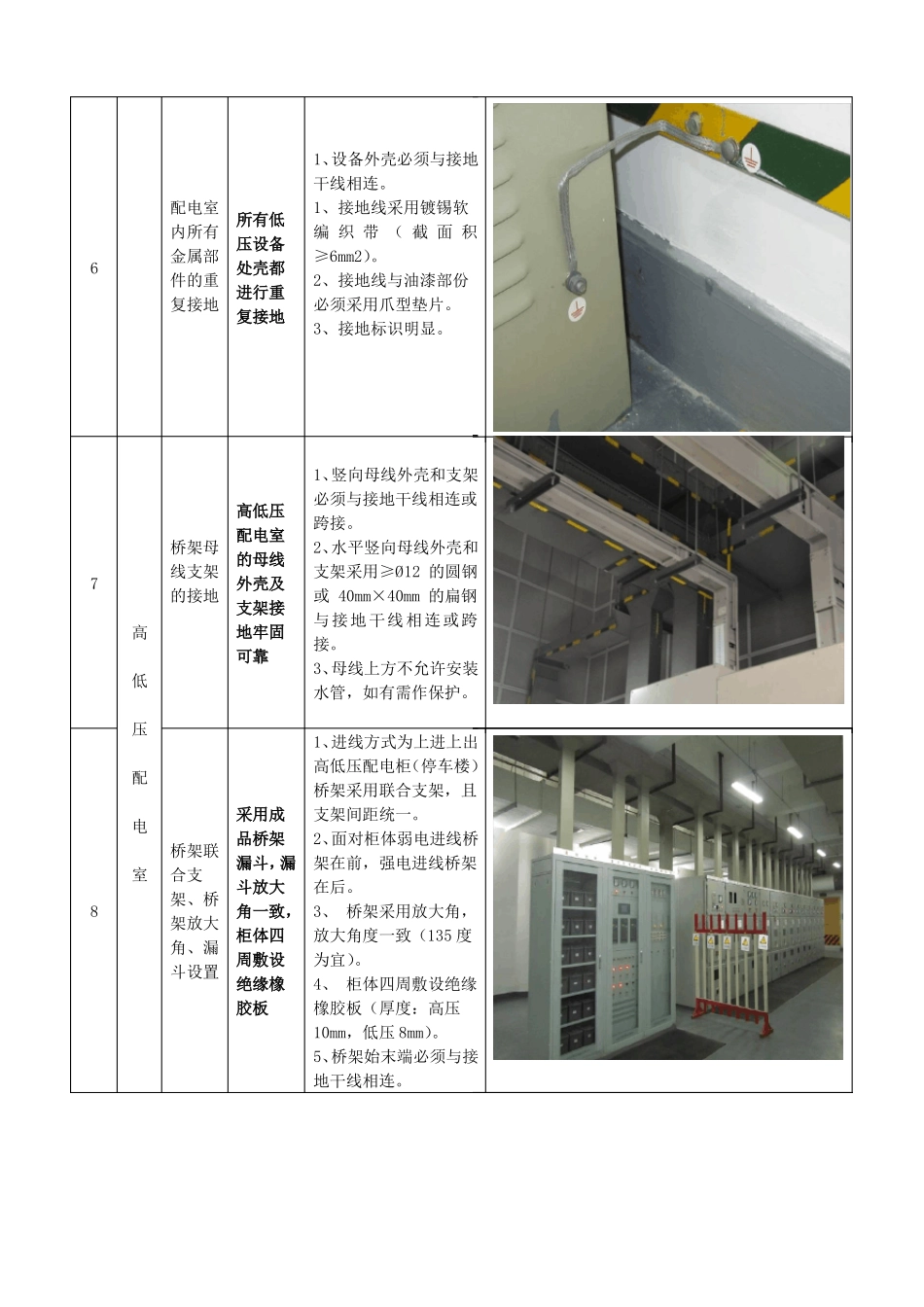

6配电室内所有金属部件的重复接地所有低压设备处壳都进行重复接地1、设备外壳必须与接地干线相连
1、接地线采用镀锡软编织带(截面积≥6mm2)
