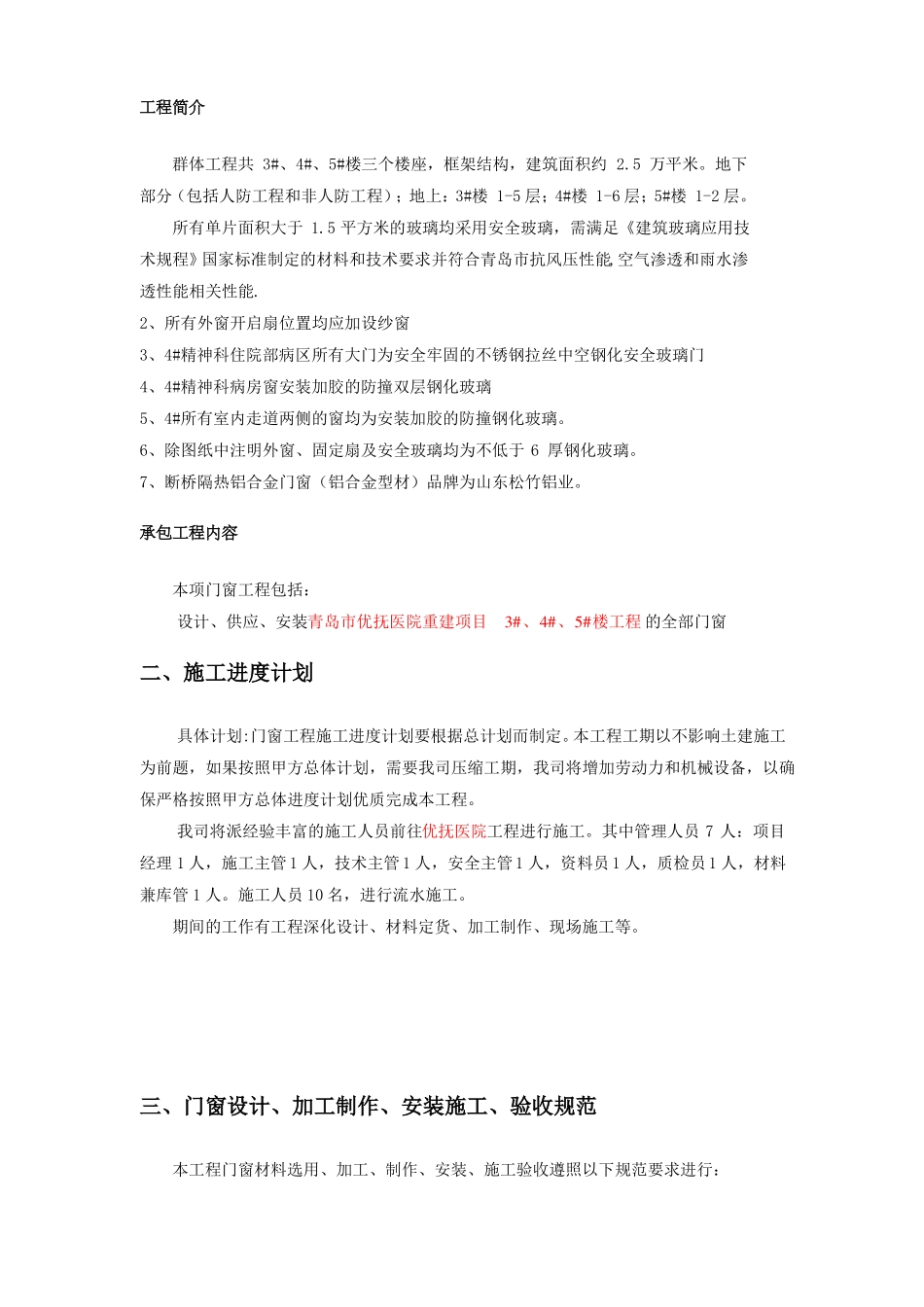

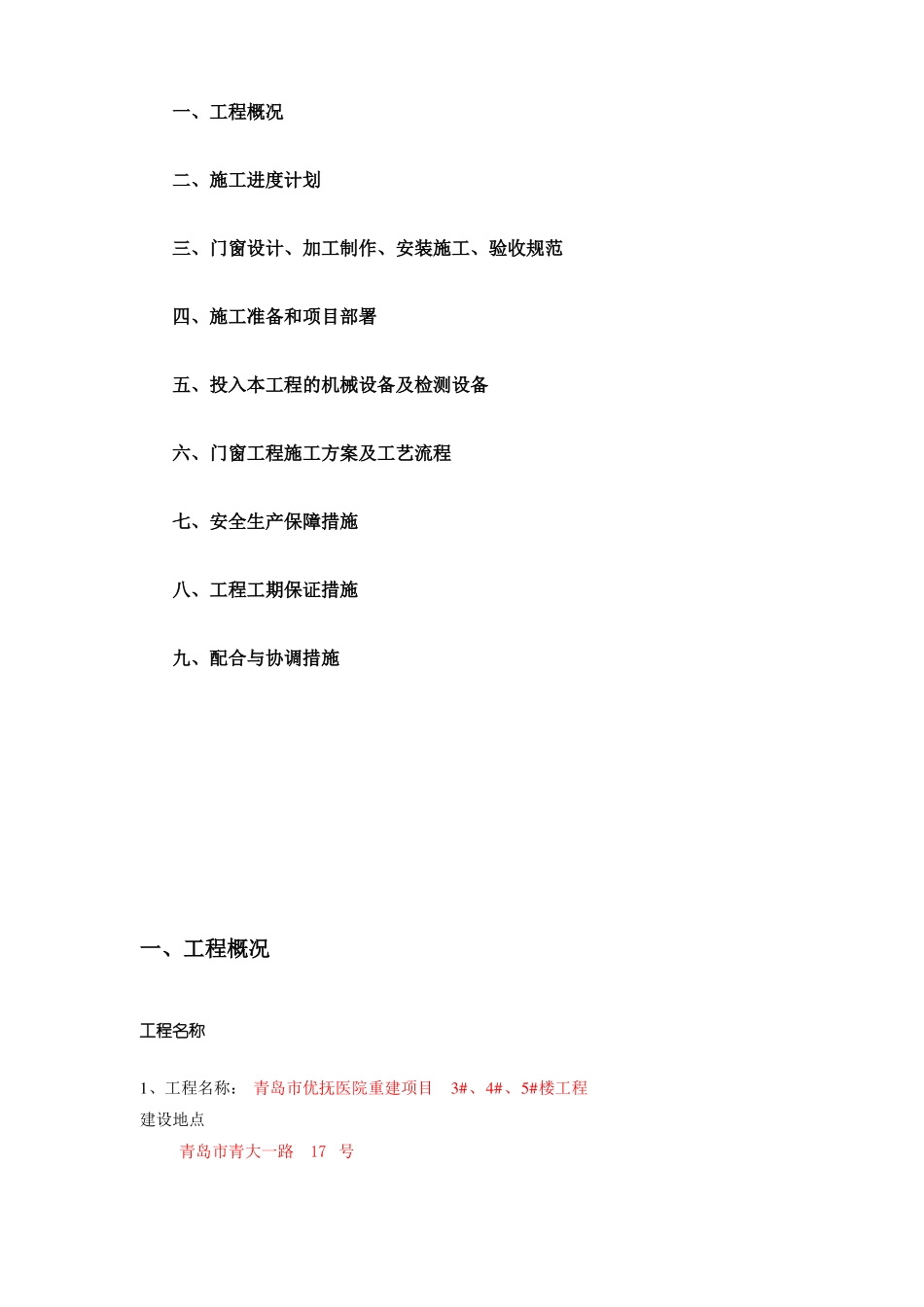

青岛市优抚医院重建项目3#、4#、5#楼工程铝合金门窗施工方案目录:一、工程概况二、施工进度计划三、门窗设计、加工制作、安装施工、验收规范四、施工准备和项目部署五、投入本工程的机械设备及检测设备六、门窗工程施工方案及工艺流程七、安全生产保障措施八、工程工期保证措施九、配合与协调措施一、工程概况工程名称1、工程名称:青岛市优抚医院重建项目3#、4#、5#楼工程建设地点青岛市青大一路17号工程简介群体工程共3#、4#、5#楼三个楼座,框架结构,建筑面积约2
地下部分(包括人防工程和非人防工程);地上:3#楼1-5层;4#楼1-6层;5#楼1-2层
所有单片面积大于1
5平方米的玻璃均采用安全玻璃,需满足《建筑玻璃应用技术规程》国家标准制定的材料和技术要求并符合青岛市抗风压性能,空气渗透和雨水渗透性能相关性能
2、所有外窗开启扇位置均应加设纱窗3、4#精神科住院部病区所有大门为安全牢固的不锈钢拉丝中空钢化安全玻璃门4、4#精神科病房窗安装加胶的防撞双层钢化玻璃5、4#所有室内走道两侧的窗均为安装加胶的防撞钢化玻璃
6、除图纸中注明外窗、固定扇及安全玻璃均为不低于6厚钢化玻璃
7、断桥隔热铝合金门窗(铝合金型材)品牌为山东松竹铝业
承包工程内容本项门窗工程包括:设计、供应、安装青岛市优抚医院重建项目3#、4#、5#楼工程的全部门窗二、施工进度计划具体计划:门窗工程施工进度计划要根据总计划而制定
本工程工期以不影响土建施工为前题,如果按照甲方总体计划,需要我司压缩工期,我司将增加劳动力和机械设备,以确保严格按照甲方总体进度计划优质完成本工程
我司将派经验丰富的施工人员前往优抚医院工程进行施工
其中管理人员7人:项目经理1人,施工主管1人,技术主管1人,安全主管1人,资料员1人,质检员1人,材料兼库管1人
施工人员10名,进行流水施工
期间的工作有工程深化设计、材料定货、加工
