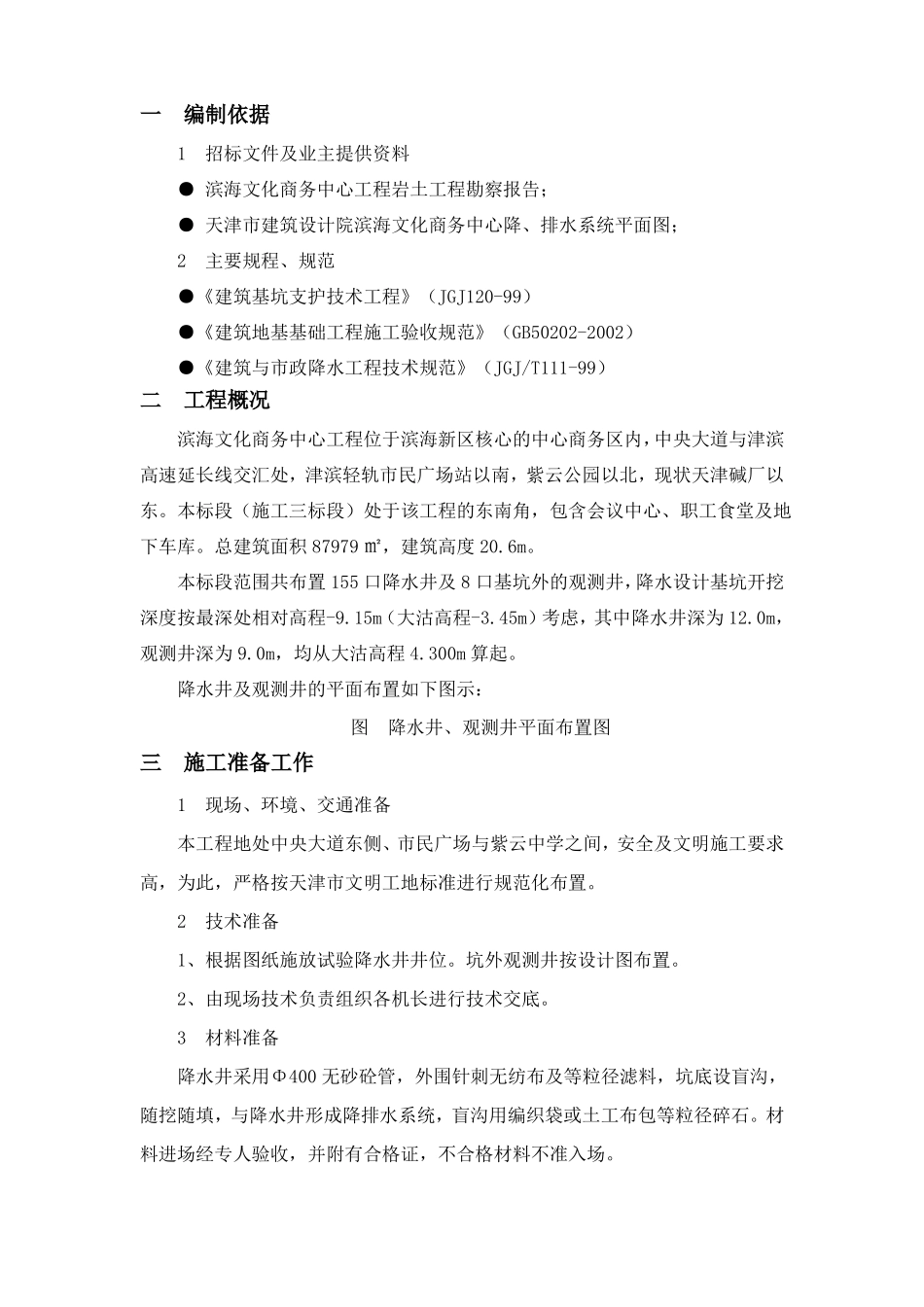

滨海文化商务中心项目降水井及降水施工方案编号:CCEED-TJ-WHZX-020版本:第一版发放号:审批人:中建八局有限公司2011年1月编制目录一编制依据1招标文件及业主提供资料●滨海文化商务中心工程岩土工程勘察报告;●天津市建筑设计院滨海文化商务中心降、排水系统平面图;2主要规程、规范●《建筑基坑支护技术工程》(JGJ120-99)●《建筑地基基础工程施工验收规范》(GB50202-2002)●《建筑与市政降水工程技术规范》(JGJ/T111-99)二工程概况滨海文化商务中心工程位于滨海新区核心的中心商务区内,中央大道与津滨高速延长线交汇处,津滨轻轨市民广场站以南,紫云公园以北,现状天津碱厂以东。本标段(施工三标段)处于该工程的东南角,包含会议中心、职工食堂及地下车库。总建筑面积87979㎡,建筑高度20.6m。本标段范围共布置155口降水井及8口基坑外的观测井,降水设计基坑开挖深度按最深处相对高程-9.15m(大沽高程-3.45m)考虑,其中降水井深为12.0m,观测井深为9.0m,均从大沽高程4.300m算起。降水井及观测井的平面布置如下图示:图降水井、观测井平面布置图三施工准备工作1现场、环境、交通准备本工程地处中央大道东侧、市民广场与紫云中学之间,安全及文明施工要求高,为此,严格按天津市文明工地标准进行规范化布置。2技术准备1、根据图纸施放试验降水井井位。坑外观测井按设计图布置。2、由现场技术负责组织各机长进行技术交底。3材料准备降水井采用Φ400无砂砼管,外围针刺无纺布及等粒径滤料,坑底设盲沟,随挖随填,与降水井形成降排水系统,盲沟用编织袋或土工布包等粒径碎石。材料进场经专人验收,并附有合格证,不合格材料不准入场。4机械设备准备根据设计钻孔直径、井深及施工场地的地质环境条件,选择正循环小型打井机。表3-1主要机械、材料计划表材料、设备名称钻机泥浆泵空压机Φ50水管直径400无砂砼管5~10㎜等径渣石水箱数量7台7台7台5000m2150m1600m310个功率17KW/台15KW/台台备注每个2m3四降水井施工降水施工工艺及流程根据本工程的施工工况及工期要求,结合我公司多年的经验,成孔采用正循环回转钻进,清水钻进自然造浆的成孔工艺,及下井壁管、滤水管、填砾、粘性土封孔等成井工艺。施工流程如图:井点测量定位图降水井及降水施工工艺流程注:降水井井管随土方开挖逐步拆管。钻孔定位1测定井位原土造浆泥浆池根据井位平面布置示意图测放井位,如果现场施工过程中遇到障碍(如桩位沉淀池钻孔等)或受到施工条件的影响现场可做适当调整。2安装钻机清孔换浆泥浆排放机台应安装稳固水平,大钩对准孔中心,大钩、转盘与孔的中心三点成一垂线。挑选运输井管吊放井管回填砂砾过滤层3钻进成孔降水井开孔孔径为φ600mm,一径到底,混合井钻孔施工达到设计深度时,宜多钻~0.5m。做好钻探施工描述记录,在钻进过程中,如发现实际地质情况与勘察时提供的资料不一致时需及时通知设计人员,并对井的结构进行及时调整,确保滤水管的安放位置能够有效的进水。钻进开孔时应吊紧大钩钢丝绳,轻压慢转,钻进过程中要确保钻机的水平,以保证钻孔的垂直度(小于1%),成孔施工采用孔内自然造浆,钻进过程中泥浆比重控制在~,当提升钻具或停工时,孔内必须压满泥浆,以防止孔壁坍塌。每间隔30m设置泥浆池,3m×3m,深度1.5m。四周采用定性防护栏杆围护以保安全。4清孔换浆下井管前的清孔换浆工作是保证成井质量的关键工序,为了保证成孔中在含水层部位不形成过厚的泥皮,当钻孔钻至含水层顶板位置时即开始加清水调浆。钻进至设计标高后,在提钻前将钻杆提至离孔底0.50m,进行冲孔,清除孔内杂物,同时将孔内的泥浆密度逐步调至接近,孔底沉淤小于30cm,返出的泥浆内不含泥块为止。第一次清孔换浆是成井质量得以保证的关键,它将直接影响成井质量,因此施工时清孔换浆工作没有达到规定的要求绝不允许进入下一道工序的施工。5下井管成孔后马上下管,防止井孔塌孔。下管前,选择坚固无裂缝的无砂管,一般用敲击听声法辨别管的质量好坏。管与管连接一般用长约2m左右的竹片周围均放三根,每根管的上下距管口15cm左右用8#铅丝绑牢,用导向架上的钢丝绳将管一根根放进孔内,直至设计深...
