万科眉州文化村B12-1地块工程地下室后浇带构造柱支撑顶板上钢筋加工房加强顶板上临时施工道路加强施工方案金匠建设集团有限公司万科眉州文化村项目部2019年5月20日金匠建设集团有限公司顶板后浇带、临时施工道路、钢筋加工房混凝土构造柱支撑施工方案一、编制依据1、根据工程实际情况
2、本工程施工组织设计
二、编制说明本工程地下室顶板后浇带,顶板上临时施工道路,顶板上钢筋加工房采用混凝土构造柱代替传统的钢筋架或型钢架支撑加固体系,为保证结构安全特编制本方案,用于指导施工
该方案需经设计单位复核批准后实施
二、工程概况本工程为眉州文化村B12项目,总建筑面积29
37万平米,地下室总面积6
由26栋14F、16F和18F高层住宅组成,地下室一层
分两个批次施工
地下为框架结构,第一批次后浇带约2098米
三、传统地下室顶板后浇带支撑的分析1、传统后浇带支撑体系介绍传统顶板后浇带模板支撑体系采用钢管架模板或碗扣架模板独立支撑,在两侧结构模板支撑拆除时予以保留,待后浇带内混凝土浇筑完成并养护28天后方可拆除,传统顶板后浇带支撑系统安装示意见图1

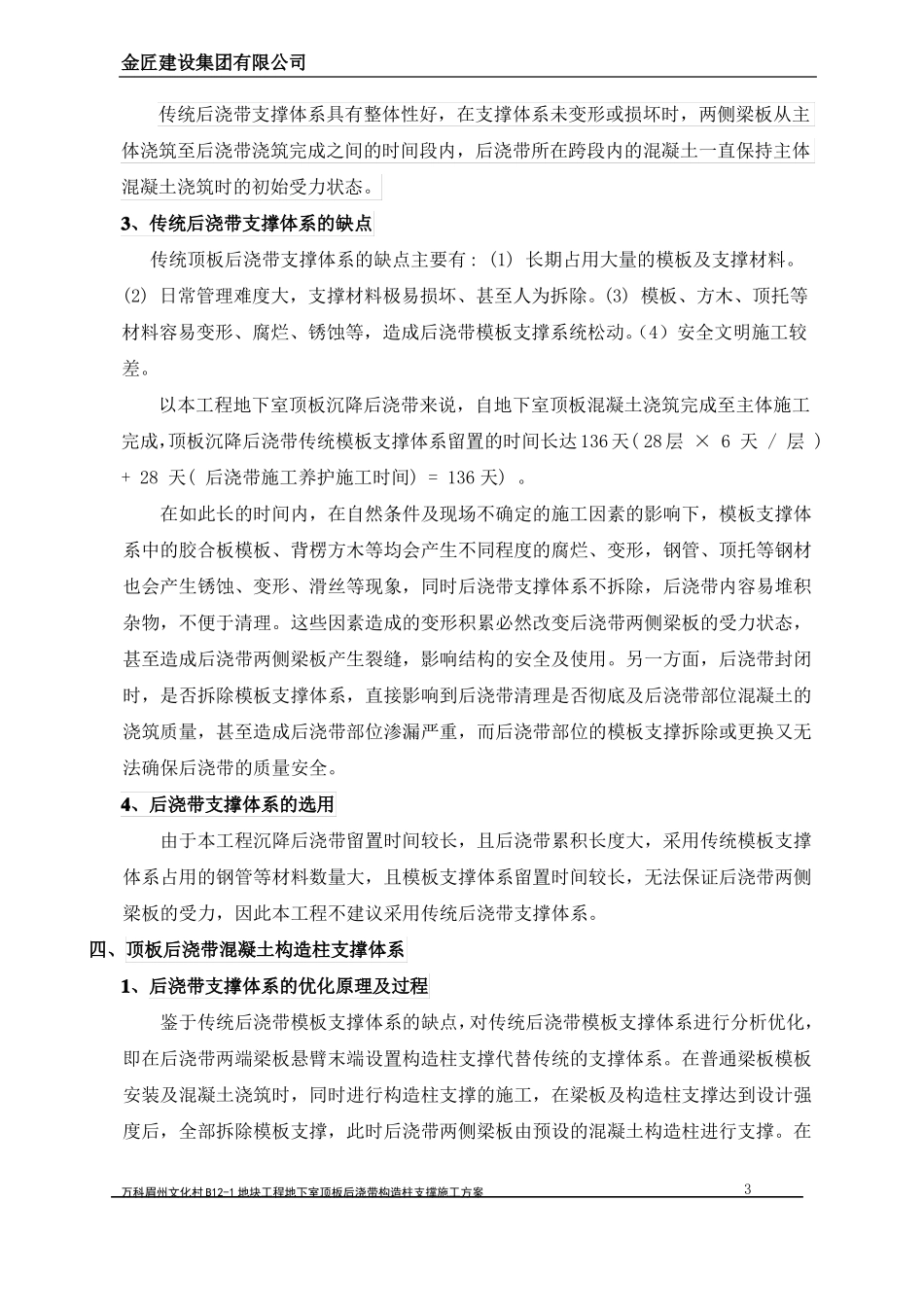

2、传统后浇带支撑体系的优点万科眉州文化村B12-1地块工程地下室顶板后浇带构造柱支撑施工方案2金匠建设集团有限公司传统后浇带支撑体系具有整体性好,在支撑体系未变形或损坏时,两侧梁板从主体浇筑至后浇带浇筑完成之间的时间段内,后浇带所在跨段内的混凝土一直保持主体混凝土浇筑时的初始受力状态
3、传统后浇带支撑体系的缺点传统顶板后浇带支撑体系的缺点主要有:(1)长期占用大量的模板及支撑材料
(2)日常管理难度大,支撑材料极易损坏、甚至人为拆除
(3)模板、方木、顶托等材料容易变形、腐烂、锈蚀等,造成后浇带模板支撑系统松动
(4)安全文明施工较差
以本工程地下室顶板沉降后浇带来说,自地下室顶板混凝土浇筑完成至主体施工完成,顶板沉降后浇带传统模
