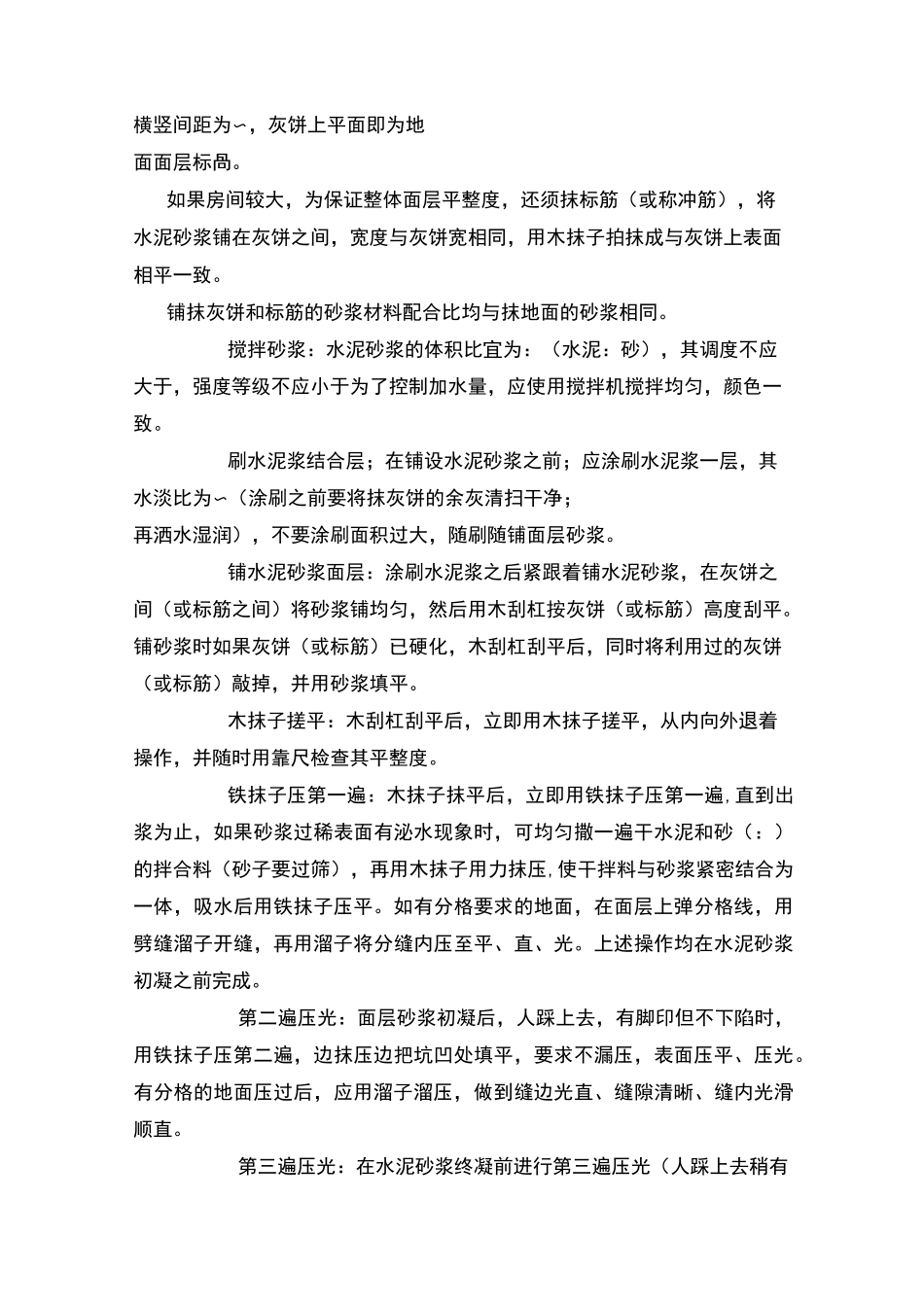

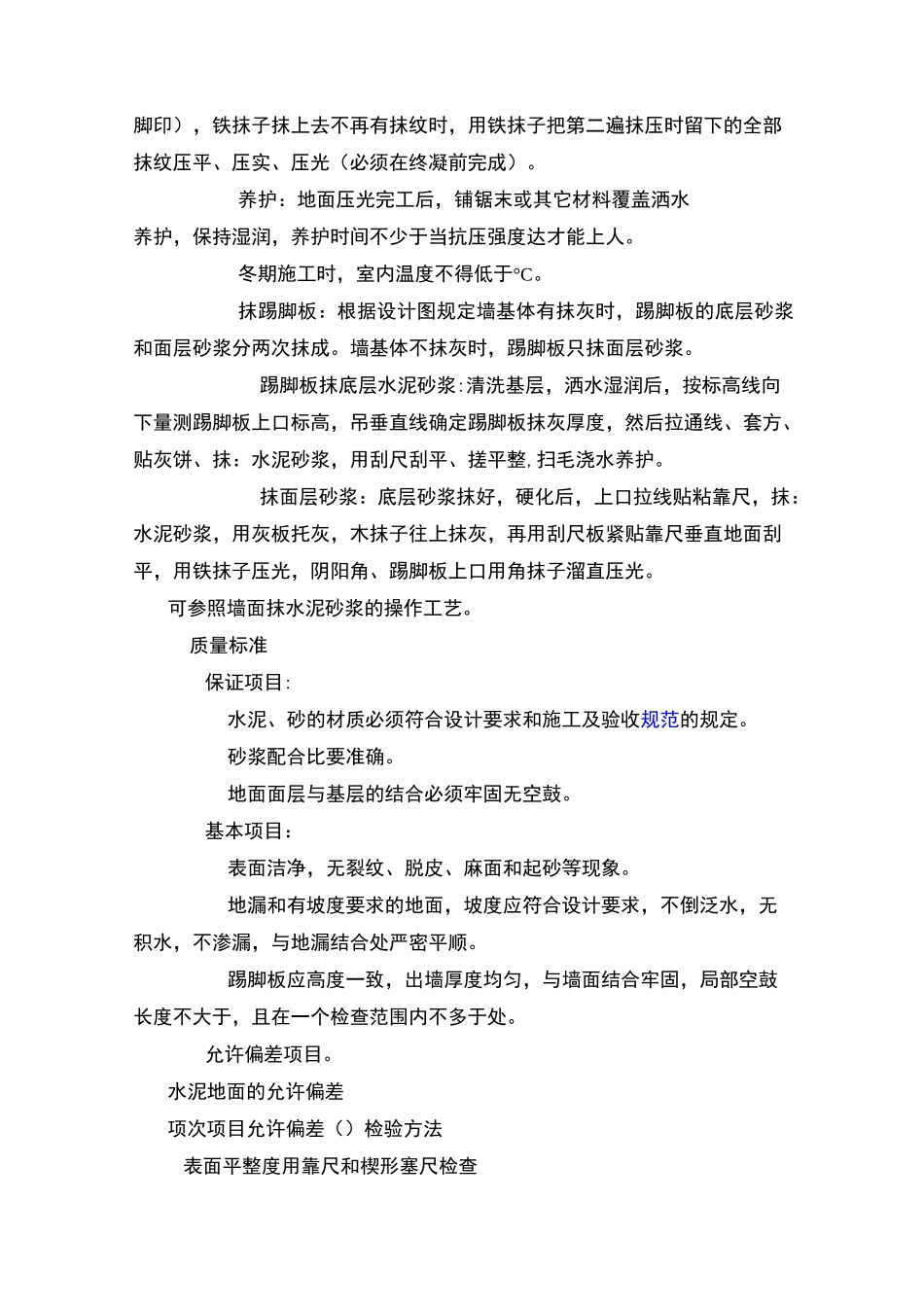

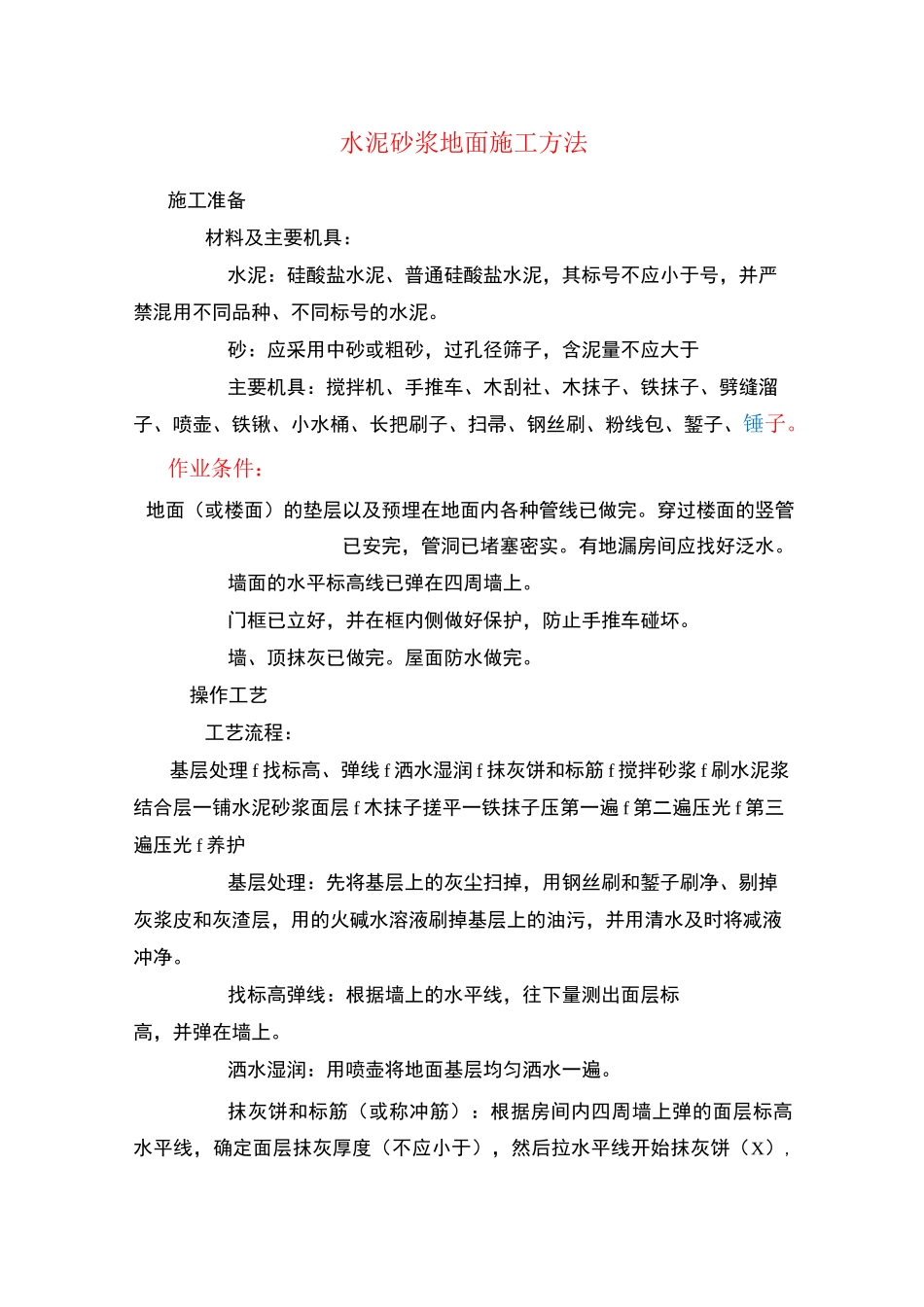

水泥砂浆地面施工方法施工准备材料及主要机具:水泥:硅酸盐水泥、普通硅酸盐水泥,其标号不应小于号,并严禁混用不同品种、不同标号的水泥。砂:应采用中砂或粗砂,过孔径筛子,含泥量不应大于主要机具:搅拌机、手推车、木刮社、木抹子、铁抹子、劈缝溜子、喷壶、铁锹、小水桶、长把刷子、扫帚、钢丝刷、粉线包、錾子、锤子。作业条件:地面(或楼面)的垫层以及预埋在地面内各种管线已做完。穿过楼面的竖管已安完,管洞已堵塞密实。有地漏房间应找好泛水。墙面的水平标高线已弹在四周墙上。门框已立好,并在框内侧做好保护,防止手推车碰坏。墙、顶抹灰已做完。屋面防水做完。操作工艺工艺流程:基层处理f找标高、弹线f洒水湿润f抹灰饼和标筋f搅拌砂浆f刷水泥浆结合层一铺水泥砂浆面层f木抹子搓平一铁抹子压第一遍f第二遍压光f第三遍压光f养护基层处理:先将基层上的灰尘扫掉,用钢丝刷和錾子刷净、剔掉灰浆皮和灰渣层,用的火碱水溶液刷掉基层上的油污,并用清水及时将减液冲净。找标高弹线:根据墙上的水平线,往下量测出面层标高,并弹在墙上。洒水湿润:用喷壶将地面基层均匀洒水一遍。抹灰饼和标筋(或称冲筋):根据房间内四周墙上弹的面层标高水平线,确定面层抹灰厚度(不应小于),然后拉水平线开始抹灰饼(X),横竖间距为〜,灰饼上平面即为地面面层标咼。如果房间较大,为保证整体面层平整度,还须抹标筋(或称冲筋),将水泥砂浆铺在灰饼之间,宽度与灰饼宽相同,用木抹子拍抹成与灰饼上表面相平一致。铺抹灰饼和标筋的砂浆材料配合比均与抹地面的砂浆相同。搅拌砂浆:水泥砂浆的体积比宜为:(水泥:砂),其调度不应大于,强度等级不应小于为了控制加水量,应使用搅拌机搅拌均匀,颜色一致。刷水泥浆结合层;在铺设水泥砂浆之前;应涂刷水泥浆一层,其水淡比为〜(涂刷之前要将抹灰饼的余灰清扫干净;再洒水湿润),不要涂刷面积过大,随刷随铺面层砂浆。铺水泥砂浆面层:涂刷水泥浆之后紧跟着铺水泥砂浆,在灰饼之间(或标筋之间)将砂浆铺均匀,然后用木刮杠按灰饼(或标筋)高度刮平。铺砂浆时如果灰饼(或标筋)已硬化,木刮杠刮平后,同时将利用过的灰饼(或标筋)敲掉,并用砂浆填平。木抹子搓平:木刮杠刮平后,立即用木抹子搓平,从内向外退着操作,并随时用靠尺检查其平整度。铁抹子压第一遍:木抹子抹平后,立即用铁抹子压第一遍,直到出浆为止,如果砂浆过稀表面有泌水现象时,可均匀撒一遍干水泥和砂(:)的拌合料(砂子要过筛),再用木抹子用力抹压,使干拌料与砂浆紧密结合为一体,吸水后用铁抹子压平。如有分格要求的地面,在面层上弹分格线,用劈缝溜子开缝,再用溜子将分缝内压至平、直、光。上述操作均在水泥砂浆初凝之前完成。第二遍压光:面层砂浆初凝后,人踩上去,有脚印但不下陷时,用铁抹子压第二遍,边抹压边把坑凹处填平,要求不漏压,表面压平、压光。有分格的地面压过后,应用溜子溜压,做到缝边光直、缝隙清晰、缝内光滑顺直。第三遍压光:在水泥砂浆终凝前进行第三遍压光(人踩上去稍有脚印),铁抹子抹上去不再有抹纹时,用铁抹子把第二遍抹压时留下的全部抹纹压平、压实、压光(必须在终凝前完成)。养护:地面压光完工后,铺锯末或其它材料覆盖洒水养护,保持湿润,养护时间不少于当抗压强度达才能上人。冬期施工时,室内温度不得低于°C。抹踢脚板:根据设计图规定墙基体有抹灰时,踢脚板的底层砂浆和面层砂浆分两次抹成。墙基体不抹灰时,踢脚板只抹面层砂浆。踢脚板抹底层水泥砂浆:清洗基层,洒水湿润后,按标高线向下量测踢脚板上口标高,吊垂直线确定踢脚板抹灰厚度,然后拉通线、套方、贴灰饼、抹:水泥砂浆,用刮尺刮平、搓平整,扫毛浇水养护。抹面层砂浆:底层砂浆抹好,硬化后,上口拉线贴粘靠尺,抹:水泥砂浆,用灰板托灰,木抹子往上抹灰,再用刮尺板紧贴靠尺垂直地面刮平,用铁抹子压光,阴阳角、踢脚板上口用角抹子溜直压光。可参照墙面抹水泥砂浆的操作工艺。质量标准保证项目:水泥、砂的材质必须符合设计要求和施工及验收规范的规定。砂浆配合比要准确。地面面层与基层的结合必须牢固无空鼓。基本项目:表面洁...
