闭水试验方案目录第一章编制依据
第二章工程概况
第三章管道闭水试验
第一节闭水试验的一般要求
第二节管道闭水法试验步骤
第三节安全措施和注意事项

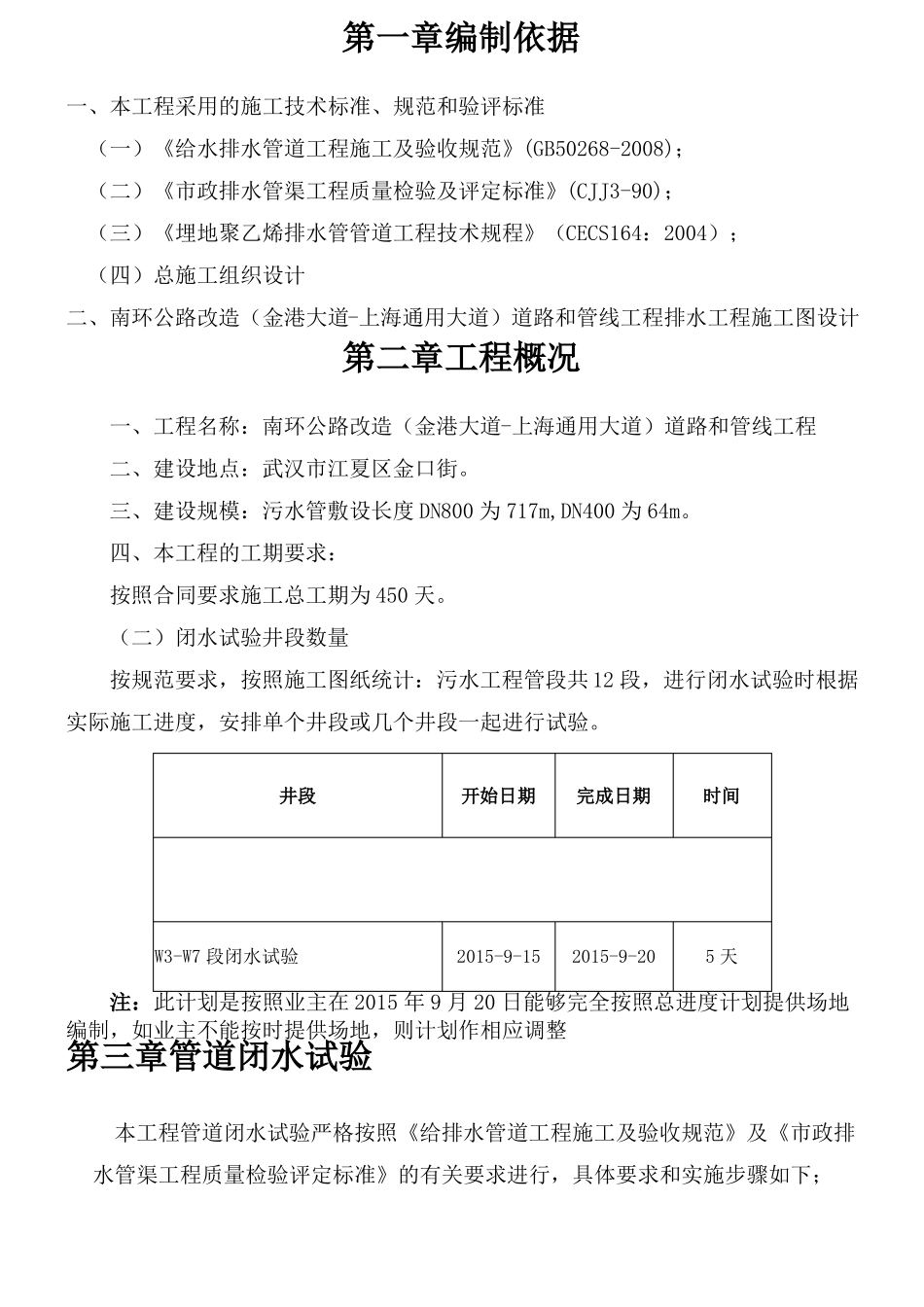

第一章编制依据一、本工程采用的施工技术标准、规范和验评标准(一)《给水排水管道工程施工及验收规范》(GB50268-2008);(二)《市政排水管渠工程质量检验及评定标准》(CJJ3-90);(三)《埋地聚乙烯排水管管道工程技术规程》(CECS164:2004);(四)总施工组织设计二、南环公路改造(金港大道-上海通用大道)道路和管线工程排水工程施工图设计第二章工程概况一、工程名称:南环公路改造(金港大道-上海通用大道)道路和管线工程二、建设地点:武汉市江夏区金口街
三、建设规模:污水管敷设长度DN800为717m,DN400为64m
四、本工程的工期要求:按照合同要求施工总工期为450天
(二)闭水试验井段数量按规范要求,按照施工图纸统计:污水工程管段共12段,进行闭水试验时根据实际施工进度,安排单个井段或几个井段一起进行试验

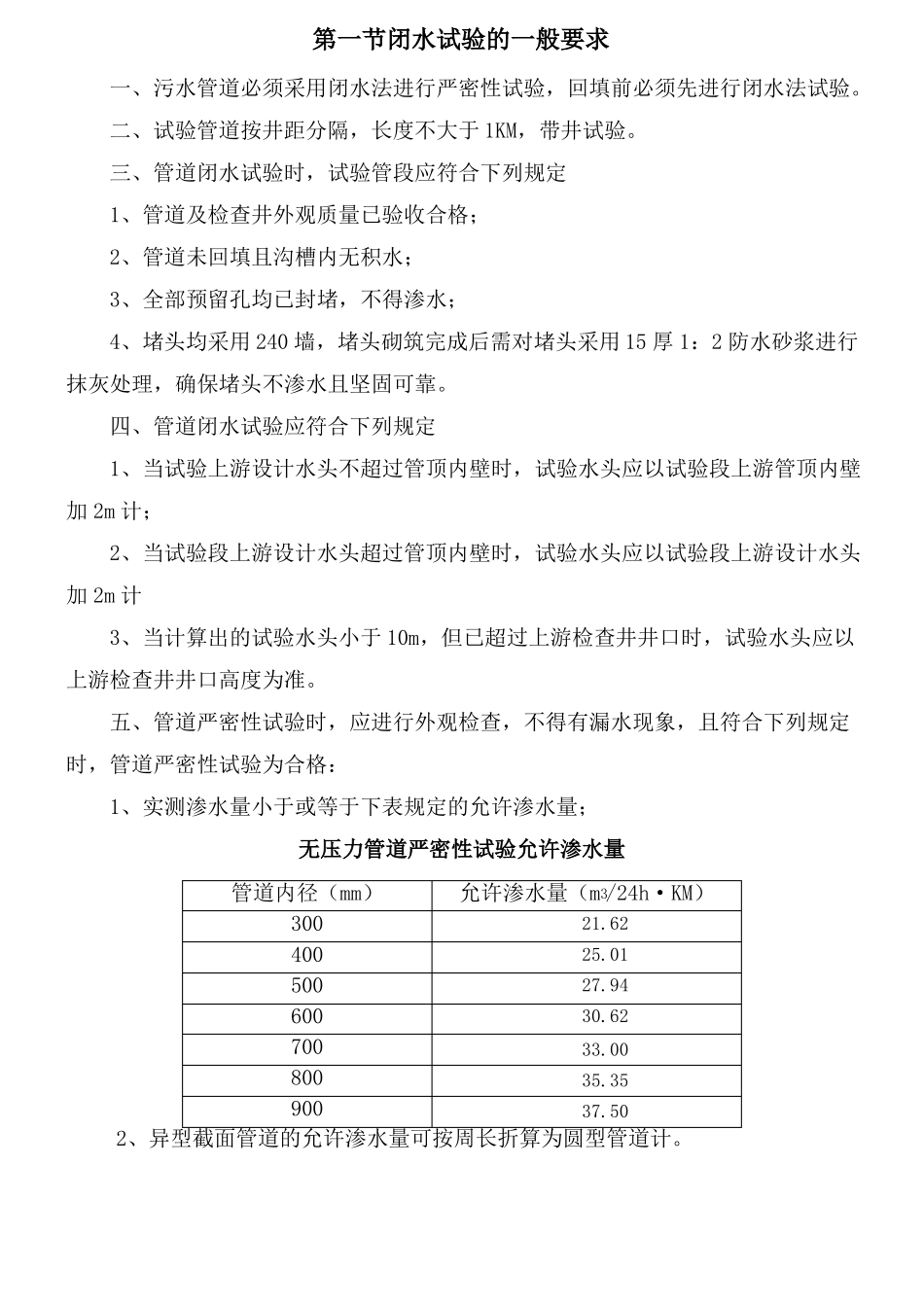

井段开始日期完成日期时间W3-W7段闭水试验2015-9-152015-9-205天注:此计划是按照业主在2015年9月20日能够完全按照总进度计划提供场地编制,如业主不能按时提供场地,则计划作相应调整第三章管道闭水试验本工程管道闭水试验严格按照《给排水管道工程施工及验收规范》及《市政排水管渠工程质量检验评定标准》的有关要求进行,具体要求和实施步骤如下;第一节闭水试验的一
