顶板后浇带混凝土构造柱支撑施工方案一、编制依据1、根据工程实际情况

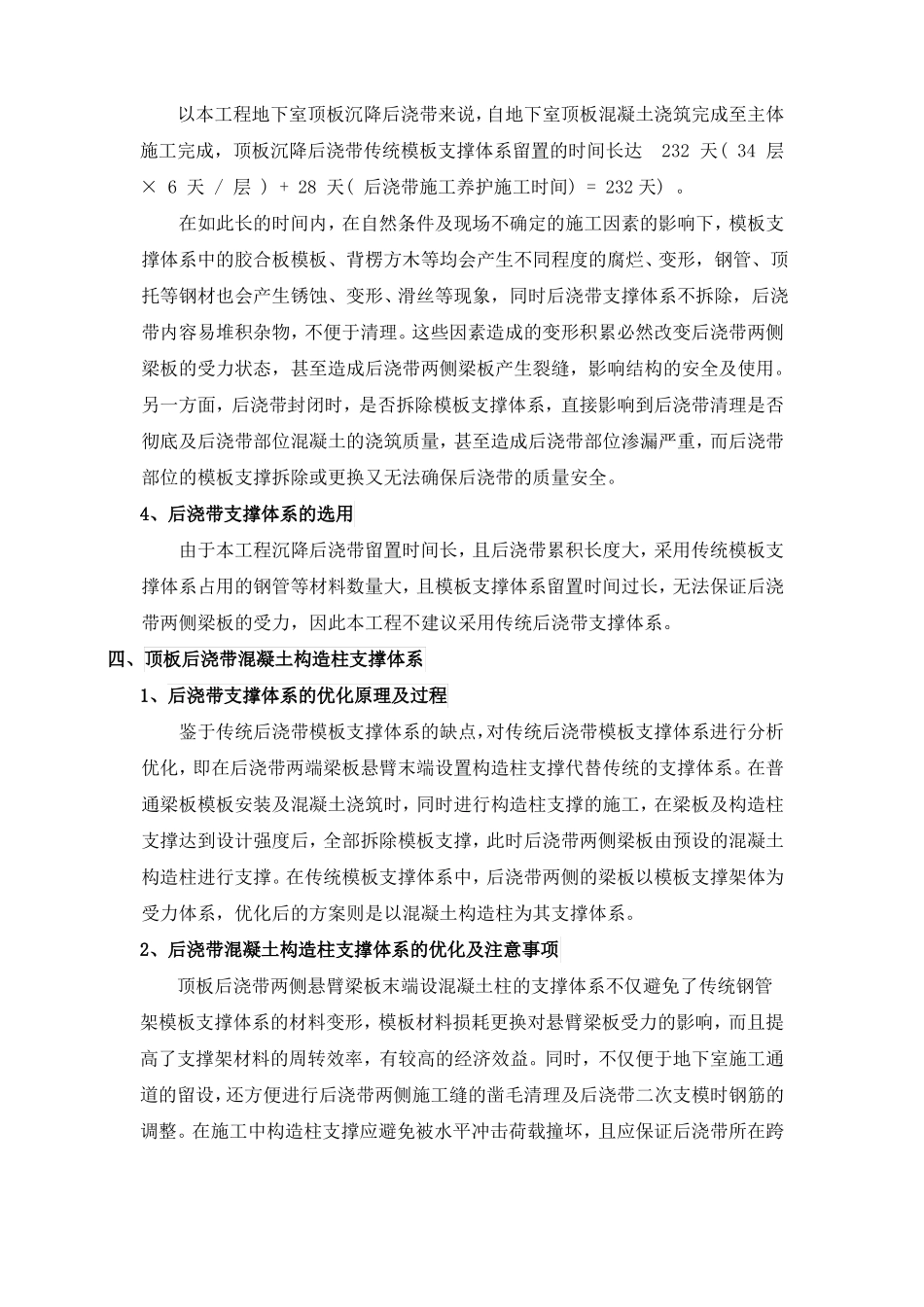

2、本工程施工组织设计二、工程概况本工程为阜阳新安碧桂园华侨湾项目,集商住楼一体总建筑面积48万平米,地下室总面积9
分两个标段施工,本工程一标段地上面积约19万平米,地下室面积约4
5万平米,均为框架剪力墙结构,地下室后浇带约1500米
三、传统地下室顶板后浇带支撑的分析1、传统后浇带支撑体系介绍传统顶板后浇带模板支撑体系采用钢管架模板或碗扣架模板独立支撑,在两侧结构模板支撑拆除时予以保留,待后浇带内混凝土浇筑完成并养护28天后方可拆除,传统顶板后浇带支撑系统安装示意见图1
2、传统后浇带支撑体系的优点传统后浇带支撑体系具有整体性好,在支撑体系未变形或损坏时,两侧梁板从主体浇筑至后浇带浇筑完成之间的时间段内,后浇带所在跨段内的混凝土一直保持主体混凝土浇筑时的初始受力状态
3、传统后浇带支撑体系的缺点传统顶板后浇带支撑体系的缺点主要有:(1)长期占用大量的模板及支撑材料
(2)日常管理难度大,支撑材料极易损坏、甚至人为拆除
(3)模板、方木、顶托等材料容易变形、腐烂、锈蚀等,造成后浇带模板支撑系统松动
以本工程地下室顶板沉降后浇带来说,自地下室顶板混凝土浇筑完成至主体施工完成,顶板沉降后浇带传统模板支撑体系留置的时间长达232天(34层×6天/层)+28天(后浇带施工养护施工时间)=232天)
在如此长的时间内,在自然条件及现场不确定的施工因素的影响下,模板支撑体系中的胶合板模板、背楞方木等均会产生不同程度的腐烂、变形,钢管、顶托等钢材也会产生锈蚀、变形、滑丝等现象,同时后浇带支撑体系不拆除,后浇带内容易堆积杂物,不便于清理
这些因素造成的变形积累必然改变后浇带两侧梁板的受力状态,甚至造成后浇带两侧梁板产生裂缝,影响结构的安全及使用

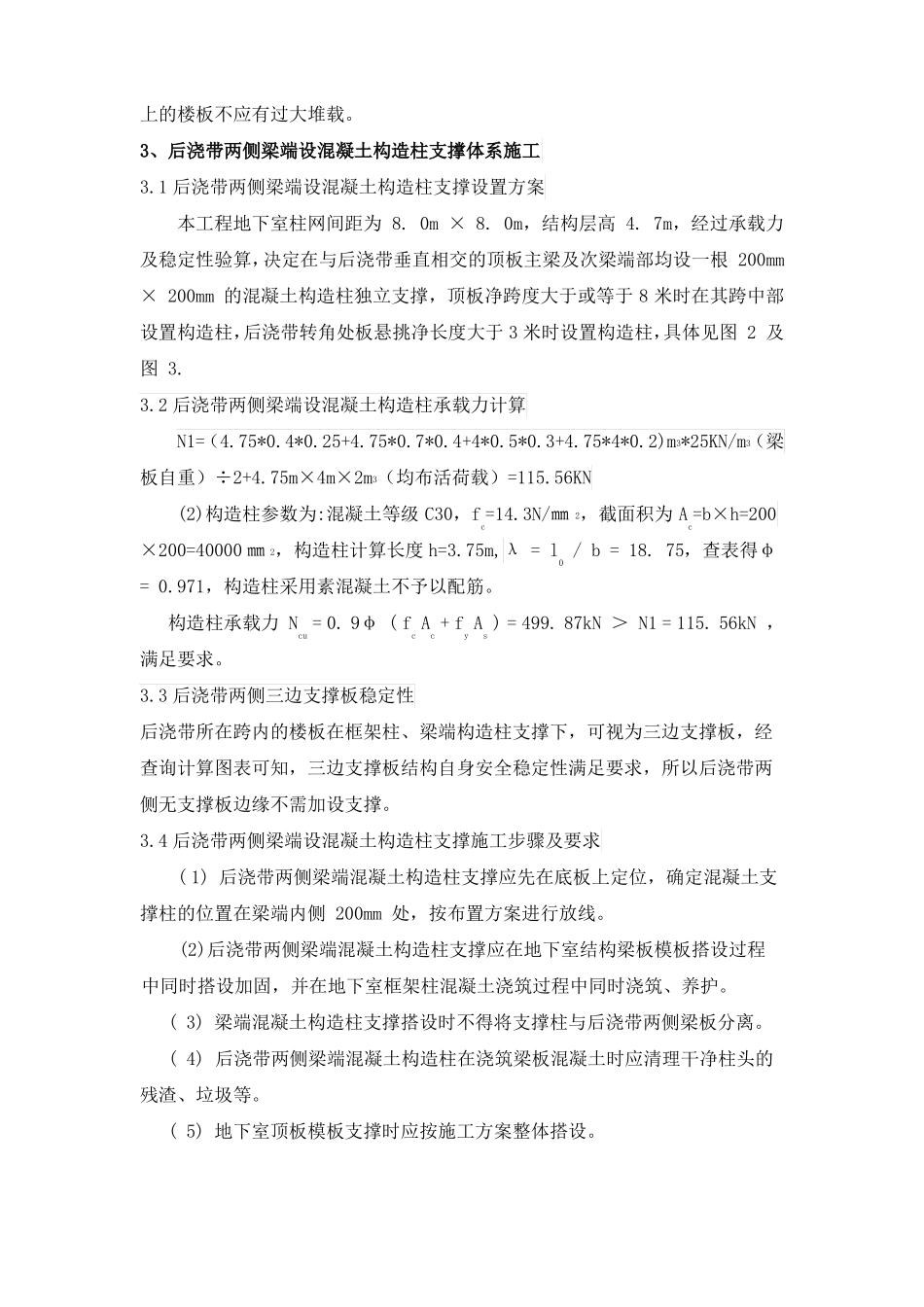

另一方面,后浇带封闭时,是否拆除模板支撑体系,直接影响到后浇带清
