项目赶工措施技术方案一、工程概况1、工程名称:行政中心楼、食堂、教学楼工程2、建设地点:山西高校新区(晋中市)西北部
3、建设单位:太原理工大学4、建筑结构形式:现浇钢筋混凝土框架结构5、建筑层数:学生食堂:地下一层,地上三层;教学组团:地上五层;行政中心楼:地下一层,地上四层
6、总建筑面积:82453
63m²7、建筑高度:教学组团:21
6m、学生食堂:19
9m、行政中心楼:19
8、建筑使用年限:50年二、编制依据1、根据业主会议要求学生食堂、行政中心楼、教学楼组团部分于2012年8月25日完成交付使用的施工工期要求
2、根据建设工程现场建设情况及设计施工图纸等
三、编制原则在保证工程质量、适当增加工程成本的前提下,以学生食堂、行政中心楼、教学楼分完成交付使用为工程工期目标
四、工程赶工的工期目标1、学生食堂原投标时计划合同工期工期为500天,压缩至300天(未考虑雨季拖延工期的因素),累计压缩200天;2、教学楼原投标时计划合同工期工期为500天,压缩至300天(未考虑雨季拖延工期的因素),累计压缩200天;3、行政中心楼原投标时计划合同工期工期为500天,压缩至300天(未考虑雨季拖延工期的因素),累计压缩200天

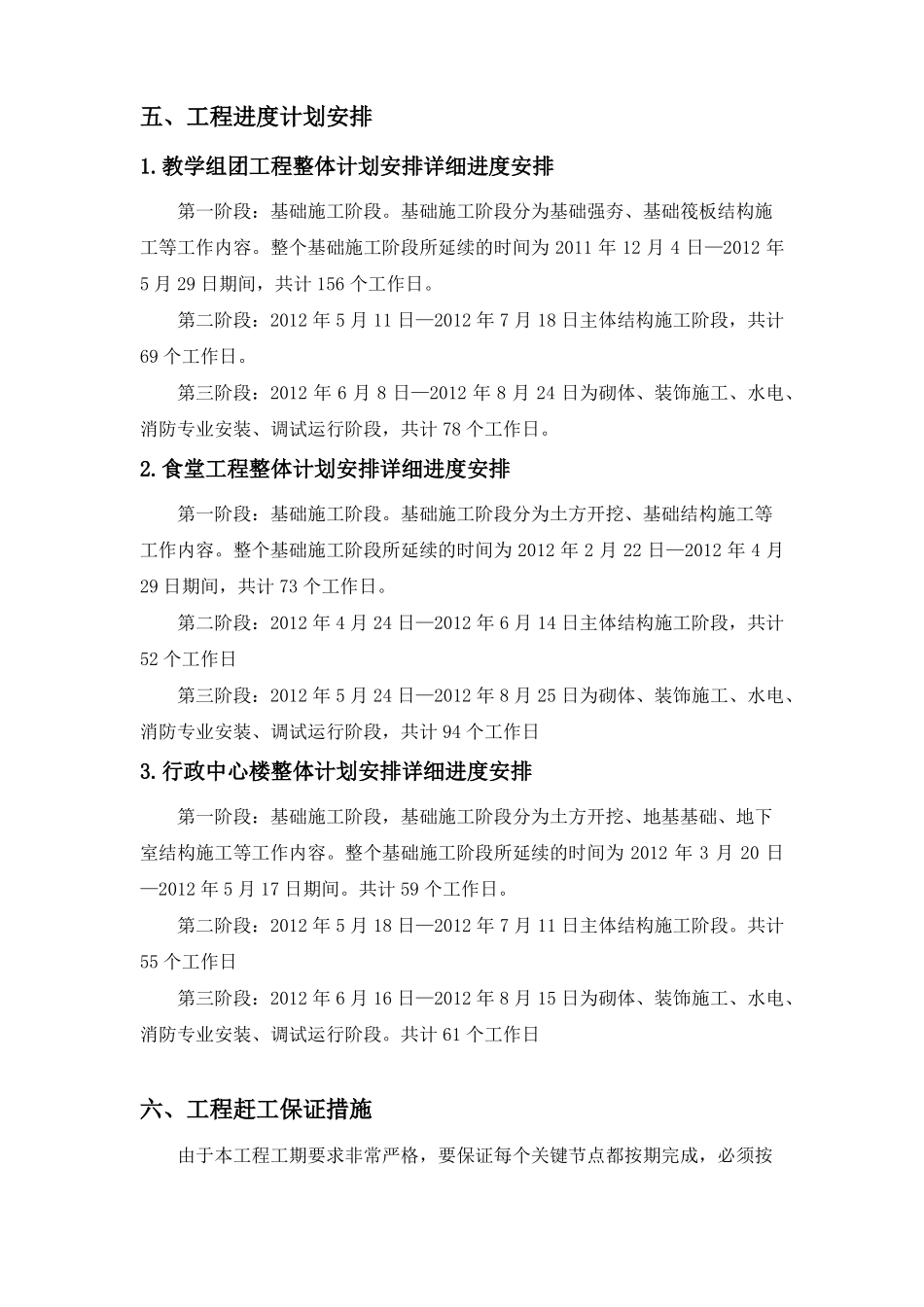

五、工程进度计划安排1
教学组团工程整体计划安排详细进度安排第一阶段:基础施工阶段
基础施工阶段分为基础强夯、基础筏板结构施工等工作内容
整个基础施工阶段所延续的时间为2011年12月4日—2012年5月29日期间,共计156个工作日
第二阶段:2012年5月11日—2012年7月18日主体结构施工阶段,共计69个工作日
第三阶段:2012年6月8日—2012年8月24日为砌体、装饰施工、水电、消防专业安装、调试运行阶段,共计78个工作日
食堂工程整体计划安排详细进度安排第一阶段:基础施工阶段
基础施工阶段分为土方开挖、基础结构施工等工
