大余县钨石坑尾矿库工程坝体除险加固项目施工方案中十冶集团有限公司2015年4月12日大余县钨石坑尾矿库工程坝体除险加固施工方案一、工程概况该坝体除险加固的施工任务主要包括:充填灌浆、坝体下游砼护坦、坝肩排水沟等
充填灌浆钻孔根据实际情况,初步估计2000多米,充填灌浆2000多米,砼护坦700多立方米,坝肩排水沟100米左右
所有工程量均以实际发生量为准
二、施工准备2.1施工道路目前进场道路平均3
2米左右,坡度大且急弯多,在业主与当地协调好后,需要进行扩宽至5米,以便设备及材料进场
当前因业方要求工期紧迫,我方采用加大成本二次倒运的方式,先行将发电机、空压机、潜孔钻、水泥等急需设备及材料运到现场,以满足开工需求
坝体下游至上游道路更加陡峭,后续水泥、砂、石子等材料均需要50装载机进行二次倒运
2.2施工机械准备序号设备名称规格型号数量备注1潜孔钻机KQD-100B5台2发电机YC6M350L-D201台3空压机LGB-13/81台4混凝土搅拌机750型1台5配料机1台6联合搅灌机1台7灌浆泵UJZ400砂浆泵2台8储浆筒0
0立方3个9输浆管1
5英寸1000m10灌浆管402000m11混凝土输送泵801台1220T自卸汽车红岩2台13泵送管150m14全站仪NTS-32RL1台15水准仪1台16灌浆自动记录仪1台2

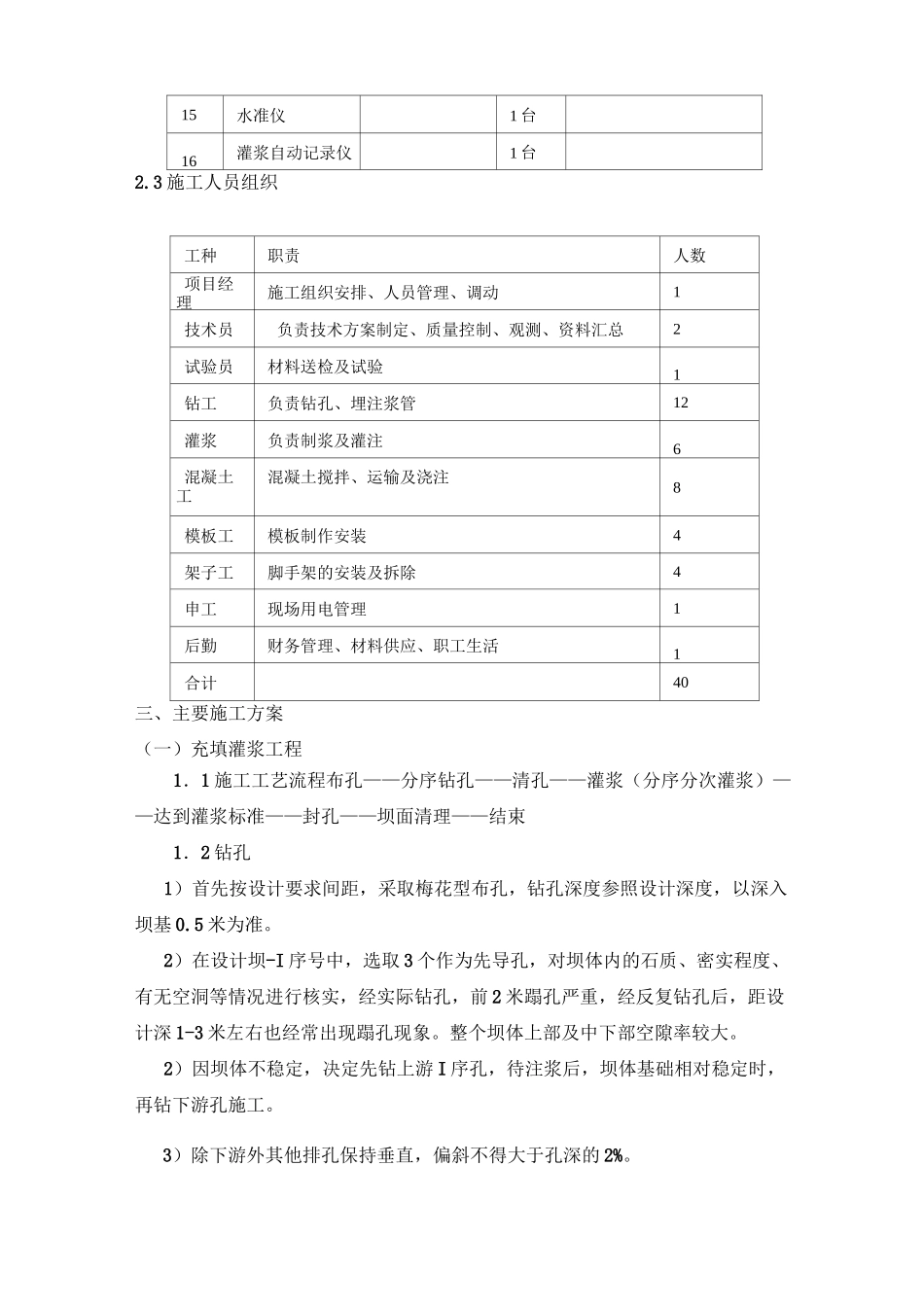

3施工人员组织工种职责人数项目经理施工组织安排、人员管理、调动1技术员负责技术方案制定、质量控制、观测、资料汇总2试验员材料送检及试验1钻工负责钻孔、埋注浆管12灌浆负责制浆及灌注6混凝土工混凝土搅拌、运输及浇注8模板工模板制作安装4架子工脚手架的安装及拆除4申工现场用电管理1后勤财务管理、材料供应、职工生活1合计40三、主要施工方案(一)充填灌浆工程1.1施工工艺流程布孔——分序钻孔——清孔——灌浆(分序分次灌浆)——达到灌浆标准——封孔——坝
