电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

基础筏板混凝土浇筑方案VIP免费

基础筏板混凝土浇筑方案_第1页
1/5
基础筏板混凝土浇筑方案_第2页
2/5
基础筏板混凝土浇筑方案_第3页

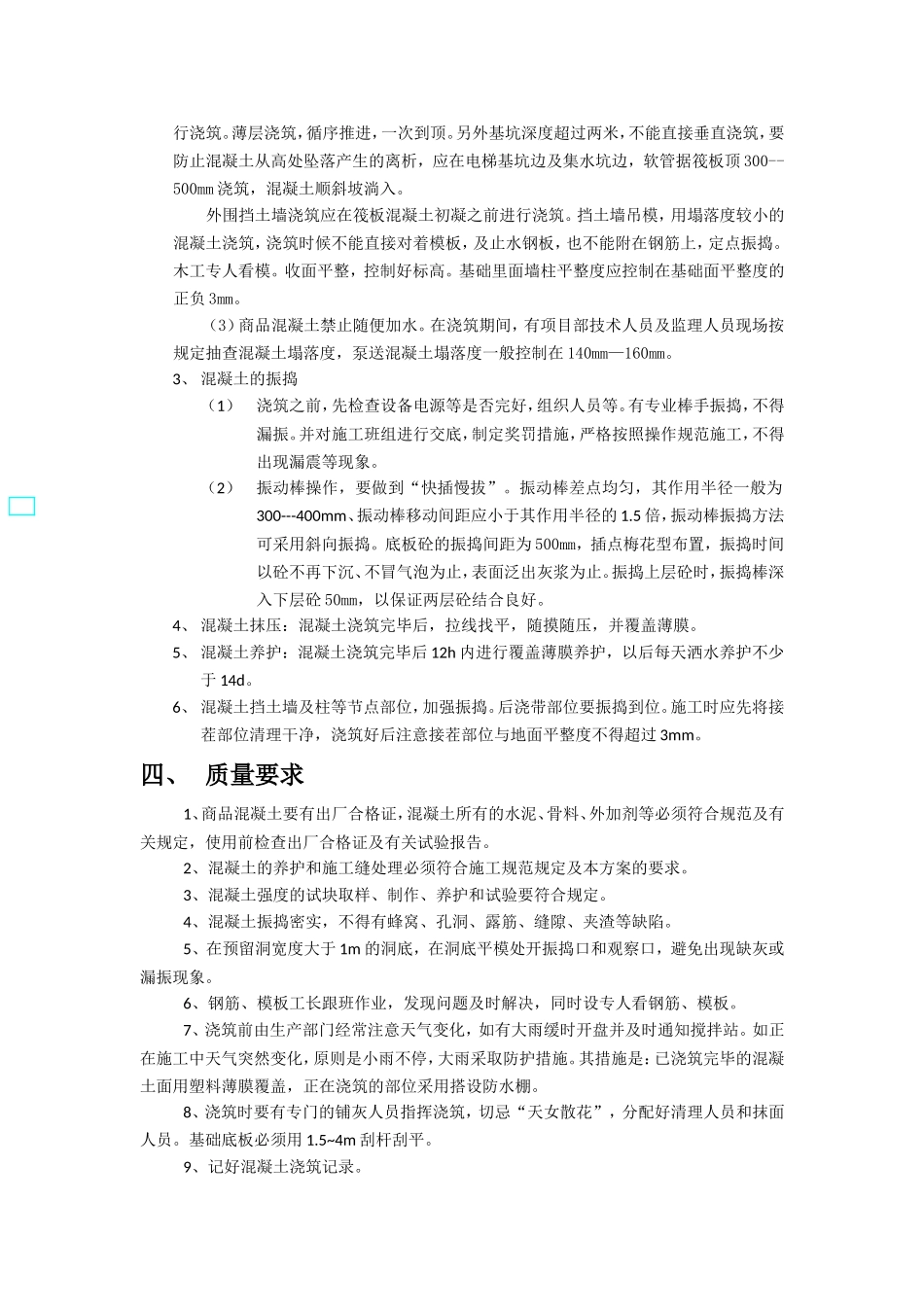

3/5
基础筏板混凝土浇筑方案一、基础混凝土浇筑概况本次浇筑为长垣国贸中心1#楼(办公楼)A座,浇筑区域1/A-01至A-10轴东侧后浇带处的基础筏板。混凝土结构环境类别:基础、水池为二b类,卫生间为二a类,其余为一类。基础混凝土标号C35,P6抗渗。二、施工部署1、施工现场临时用地较小,暂时考虑用一台地泵布置在基坑西南角。振动棒四根、木抹子、刮尺、照明灯具等。浇筑前进行机械试运行,保证机械正常运转并备好易损坏的配件,配有专职技工随时修检。棒管下面垫上车胎,不直接放在筏板钢筋上。2、人员准备:振捣工8人,普通工10人,机械工3人,抹灰工15人,其他8人。三、施工工艺1、混凝土输送:混凝土的垂直运输及水平运输采用80泵输送。(1)地泵有专业人员安放,现场有项目经理及劳务工长现场安排具体位置,及方向,做到罐车进停,放料方便。地泵面应硬化,平整,地泵落地面要稳。浇筑前进行试运行,并配备易损坏配件,有专人负责开泵,另有专人进行定时检修。(2)布管:输送管布置顺直,尽量减少转弯,接头严密,架设牢固。泵管每三米下垫一轮胎。布料机下面也采取轮胎垫设,使之不扰动筏板钢筋。浇筑过程中要定期检查,防止泵管爆管或堵管。泵管端部安装2.5m软管。(3)润管:浇筑前先输水洗管然后输送与混凝土同标号的砂浆,砂浆分散布料,不得集中在一起。(4)泵送:速度应先慢后快,逐步加速,达到地泵正常速度泵送应连续进行,如中间必须中断其中断时间不得超过混凝土从搅拌至浇筑完毕所允许的延续时间。泵送中,不得把拆下的输送管内混凝土洒落在未浇筑或收好面的地方。2、混凝土的浇筑:(1)在混凝土浇筑前筏板内垃圾清理干净,经监理甲方验收合格后浇筑。浇筑顺序:根据现场情况布置,分区分段分层浇筑,先浇筑A区段,接着B区段,最后C区段。详见附图。(2)砼浇筑前,在墙、柱插筋上放出±50cm控制线。浇筑时,首先浇筑电梯基坑底部砼,及承台下柱墩,集水坑等,在底部混凝土初凝之前,浇筑上一层混凝土。振捣上一层混凝土时,振捣棒深入下层混凝土50mm,以保证两层混凝土结合良好。电梯基坑承台等较深部位,分层浇筑,每层浇筑深度500mm。浇筑电梯基坑集水坑时,有木工专人看模,浇筑不能定在一点,要环绕基坑进行浇筑。底板大面砼采用斜面法进行浇筑。薄层浇筑,循序推进,一次到顶。另外基坑深度超过两米,不能直接垂直浇筑,要防止混凝土从高处坠落产生的离析,应在电梯基坑边及集水坑边,软管据筏板顶300--500mm浇筑,混凝土顺斜坡淌入。外围挡土墙浇筑应在筏板混凝土初凝之前进行浇筑。挡土墙吊模,用塌落度较小的混凝土浇筑,浇筑时候不能直接对着模板,及止水钢板,也不能附在钢筋上,定点振捣。木工专人看模。收面平整,控制好标高。基础里面墙柱平整度应控制在基础面平整度的正负3mm。(3)商品混凝土禁止随便加水。在浇筑期间,有项目部技术人员及监理人员现场按规定抽查混凝土塌落度,泵送混凝土塌落度一般控制在140mm—160mm。3、混凝土的振捣(1)浇筑之前,先检查设备电源等是否完好,组织人员等。有专业棒手振捣,不得漏振。并对施工班组进行交底,制定奖罚措施,严格按照操作规范施工,不得出现漏震等现象。(2)振动棒操作,要做到“快插慢拔”。振动棒差点均匀,其作用半径一般为300---400mm、振动棒移动间距应小于其作用半径的1.5倍,振动棒振捣方法可采用斜向振捣。底板砼的振捣间距为500mm,插点梅花型布置,振捣时间以砼不再下沉、不冒气泡为止,表面泛出灰浆为止。振捣上层砼时,振捣棒深入下层砼50mm,以保证两层砼结合良好。4、混凝土抹压:混凝土浇筑完毕后,拉线找平,随摸随压,并覆盖薄膜。5、混凝土养护:混凝土浇筑完毕后12h内进行覆盖薄膜养护,以后每天洒水养护不少于14d。6、混凝土挡土墙及柱等节点部位,加强振捣。后浇带部位要振捣到位。施工时应先将接茬部位清理干净,浇筑好后注意接茬部位与地面平整度不得超过3mm。四、质量要求1、商品混凝土要有出厂合格证,混凝土所有的水泥、骨料、外加剂等必须符合规范及有关规定,使用前检查出厂合格证及有关试验报告。2、混凝土的养护和施工缝处理必须符合施工规范规定及本方案的要求...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

基础筏板混凝土浇筑方案

您可能关注的文档

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
