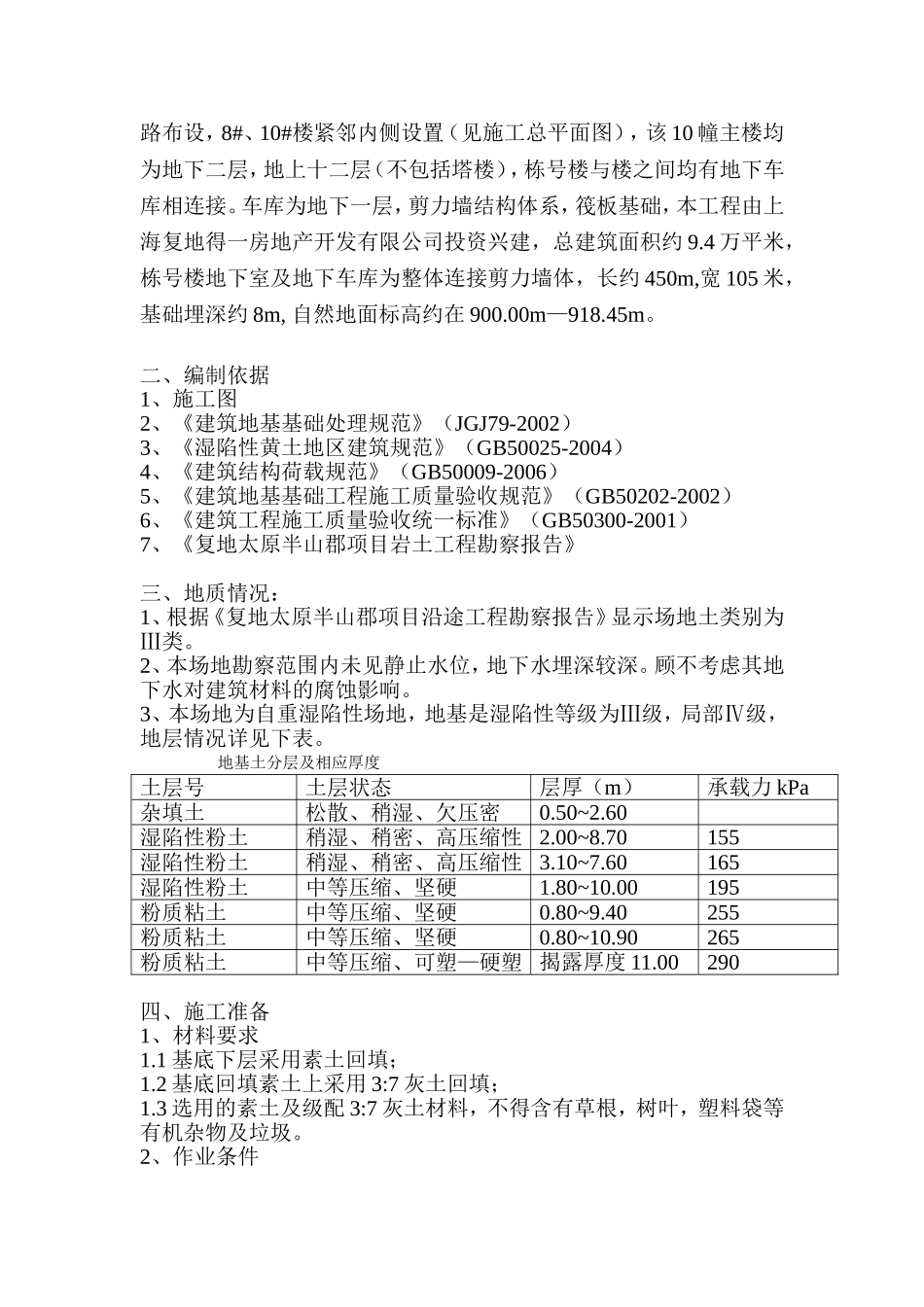

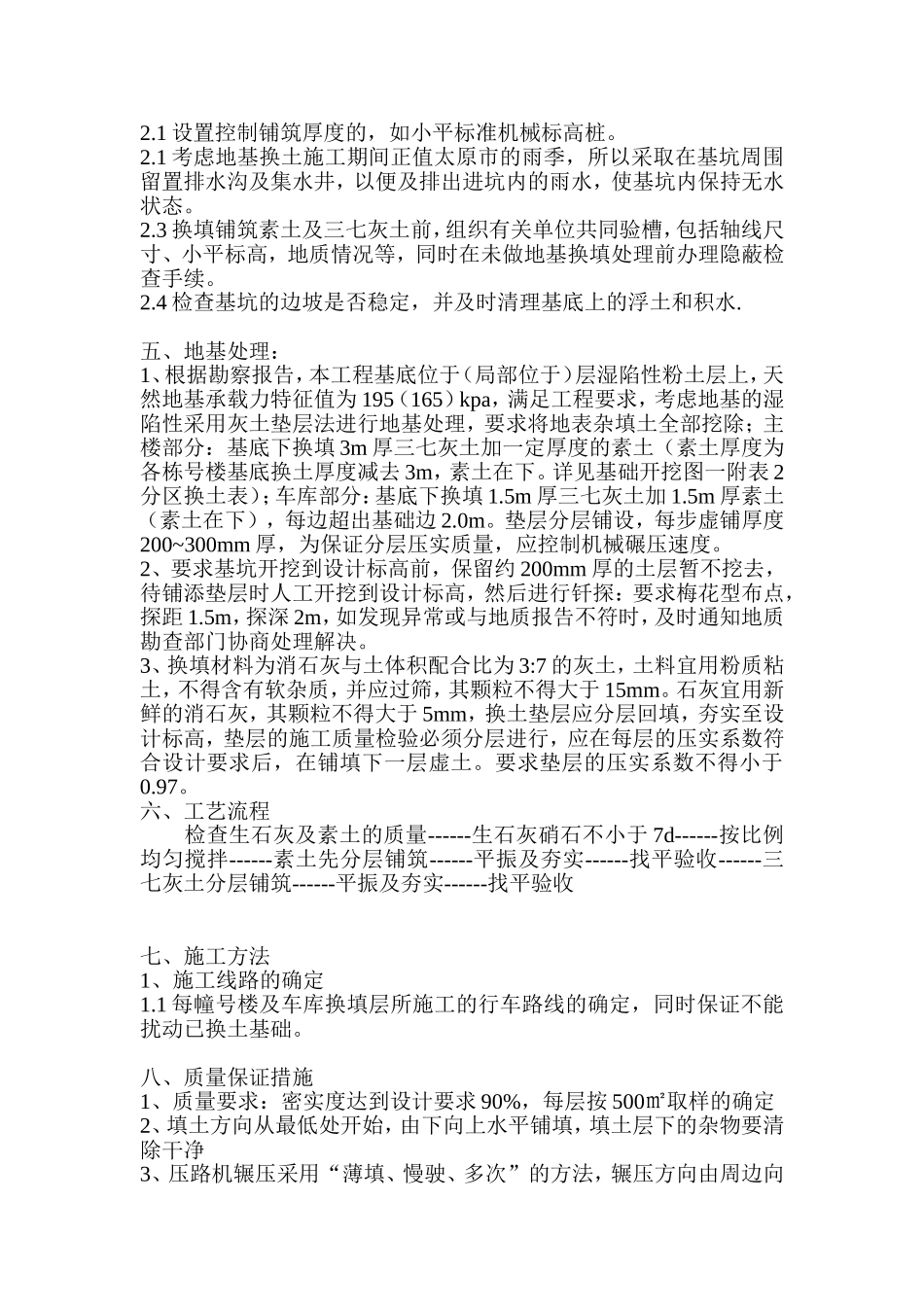

复地﹒东山国际A区Ⅰ标段基坑换土施工方案编制人:审核人:日期:施工单位:安徽华力建设集团有限公司基坑换土施工方案一、工程概况:复地·东山国际一期Ⅰ标段工程(以下简称本工程)位于太原市迎泽区马庄村,长风东街北侧,其中1#、2#、3#、4#、5#、6#、7#、9#楼为沿路布设,8#、10#楼紧邻内侧设置(见施工总平面图),该10幢主楼均为地下二层,地上十二层(不包括塔楼),栋号楼与楼之间均有地下车库相连接。车库为地下一层,剪力墙结构体系,筏板基础,本工程由上海复地得一房地产开发有限公司投资兴建,总建筑面积约9.4万平米,栋号楼地下室及地下车库为整体连接剪力墙体,长约450m,宽105米,基础埋深约8m,自然地面标高约在900.00m—918.45m。二、编制依据1、施工图2、《建筑地基基础处理规范》(JGJ79-2002)3、《湿陷性黄土地区建筑规范》(GB50025-2004)4、《建筑结构荷载规范》(GB50009-2006)5、《建筑地基基础工程施工质量验收规范》(GB50202-2002)6、《建筑工程施工质量验收统一标准》(GB50300-2001)7、《复地太原半山郡项目岩土工程勘察报告》三、地质情况:1、根据《复地太原半山郡项目沿途工程勘察报告》显示场地土类别为Ⅲ类。2、本场地勘察范围内未见静止水位,地下水埋深较深。顾不考虑其地下水对建筑材料的腐蚀影响。3、本场地为自重湿陷性场地,地基是湿陷性等级为Ⅲ级,局部Ⅳ级,地层情况详见下表。地基土分层及相应厚度土层号土层状态层厚(m)承载力kPa杂填土松散、稍湿、欠压密0.50~2.60湿陷性粉土稍湿、稍密、高压缩性2.00~8.70155湿陷性粉土稍湿、稍密、高压缩性3.10~7.60165湿陷性粉土中等压缩、坚硬1.80~10.00195粉质粘土中等压缩、坚硬0.80~9.40255粉质粘土中等压缩、坚硬0.80~10.90265粉质粘土中等压缩、可塑—硬塑揭露厚度11.00290四、施工准备1、材料要求1.1基底下层采用素土回填;1.2基底回填素土上采用3:7灰土回填;1.3选用的素土及级配3:7灰土材料,不得含有草根,树叶,塑料袋等有机杂物及垃圾。2、作业条件2.1设置控制铺筑厚度的,如小平标准机械标高桩。2.1考虑地基换土施工期间正值太原市的雨季,所以采取在基坑周围留置排水沟及集水井,以便及排出进坑内的雨水,使基坑内保持无水状态。2.3换填铺筑素土及三七灰土前,组织有关单位共同验槽,包括轴线尺寸、小平标高,地质情况等,同时在未做地基换填处理前办理隐蔽检查手续。2.4检查基坑的边坡是否稳定,并及时清理基底上的浮土和积水.五、地基处理:1、根据勘察报告,本工程基底位于(局部位于)层湿陷性粉土层上,天然地基承载力特征值为195(165)kpa,满足工程要求,考虑地基的湿陷性采用灰土垫层法进行地基处理,要求将地表杂填土全部挖除;主楼部分:基底下换填3m厚三七灰土加一定厚度的素土(素土厚度为各栋号楼基底换土厚度减去3m,素土在下。详见基础开挖图一附表2分区换土表);车库部分:基底下换填1.5m厚三七灰土加1.5m厚素土(素土在下),每边超出基础边2.0m。垫层分层铺设,每步虚铺厚度200~300mm厚,为保证分层压实质量,应控制机械碾压速度。2、要求基坑开挖到设计标高前,保留约200mm厚的土层暂不挖去,待铺添垫层时人工开挖到设计标高,然后进行钎探:要求梅花型布点,探距1.5m,探深2m,如发现异常或与地质报告不符时,及时通知地质勘查部门协商处理解决。3、换填材料为消石灰与土体积配合比为3:7的灰土,土料宜用粉质粘土,不得含有软杂质,并应过筛,其颗粒不得大于15mm。石灰宜用新鲜的消石灰,其颗粒不得大于5mm,换土垫层应分层回填,夯实至设计标高,垫层的施工质量检验必须分层进行,应在每层的压实系数符合设计要求后,在铺填下一层虚土。要求垫层的压实系数不得小于0.97。六、工艺流程检查生石灰及素土的质量------生石灰硝石不小于7d------按比例均匀搅拌------素土先分层铺筑------平振及夯实------找平验收------三七灰土分层铺筑------平振及夯实------找平验收七、施工方法1、施工线路的确定1.1每幢号楼及车库换填层所施工的行车路线的确定,同时保证不能扰动已换土基础。八、质量保证措施1、质量要求:密实度达到设计要求90%,每层按500㎡取样...
