黄陵县梨园新区保障性住房三期B区2号楼基础钢筋施工方案审批:审核:编制:延安圣远建筑工程有限责任公司第九施工处2012年3月20日黄陵县梨园新区保障性住房三期B区2号楼基础钢筋施工方案1、钢筋工程:黄陵县梨园新区保障性住房三期B区2号楼基础钢筋施工方案黄陵县梨园新区保障性住房三期B区2号楼工程基础为筏板基础,由底板、基础梁、剪力墙、楼梯等部分组成

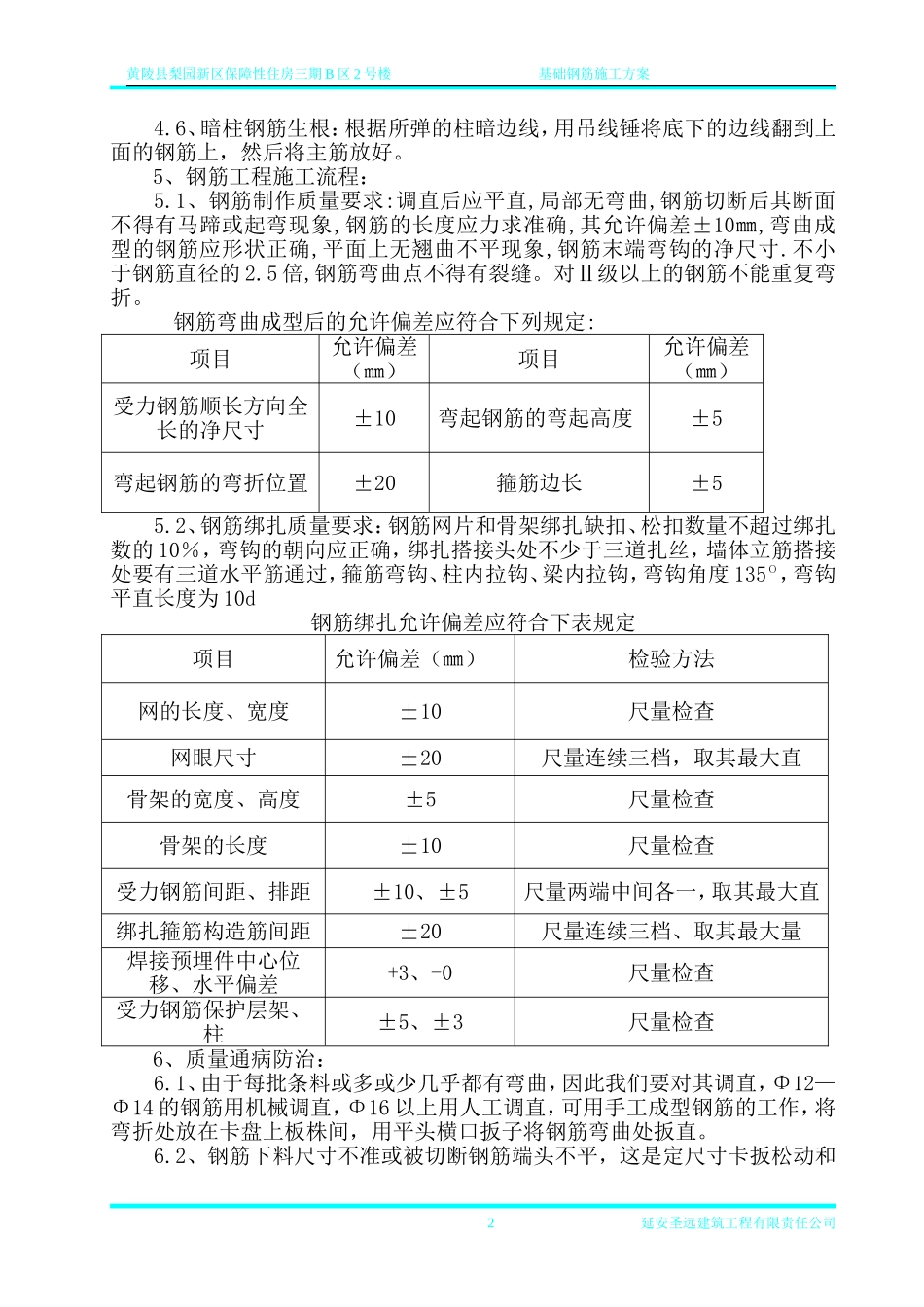

2、执行标准和引用文件:《建筑分项工程施工工艺标准》《砼结构工程施工手册》《建筑工程质量监控与通病防治全书》《建筑工程分部分项施工手册》《建筑企业安全技术管理》《建筑施工安全技术手册》3、钢筋制作:3
1、适用于该工程基础部分筏板、基础梁、剪力墙、楼梯等的钢筋制作
2、钢筋要检查钢筋出厂合格证,委托实验员进行复试,当制作过程中发现有异常现象时,委托实验员再进行复试
3、主要机具、弯曲机、切断机、对焊机、除锈机、断线钳、扳子等
4、作业条件:钢筋机械必须定期检查,保证作业期间的完好性,I级钢筋要调直除锈,Ц级钢筋采用除锈机除锈,在除锈过程中发现钢筋表面的氧化铁皮脱落现象严重,并已损伤钢筋的截面,对于钢筋表面有严重的麻坑、斑点伤蚀截面时,严禁使用
对于钢筋表面的油污使用清洗剂和清水,钢丝刷清洗
5、操作流程及工艺:根据钢筋配料表下料→钢筋调直→钢筋切断→水平钢筋焊接→制作筏板钢筋→制作基础梁钢筋→制作剪力墙钢筋
6、调直切断:现场Φ6—Φ10的圆盘钢筋使用钢筋调直机调直,冷拉率不应大于4%
Φ12—Φ16的直条钢筋使用人工调直
钢筋切断应与配料密切配合、合理搭配
下料长度不得有负误差
如发现钢筋有壁裂、缩头或严重的弯头等,必须切除
如果发现钢筋的硬度与钢筋有较大的出入
应及时向现场管理人员反映,在没有得到认可时,不能使用
7、筏板、基础梁钢筋制作:依据钢筋配料表下料,筏板钢筋连接使用对焊,把下好的料运至对焊机上
