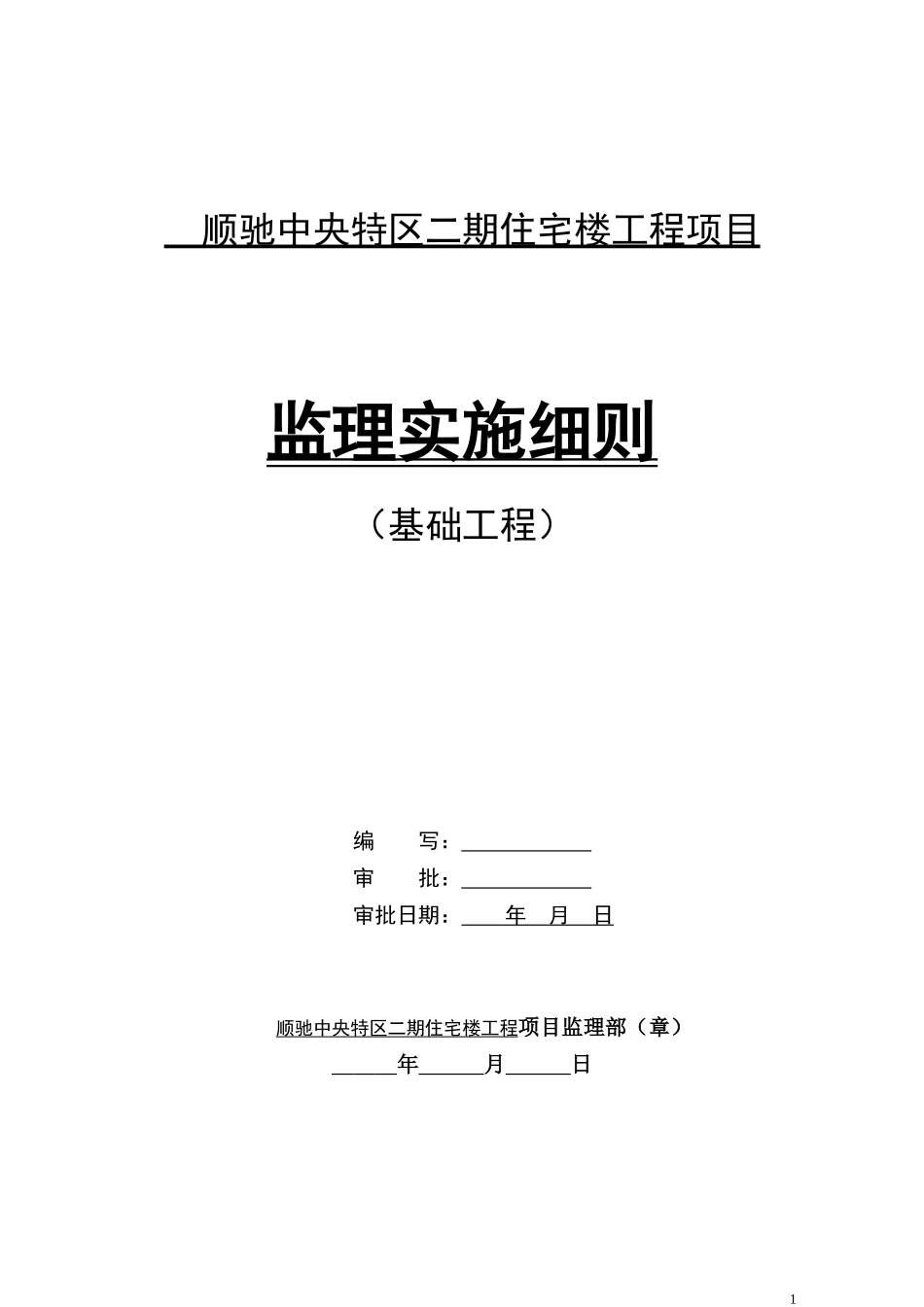

顺驰中央特区二期住宅楼工程项目监理实施细则(基础工程)编写:

审批日期:年月日顺驰中央特区二期住宅楼工程项目监理部(章)年月日11、监理工作内容1
1监督施工单位按照批准的施工组织设计和施工方案组织施工
2检查施工单位质量保证体系,控制工程质量
3检查施工进度,签认已完工程量
4审查付款申请和索赔申请,签署付款凭证,控制工程投资
5监督施工单位严格履行合同,严格验收程序,及时办理隐蔽验收
2、工作依据2
1本工程监理规划;2
2砼结构平法构造标准图(2000G101);2
3混凝土结构工程施工及验收规范(GB50204—92);2
4地下防水技术规范(GBJ108—87);2
5地下防水工程施工及验收规范(GBJ208—83);3、基坑开挖工程质量控制:3
1审查基坑开挖施工方案
2严格按方案确定的层次、挖土顺序控制开挖顺序,本着先挖主楼后挖车库再挖主楼的原则,以保证穿插测桩和出土工作的的顺利进行
3开挖时对CFG桩必须考虑到基桩的布置,各栋楼桩均为梅花形布置
因此开挖到下部见桩顶时,要防止桩头易被挖铲碰断裂,故必须:①挖土方向应与南北向成45度角开挖;②采用挖铲宽小于0
6米的小型挖土机
4凡是不便机械开挖的局部以及最后的尾工必须用人工开挖
5凡是有不小心碰断或碰裂桩的情况必须记下桩号、桩位,以便采取有效措施进行加固处理
6土方开挖结束后,对于桩头超高部分必须进行剔凿桩处理
剔凿结束后,严格按方案和设计要求进行细部处理
4、底板质量控制4

1底板防水工程:各楼均采用SBS卷材防水,必须按设计要求和防2水施工规范进行防水层施工
1防水层下基层应牢固,表面应平整,用2米直尺检查空隙不超过5毫米,且每米长度内不得多于1处
2基层表面应清洗干净、干燥
3基层阴、阳角处,均应做成圆弧形或钝角
4卷材的搭接长
