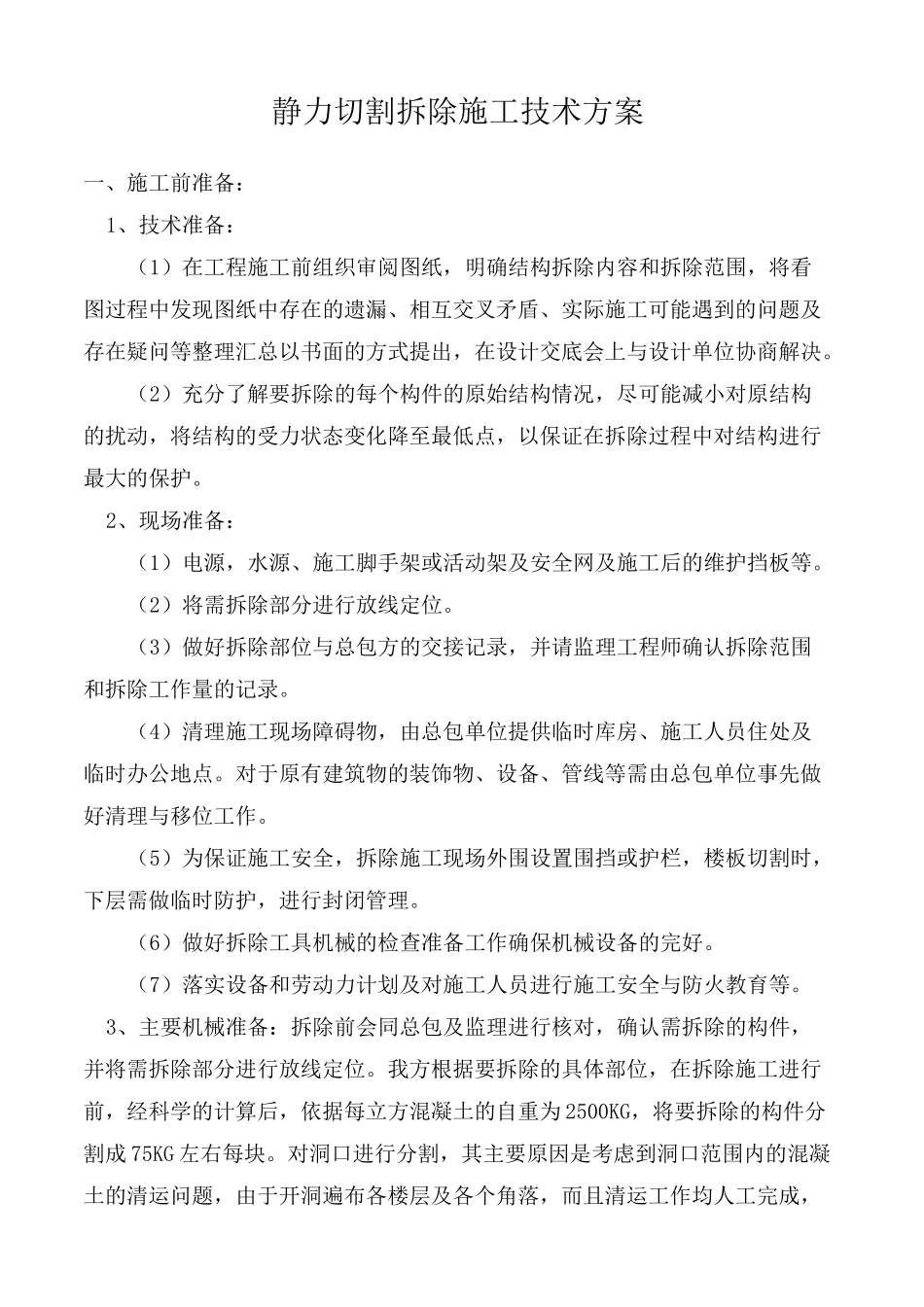

静力切割拆除施工技术方案一、施工前准备:1、技术准备:(1)在工程施工前组织审阅图纸,明确结构拆除内容和拆除范围,将看图过程中发现图纸中存在的遗漏、相互交叉矛盾、实际施工可能遇到的问题及存在疑问等整理汇总以书面的方式提出,在设计交底会上与设计单位协商解决
(2)充分了解要拆除的每个构件的原始结构情况,尽可能减小对原结构的扰动,将结构的受力状态变化降至最低点,以保证在拆除过程中对结构进行最大的保护
2、现场准备:(1)电源,水源、施工脚手架或活动架及安全网及施工后的维护挡板等
(2)将需拆除部分进行放线定位
(3)做好拆除部位与总包方的交接记录,并请监理工程师确认拆除范围和拆除工作量的记录
(4)清理施工现场障碍物,由总包单位提供临时库房、施工人员住处及临时办公地点
对于原有建筑物的装饰物、设备、管线等需由总包单位事先做好清理与移位工作
(5)为保证施工安全,拆除施工现场外围设置围挡或护栏,楼板切割时,下层需做临时防护,进行封闭管理
(6)做好拆除工具机械的检查准备工作确保机械设备的完好
(7)落实设备和劳动力计划及对施工人员进行施工安全与防火教育等
3、主要机械准备:拆除前会同总包及监理进行核对,确认需拆除的构件,并将需拆除部分进行放线定位
我方根据要拆除的具体部位,在拆除施工进行前,经科学的计算后,依据每立方混凝土的自重为2500KG,将要拆除的构件分割成75KG左右每块
对洞口进行分割,其主要原因是考虑到洞口范围内的混凝土的清运问题,由于开洞遍布各楼层及各个角落,而且清运工作均人工完成,混凝土面积过大,自重过大,人工很难清运
依据每个具体拆除的构件部位的原始结构情况绘制详细的分割排孔图,在绝对保证施工的安全的情况下,务必保证最大的施工效率,每个施工段自上而下逐段拆除,并做到及时清理工作面
在正式施工之前,仔细估测现场实际情况,以此合理组织劳动力,动态管理,根据工作量的多
