、施工方案选择结合联络通道处的工程地质及其它施工条件,确定采用隧道内水平冻结加固土体后开挖构筑内衬结构的施工方法,即:在隧道内利用水平冻结法加固地层,使联络通道外围土体冻结,形成强度高、封闭性好的冻土帷幕,然后根据“新奥法”的基本原理,在冻土中采用矿山法进行联络通道的开挖构筑施工

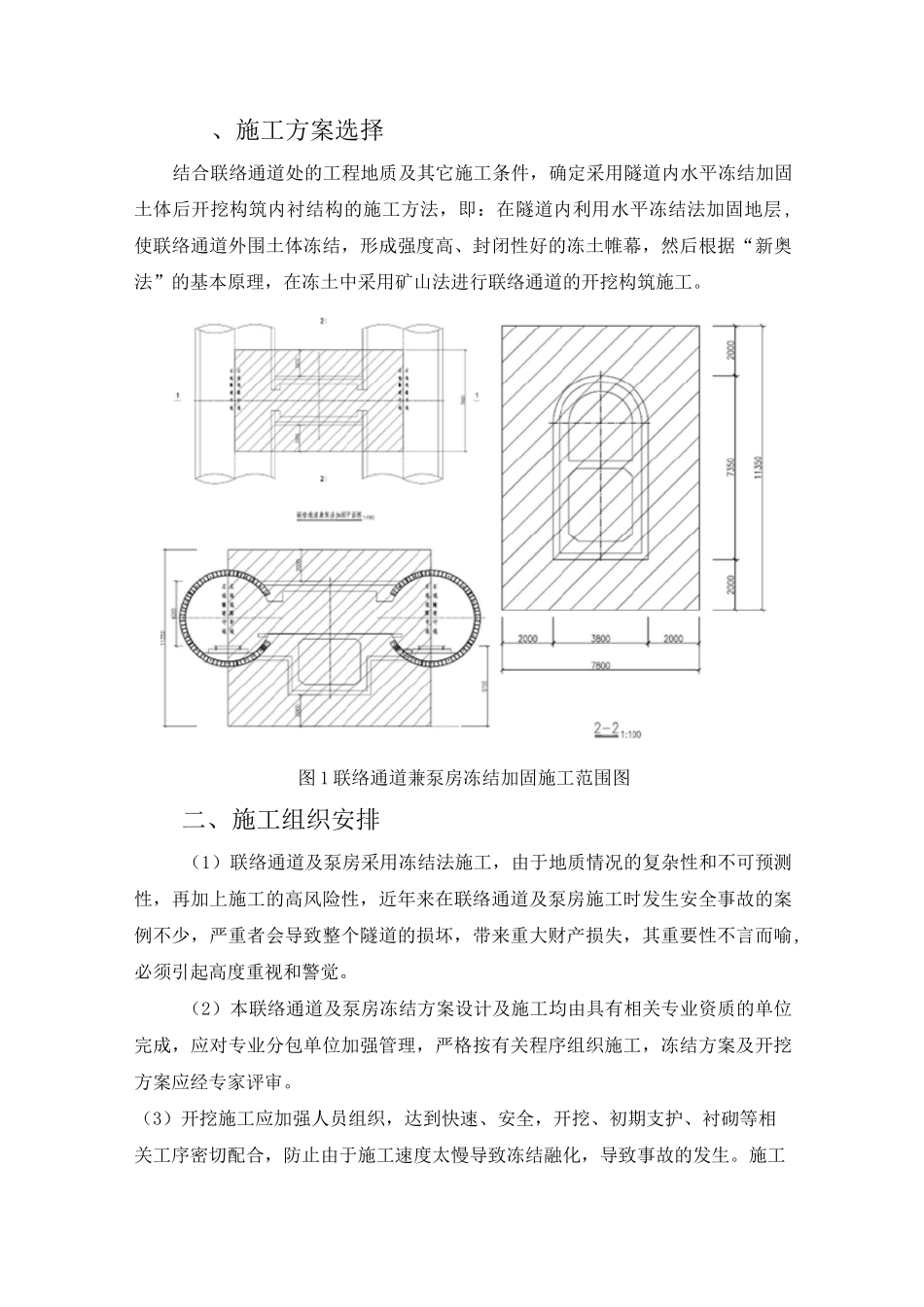

图1联络通道兼泵房冻结加固施工范围图二、施工组织安排(1)联络通道及泵房采用冻结法施工,由于地质情况的复杂性和不可预测性,再加上施工的高风险性,近年来在联络通道及泵房施工时发生安全事故的案例不少,严重者会导致整个隧道的损坏,带来重大财产损失,其重要性不言而喻,必须引起高度重视和警觉
(2)本联络通道及泵房冻结方案设计及施工均由具有相关专业资质的单位完成,应对专业分包单位加强管理,严格按有关程序组织施工,冻结方案及开挖方案应经专家评审
(3)开挖施工应加强人员组织,达到快速、安全,开挖、初期支护、衬砌等相关工序密切配合,防止由于施工速度太慢导致冻结融化,导致事故的发生
施工队由项目经理部统一管理,下设5个班组:钻孔班、制冷班、开挖构筑班、运输班、监测班,为保证施工安全及进度,联络通道及泵房施工采用三班八小时工作制
对于特殊工种,进行专业培训考核,持证上岗
(4)结合地质条件及季节性特点等综合因素选择性能优良的设备,设备性能和数量应满足有关要求,关键设备现场留有备用
(5)冻结施工前,对隧道进行加固,钢管片上安装可靠的防护门
(6)冻结施工在左线或右线贯通,左线或右线已通过联络通道及泵房的位置后即可组织施工
经探孔确认冻土帷幕已交圈并达到设计厚度后,达到规定要求相关参数,开挖条件经四方组织进行条件验收后方可开始施工
(7)衬砌完成后,可采取强制解冻的措施,及时进行融沉注浆,避免对周边环境造成影响
(8)加强应急管理,制定详细的切实可行的应急处置程序、应急预案,针对施工中可能出现的各种险情制定详细的应对
