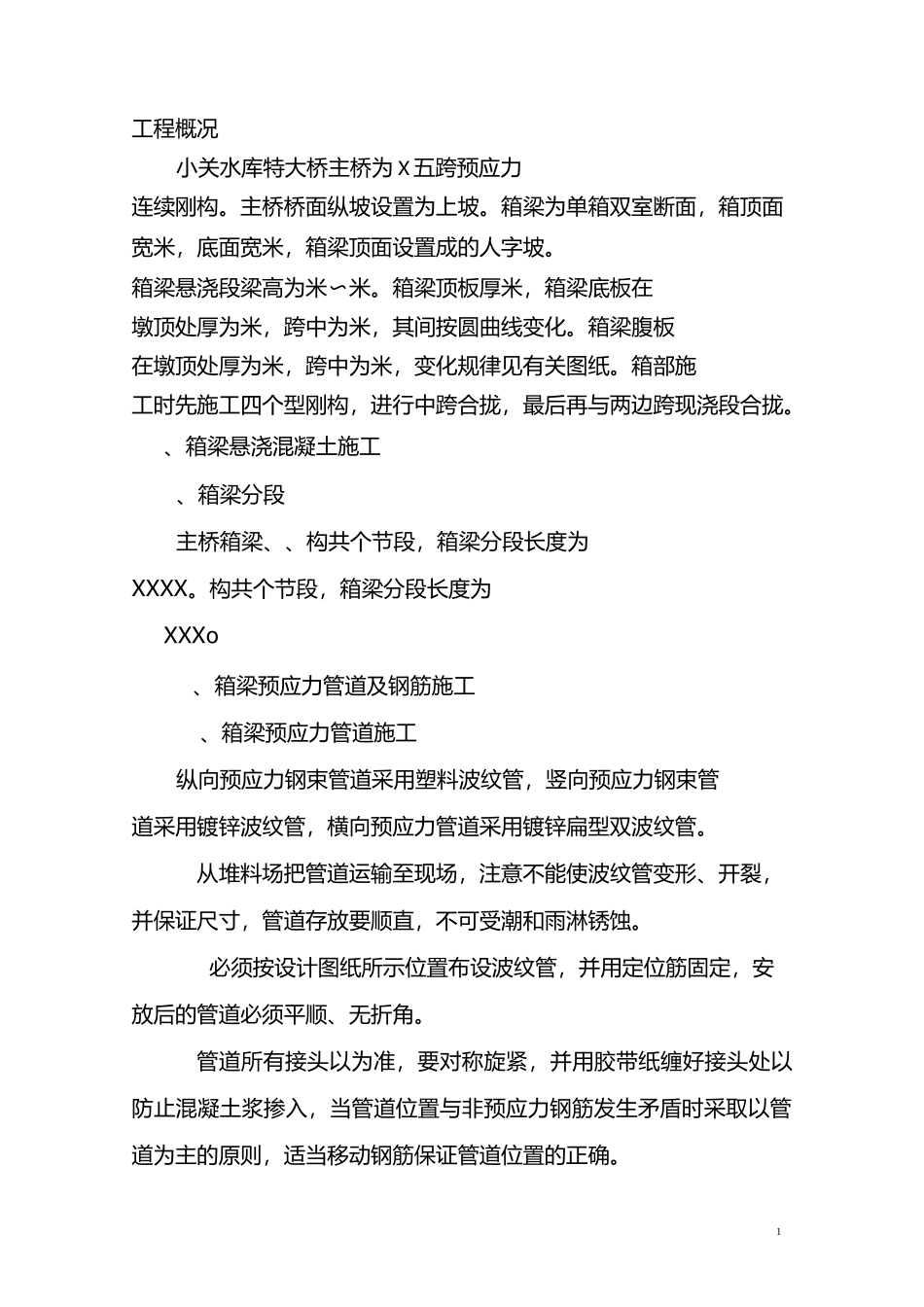

1工程概况小关水库特大桥主桥为X五跨预应力连续刚构
主桥桥面纵坡设置为上坡
箱梁为单箱双室断面,箱顶面宽米,底面宽米,箱梁顶面设置成的人字坡
箱梁悬浇段梁高为米〜米
箱梁顶板厚米,箱梁底板在墩顶处厚为米,跨中为米,其间按圆曲线变化
箱梁腹板在墩顶处厚为米,跨中为米,变化规律见有关图纸
箱部施工时先施工四个型刚构,进行中跨合拢,最后再与两边跨现浇段合拢
、箱梁悬浇混凝土施工、箱梁分段主桥箱梁、、构共个节段,箱梁分段长度为XXXX
构共个节段,箱梁分段长度为XXXo、箱梁预应力管道及钢筋施工、箱梁预应力管道施工纵向预应力钢束管道采用塑料波纹管,竖向预应力钢束管道采用镀锌波纹管,横向预应力管道采用镀锌扁型双波纹管
从堆料场把管道运输至现场,注意不能使波纹管变形、开裂,并保证尺寸,管道存放要顺直,不可受潮和雨淋锈蚀
必须按设计图纸所示位置布设波纹管,并用定位筋固定,安放后的管道必须平顺、无折角
管道所有接头以为准,要对称旋紧,并用胶带纸缠好接头处以防止混凝土浆掺入,当管道位置与非预应力钢筋发生矛盾时采取以管道为主的原则,适当移动钢筋保证管道位置的正确

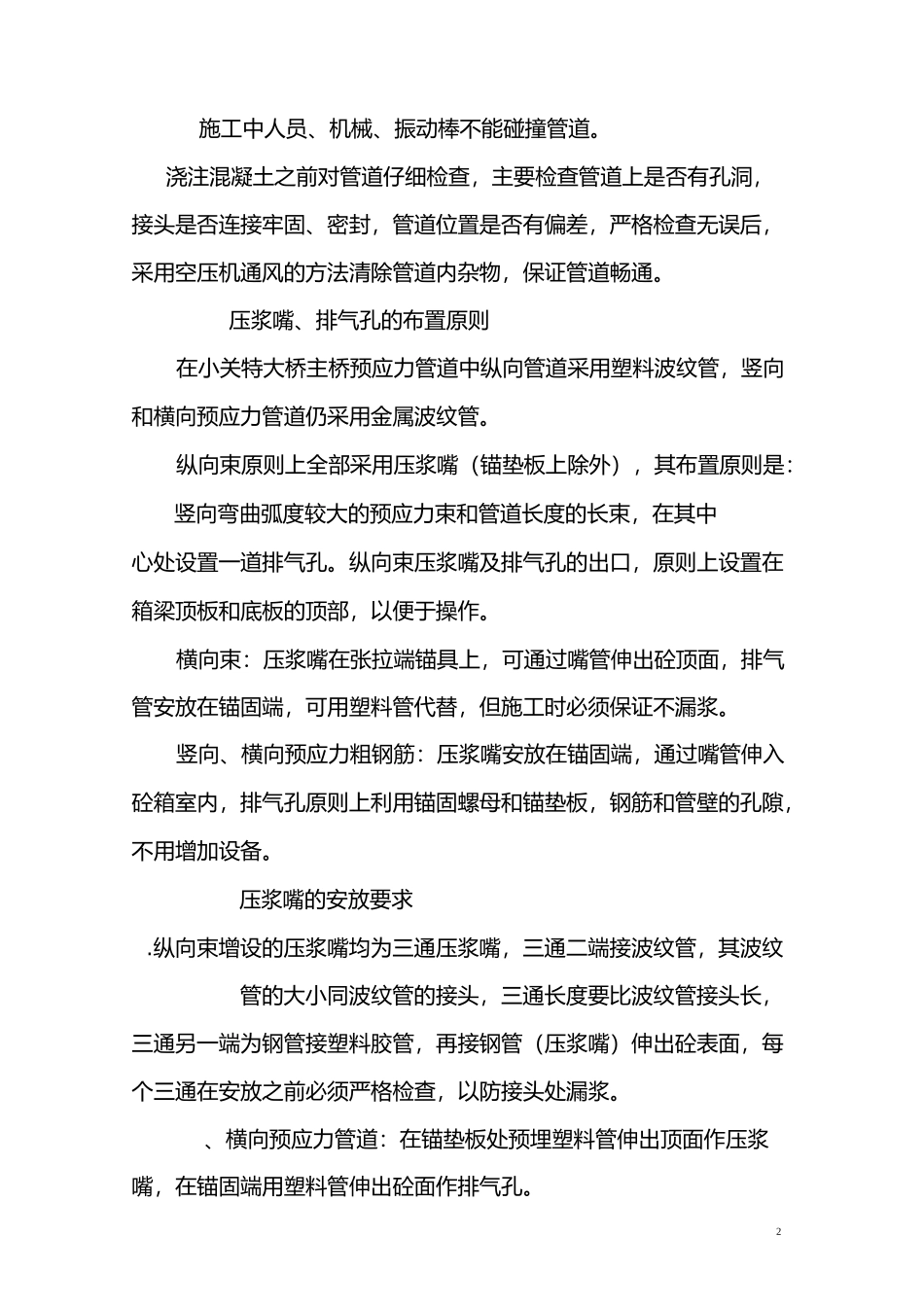

2施工中人员、机械、振动棒不能碰撞管道
浇注混凝土之前对管道仔细检查,主要检查管道上是否有孔洞,接头是否连接牢固、密封,管道位置是否有偏差,严格检查无误后,采用空压机通风的方法清除管道内杂物,保证管道畅通
压浆嘴、排气孔的布置原则在小关特大桥主桥预应力管道中纵向管道采用塑料波纹管,竖向和横向预应力管道仍采用金属波纹管
纵向束原则上全部采用压浆嘴(锚垫板上除外),其布置原则是:竖向弯曲弧度较大的预应力束和管道长度的长束,在其中心处设置一道排气孔
纵向束压浆嘴及排气孔的出口,原则上设置在箱梁顶板和底板的顶部,以便于操作
横向束:压浆嘴在张拉端锚具上,可通过嘴管伸出砼顶面,排气管安放在锚固端,可用塑料管代替,但施工时必须保证不漏浆
