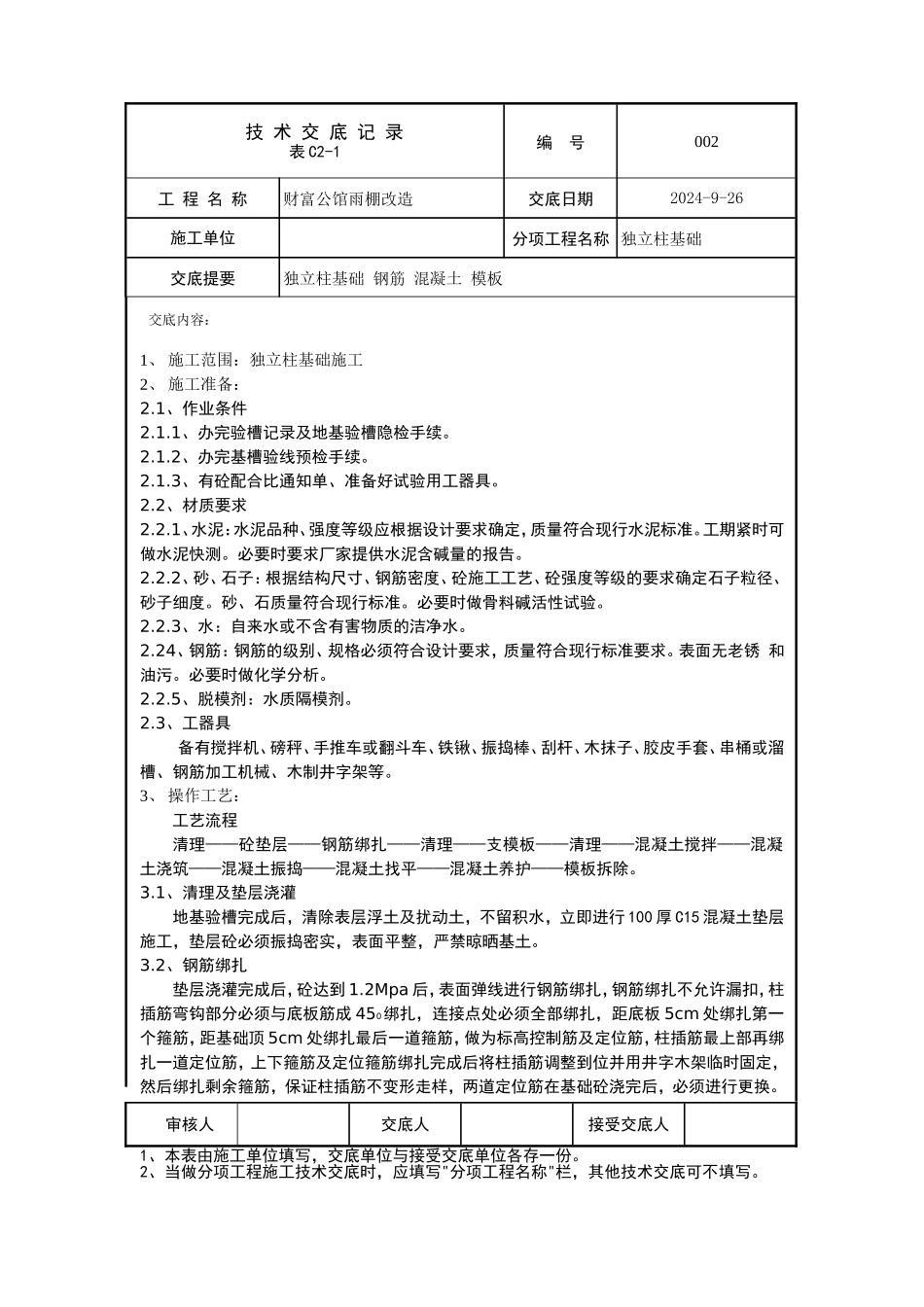

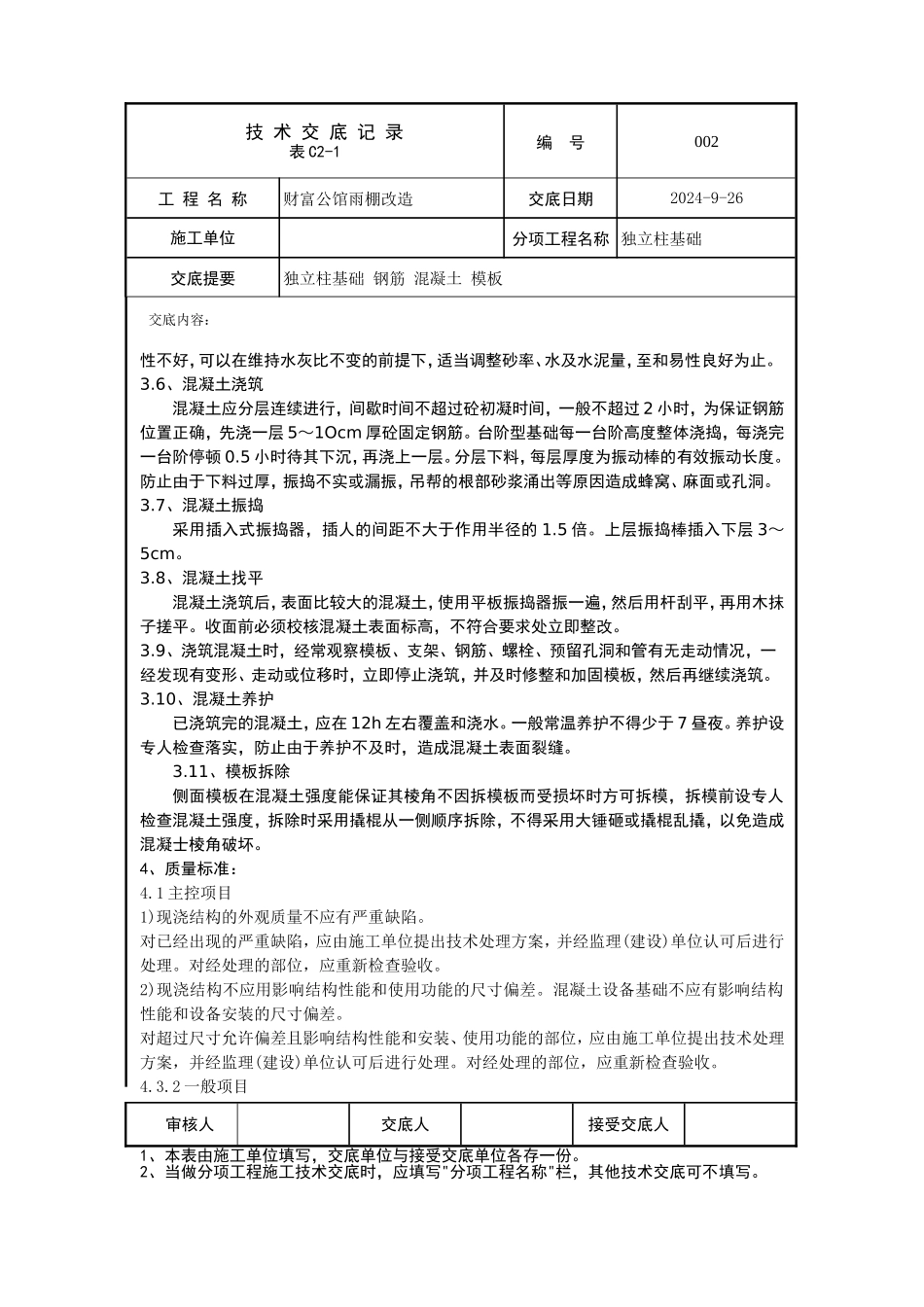

技术交底记录表C2-1编号002工程名称财富公馆雨棚改造交底日期2024-9-26施工单位分项工程名称独立柱基础交底提要独立柱基础钢筋混凝土模板交底内容:1、施工范围:独立柱基础施工2、施工准备:2
1、作业条件2
1、办完验槽记录及地基验槽隐检手续
2、办完基槽验线预检手续
3、有砼配合比通知单、准备好试验用工器具
2、材质要求2
1、水泥:水泥品种、强度等级应根据设计要求确定,质量符合现行水泥标准
工期紧时可做水泥快测
必要时要求厂家提供水泥含碱量的报告
2、砂、石子:根据结构尺寸、钢筋密度、砼施工工艺、砼强度等级的要求确定石子粒径、砂子细度
砂、石质量符合现行标准
必要时做骨料碱活性试验
3、水:自来水或不含有害物质的洁净水
24、钢筋:钢筋的级别、规格必须符合设计要求,质量符合现行标准要求
表面无老锈和油污
必要时做化学分析
5、脱模剂:水质隔模剂
3、工器具备有搅拌机、磅秤、手推车或翻斗车、铁锹、振捣棒、刮杆、木抹子、胶皮手套、串桶或溜槽、钢筋加工机械、木制井字架等
3、操作工艺:工艺流程清理——砼垫层——钢筋绑扎——清理——支模板——清理——混凝土搅拌——混凝土浇筑——混凝土振捣——混凝土找平——混凝土养护——模板拆除
1、清理及垫层浇灌地基验槽完成后,清除表层浮土及扰动土,不留积水,立即进行100厚C15混凝土垫层施工,垫层砼必须振捣密实,表面平整,严禁晾晒基土
2、钢筋绑扎垫层浇灌完成后,砼达到1
2Mpa后,表面弹线进行钢筋绑扎,钢筋绑扎不允许漏扣,柱插筋弯钩部分必须与底板筋成450绑扎,连接点处必须全部绑扎,距底板5cm处绑扎第一个箍筋,距基础顶5cm处绑扎最后一道箍筋,做为标高控制筋及定位筋,柱插筋最上部再绑扎一道定位筋,上下箍筋及定位箍筋绑扎完成后将柱插筋调整到位并用井字木架临时固定
