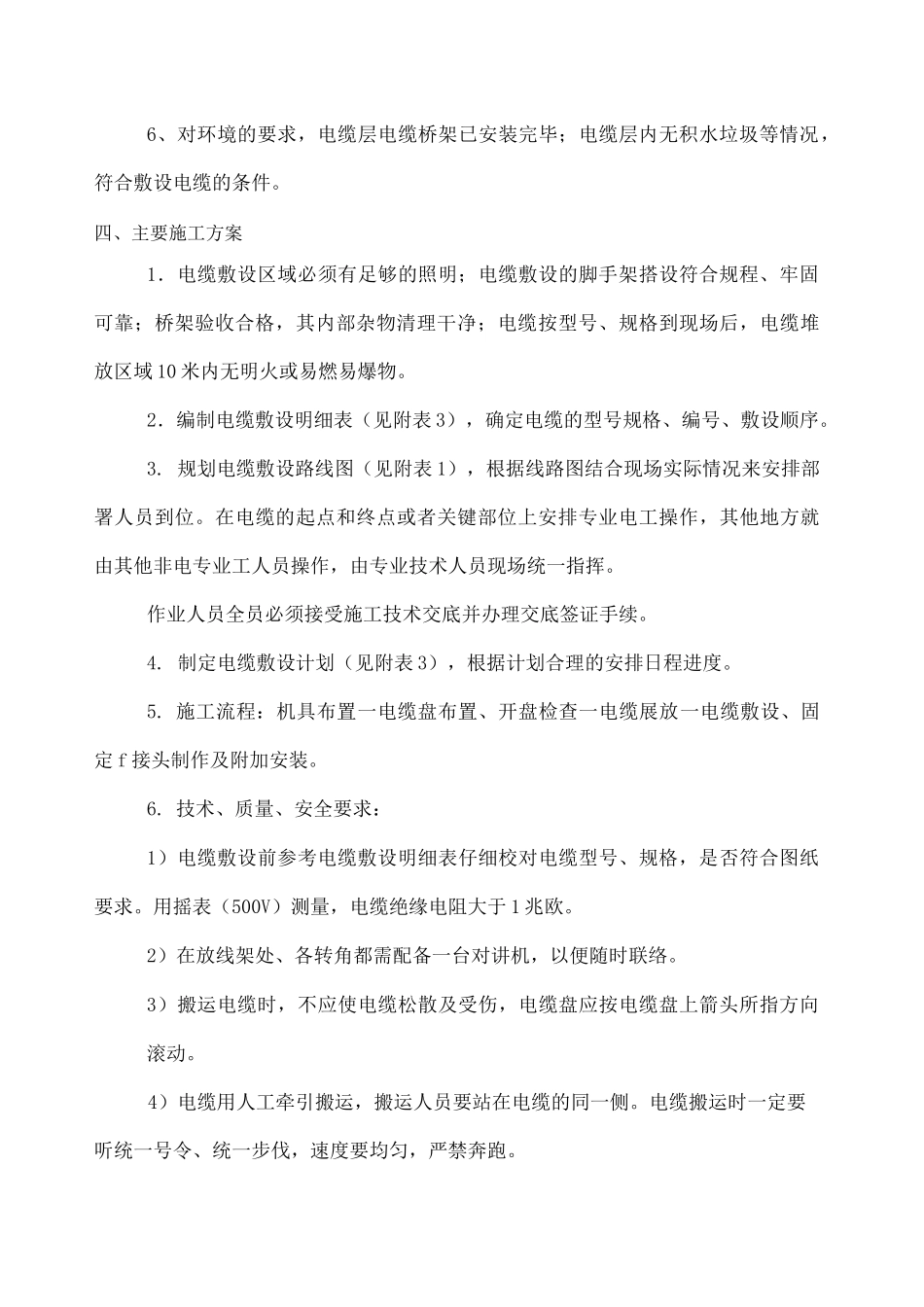

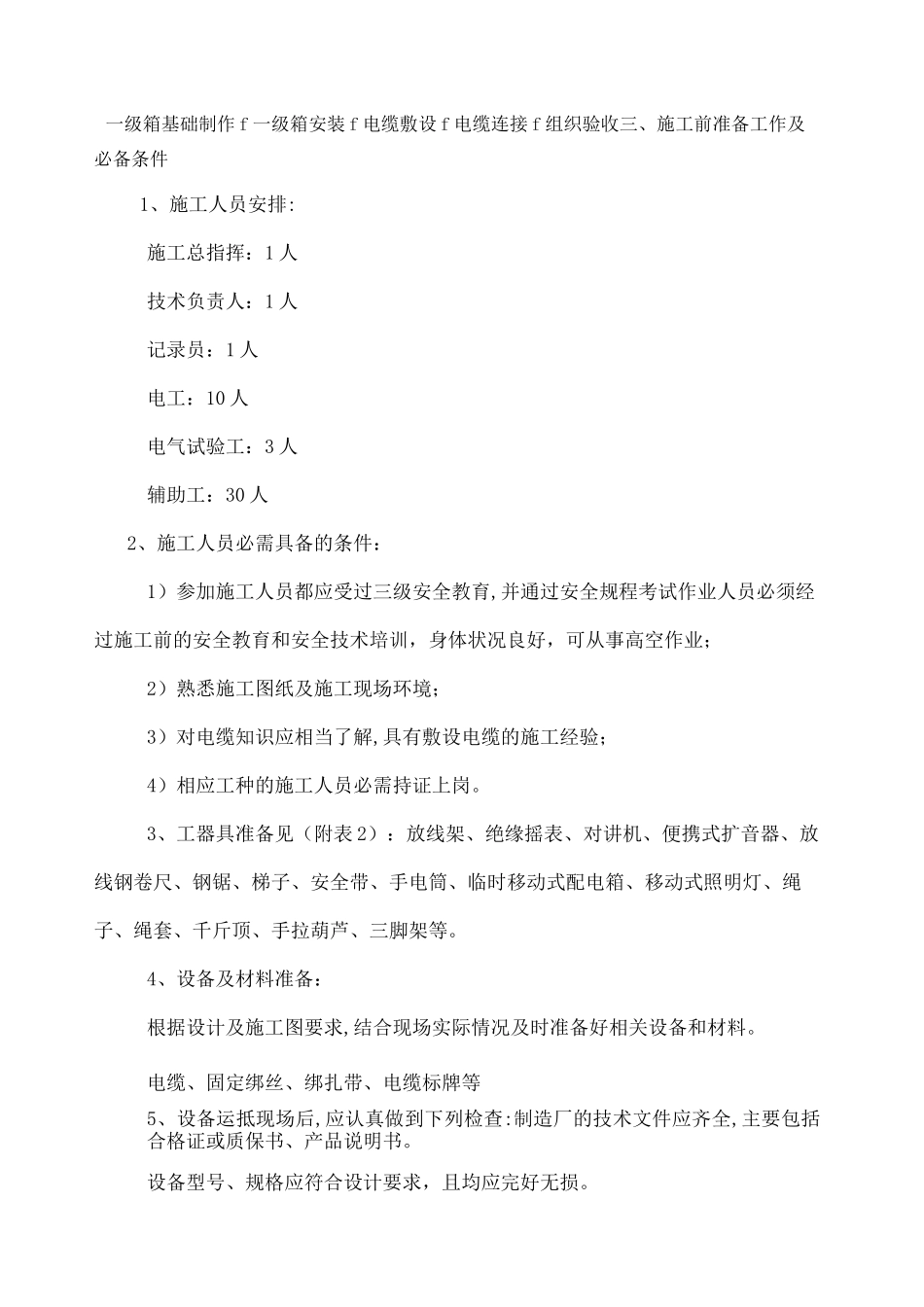

电缆敷设施工方案一、工程概况唐山市马驹桥骏安园保障性住房A01地块临时电工程是在正式供电没有送电前,由原有1#3#,4#箱变带动A01地块整体临时用电工程。1#箱变出线两路低压电缆(YJV22-0.6/lkV-4*240)至新立一级箱一套,再由新立一级箱出线三路低压电缆(YJLV22-0.6/1kV-4*240),其中两路分别供电10#楼照明柜和动力柜,另一路供电10楼商业。3#箱变出线三路低压电缆(YJV22-0.6/1kV-4*300)分别至新立三套一级箱,再由新立三套一级箱平均出线共14路低压电缆(YJLV22-0.6/1kV-4*240),其中3#、4#、5#、6#、9#楼分别供电两路低压电缆至其照明柜和动力柜各一路剩余四路低压电缆分别供3#楼商业二级箱一路,ZS-12商业二级箱一路,5#楼东侧商业二级箱一路,热力站二级箱一路。4#箱变出线三路低压电缆(YJV22-0.6/1kV-4*300)分别至新立三套一级箱,再由新立三套一级箱平均出线共13路低压电缆(YJLV22-0.6/1kV-4*240),其中1#、2#、7#、8#楼分别供电两路低压电缆至其照明柜和动力柜各一路。剩余五路低压电缆分别供2#楼商业二级箱一路,ZS-11商业二级箱一路,1#楼东侧商业二级箱一路,7#楼西侧商业二级箱一路,8#楼东侧商业二级箱一路注:所有电缆地表敷设,过路加槽钢。由楼体外墙到配电间电缆用量均为15米。2#、3#、4#、5#、10#楼,各楼电井到楼体外墙电缆用量均为15米;1#、7#、8#、6#、9#楼,各楼电井到楼体外墙电缆用量均为20米。(详见路径示意图GR-P16117S-03)施工依据:设计图纸、国家施工规范、国家验收规范GB5030;GB50254;GB50168-92;GB50169二.工作流程一级箱基础制作f一级箱安装f电缆敷设f电缆连接f组织验收三、施工前准备工作及必备条件1、施工人员安排:施工总指挥:1人技术负责人:1人记录员:1人电工:10人电气试验工:3人辅助工:30人2、施工人员必需具备的条件:1)参加施工人员都应受过三级安全教育,并通过安全规程考试作业人员必须经过施工前的安全教育和安全技术培训,身体状况良好,可从事高空作业;2)熟悉施工图纸及施工现场环境;3)对电缆知识应相当了解,具有敷设电缆的施工经验;4)相应工种的施工人员必需持证上岗。3、工器具准备见(附表2):放线架、绝缘摇表、对讲机、便携式扩音器、放线钢卷尺、钢锯、梯子、安全带、手电筒、临时移动式配电箱、移动式照明灯、绳子、绳套、千斤顶、手拉葫芦、三脚架等。4、设备及材料准备:根据设计及施工图要求,结合现场实际情况及时准备好相关设备和材料。电缆、固定绑丝、绑扎带、电缆标牌等5、设备运抵现场后,应认真做到下列检查:制造厂的技术文件应齐全,主要包括合格证或质保书、产品说明书。设备型号、规格应符合设计要求,且均应完好无损。6、对环境的要求,电缆层电缆桥架已安装完毕;电缆层内无积水垃圾等情况,符合敷设电缆的条件。四、主要施工方案1.电缆敷设区域必须有足够的照明;电缆敷设的脚手架搭设符合规程、牢固可靠;桥架验收合格,其内部杂物清理干净;电缆按型号、规格到现场后,电缆堆放区域10米内无明火或易燃易爆物。2.编制电缆敷设明细表(见附表3),确定电缆的型号规格、编号、敷设顺序。3.规划电缆敷设路线图(见附表1),根据线路图结合现场实际情况来安排部署人员到位。在电缆的起点和终点或者关键部位上安排专业电工操作,其他地方就由其他非电专业工人员操作,由专业技术人员现场统一指挥。作业人员全员必须接受施工技术交底并办理交底签证手续。4.制定电缆敷设计划(见附表3),根据计划合理的安排日程进度。5.施工流程:机具布置一电缆盘布置、开盘检查一电缆展放一电缆敷设、固定f接头制作及附加安装。6.技术、质量、安全要求:1)电缆敷设前参考电缆敷设明细表仔细校对电缆型号、规格,是否符合图纸要求。用摇表(500V)测量,电缆绝缘电阻大于1兆欧。2)在放线架处、各转角都需配备一台对讲机,以便随时联络。3)搬运电缆时,不应使电缆松散及受伤,电缆盘应按电缆盘上箭头所指方向滚动。4)电缆用人工牵引搬运,搬运人员要站在电缆的同一侧。电缆搬运时一定要听统一号令、统一步伐,速度要均匀,严禁奔跑。5)垂直运输时电缆的前端要有绳索牵引以防止电缆突然坠落伤人。6)展放过程中,要用放线架...
