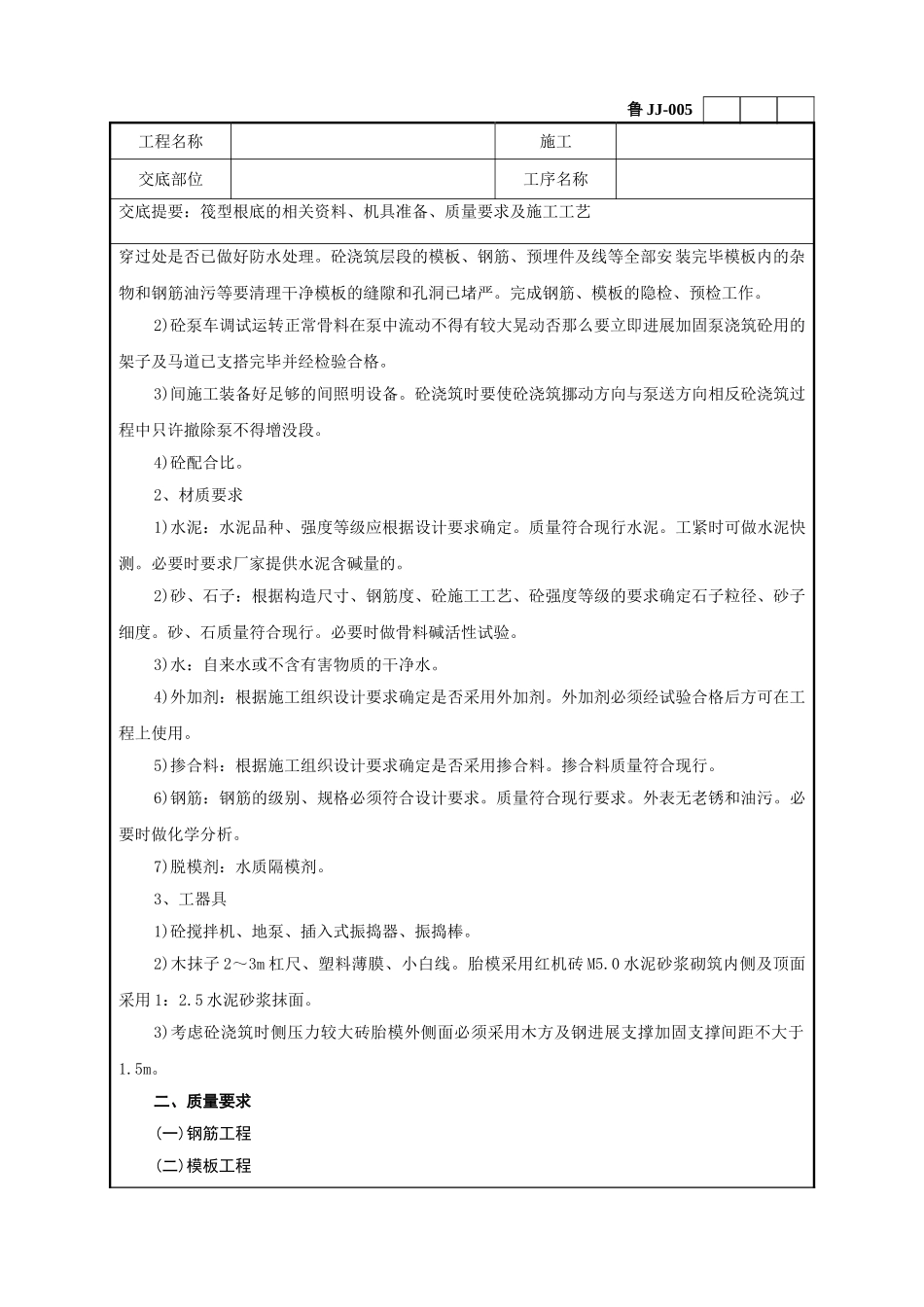

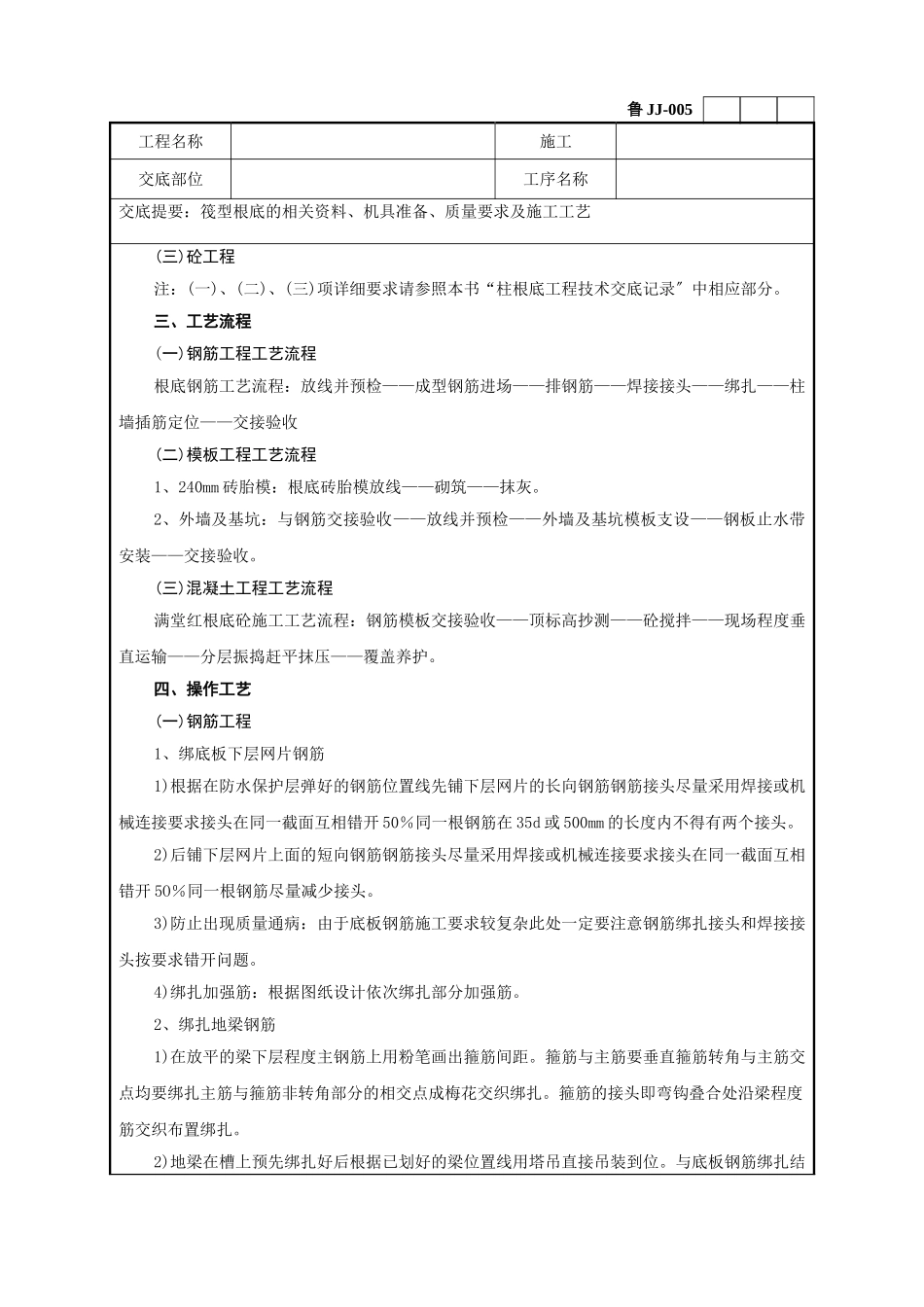

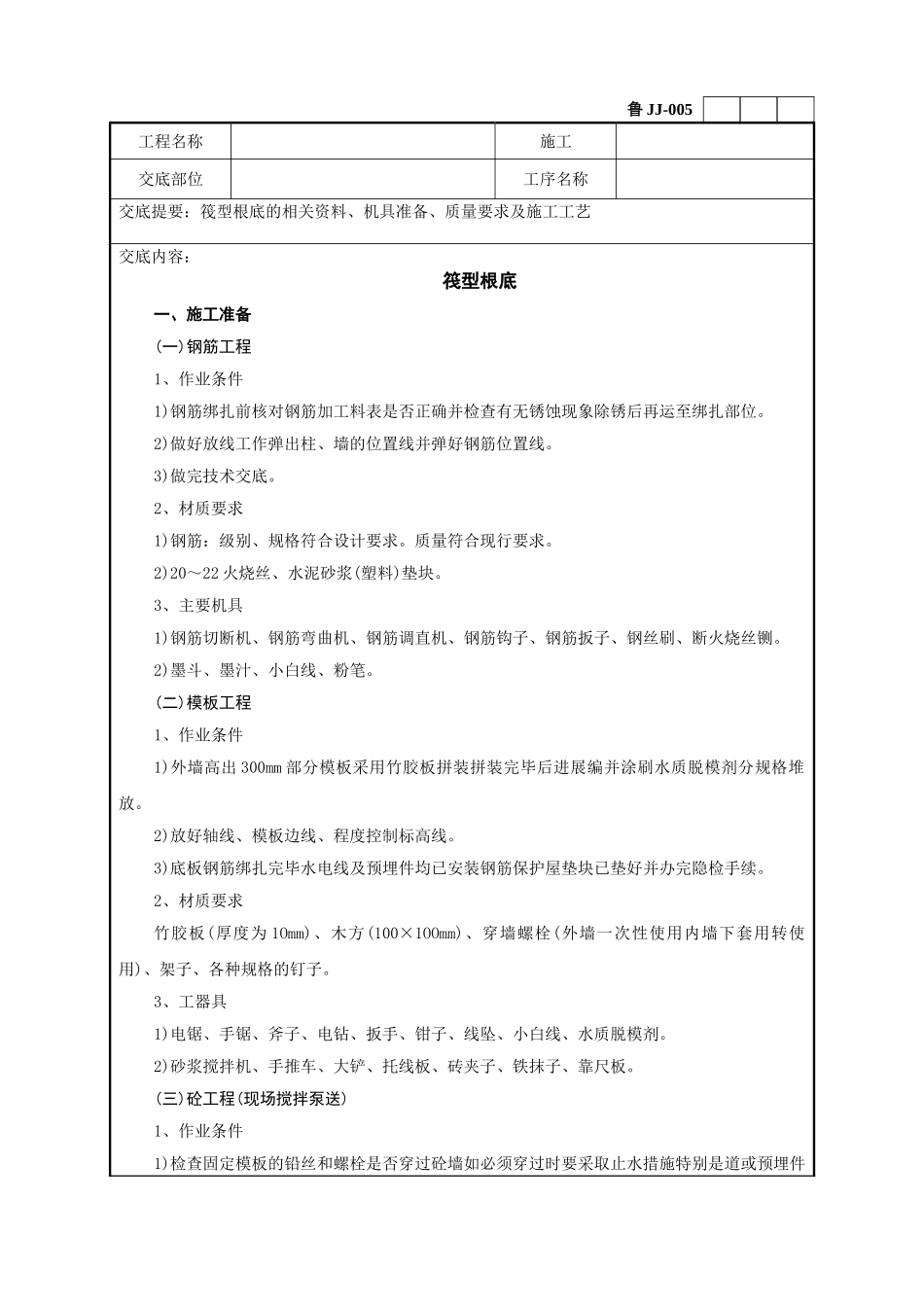

鲁JJ-005工程名称施工交底部位工序名称交底提要:筏型根底的相关资料、机具准备、质量要求及施工工艺交底内容:筏型根底一、施工准备(一)钢筋工程1、作业条件1)钢筋绑扎前核对钢筋加工料表是否正确并检查有无锈蚀现象除锈后再运至绑扎部位
2)做好放线工作弹出柱、墙的位置线并弹好钢筋位置线
3)做完技术交底
2、材质要求1)钢筋:级别、规格符合设计要求
质量符合现行要求
2)20~22火烧丝、水泥砂浆(塑料)垫块
3、主要机具1)钢筋切断机、钢筋弯曲机、钢筋调直机、钢筋钩子、钢筋扳子、钢丝刷、断火烧丝铡
2)墨斗、墨汁、小白线、粉笔
(二)模板工程1、作业条件1)外墙高出300mm部分模板采用竹胶板拼装拼装完毕后进展编并涂刷水质脱模剂分规格堆放
2)放好轴线、模板边线、程度控制标高线
3)底板钢筋绑扎完毕水电线及预埋件均已安装钢筋保护屋垫块已垫好并办完隐检手续
2、材质要求竹胶板(厚度为1Omm)、木方(100×1OOmm)、穿墙螺栓(外墙一次性使用内墙下套用转使用)、架子、各种规格的钉子
3、工器具1)电锯、手锯、斧子、电钻、扳手、钳子、线坠、小白线、水质脱模剂
2)砂浆搅拌机、手推车、大铲、托线板、砖夹子、铁抹子、靠尺板
(三)砼工程(现场搅拌泵送)1、作业条件1)检查固定模板的铅丝和螺栓是否穿过砼墙如必须穿过时要采取止水措施特别是道或预埋件鲁JJ-005工程名称施工交底部位工序名称交底提要:筏型根底的相关资料、机具准备、质量要求及施工工艺穿过处是否已做好防水处理
砼浇筑层段的模板、钢筋、预埋件及线等全部安装完毕模板内的杂物和钢筋油污等要清理干净模板的缝隙和孔洞已堵严
完成钢筋、模板的隐检、预检工作
2)砼泵车调试运转正常骨料在泵中流动不得有较大晃动否那么要立即进展加固泵浇筑砼用的架子及马道已支搭完毕并经检验合格
3)间施工装备好足够的间照明设备
砼浇筑时要使砼浇筑挪动方向与
