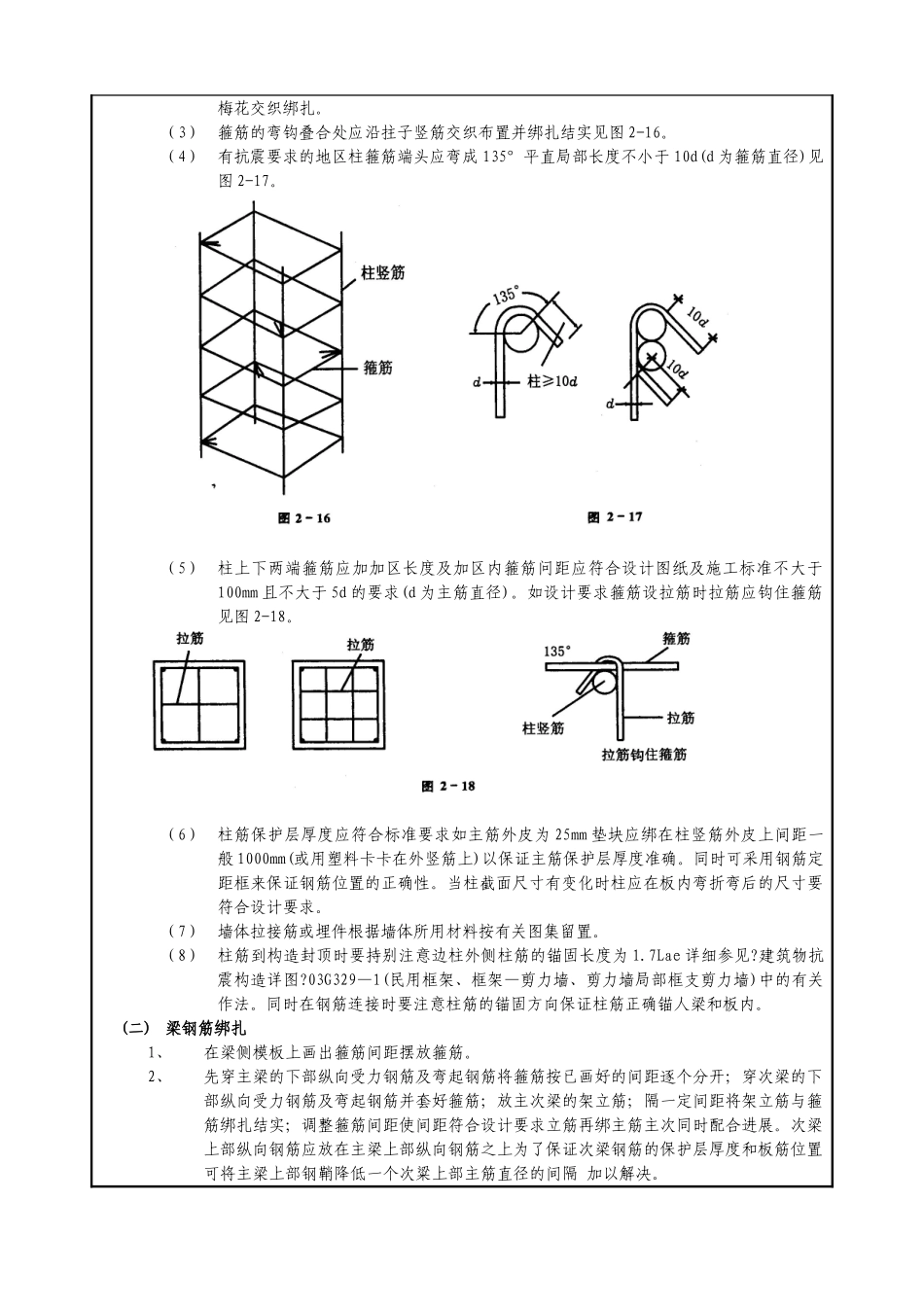

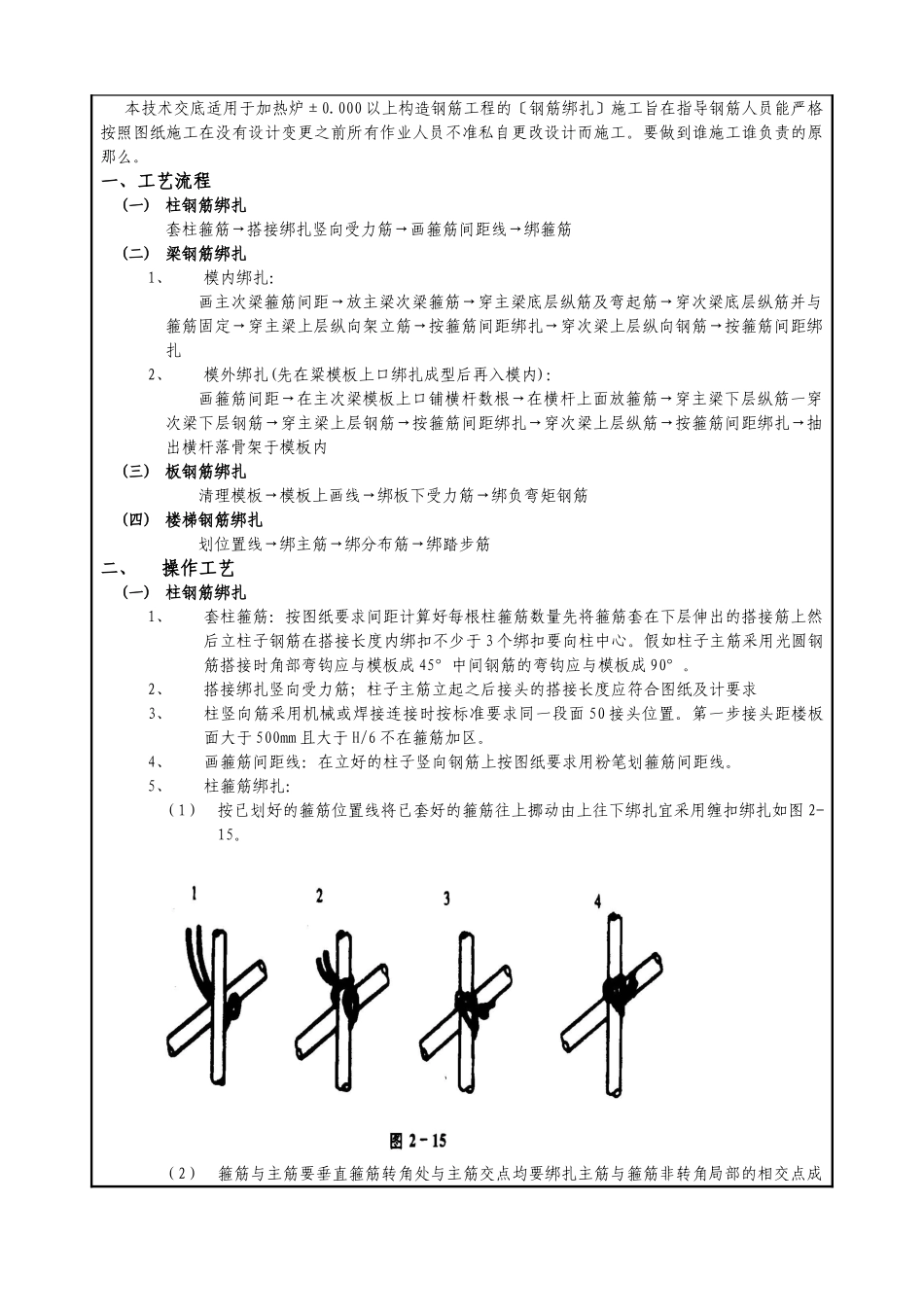

编:工程名称精品线材扎制消费线改造工程加交底日交底部位热炉上部构造框架构造钢筋施工参加人数工程队长交底人技术负责人班组负责人承受人:承受人签字:本技术交底适用于加热炉±0.000以上构造钢筋工程的〔钢筋绑扎〕施工旨在指导钢筋人员能严格按照图纸施工在没有设计变更之前所有作业人员不准私自更改设计而施工。要做到谁施工谁负责的原那么。一、工艺流程(一)柱钢筋绑扎套柱箍筋→搭接绑扎竖向受力筋→画箍筋间距线→绑箍筋(二)梁钢筋绑扎1、模内绑扎:画主次梁箍筋间距→放主梁次梁箍筋→穿主梁底层纵筋及弯起筋→穿次梁底层纵筋并与箍筋固定→穿主梁上层纵向架立筋→按箍筋间距绑扎→穿次梁上层纵向钢筋→按箍筋间距绑扎2、模外绑扎(先在粱模板上口绑扎成型后再入模内):画箍筋间距→在主次梁模板上口铺横杆数根→在横杆上面放箍筋→穿主梁下层纵筋一穿次梁下层钢筋→穿主梁上层钢筋→按箍筋间距绑扎→穿次梁上层纵筋→按箍筋间距绑扎→抽出横杆落骨架于模板内(三)板钢筋绑扎清理模板→模板上画线→绑板下受力筋→绑负弯矩钢筋(四)楼梯钢筋绑扎划位置线→绑主筋→绑分布筋→绑踏步筋二、操作工艺(一)柱钢筋绑扎1、套柱箍筋:按图纸要求间距计算好每根柱箍筋数量先将箍筋套在下层伸出的搭接筋上然后立柱子钢筋在搭接长度内绑扣不少于3个绑扣要向柱中心。假如柱子主筋采用光圆钢筋搭接时角部弯钩应与模板成45°中间钢筋的弯钩应与模板成90°。2、搭接绑扎竖向受力筋;柱子主筋立起之后接头的搭接长度应符合图纸及计要求3、柱竖向筋采用机械或焊接连接时按标准要求同一段面50接头位置。第一步接头距楼板面大于500mm且大于H/6不在箍筋加区。4、画箍筋间距线:在立好的柱子竖向钢筋上按图纸要求用粉笔划箍筋间距线。5、柱箍筋绑扎:(1)按已划好的箍筋位置线将已套好的箍筋往上挪动由上往下绑扎宜采用缠扣绑扎如图2-15。(2)箍筋与主筋要垂直箍筋转角处与主筋交点均要绑扎主筋与箍筋非转角局部的相交点成梅花交织绑扎。(3)箍筋的弯钩叠合处应沿拄子竖筋交织布置并绑扎结实见图2-16。(4)有抗震要求的地区柱箍筋端头应弯成135°平直局部长度不小于10d(d为箍筋直径)见图2-17。(5)柱上下两端箍筋应加加区长度及加区内箍筋问距应符合设计图纸及施工标准不大于100mm且不大于5d的要求(d为主筋直径)。如设计要求箍筋设拉筋时拉筋应钩住箍筋见图2-18。(6)柱筋保护层厚度应符合标准要求如主筋外皮为25mm垫块应绑在柱竖筋外皮上间距一般1000mm(或用塑料卡卡在外竖筋上)以保证主筋保护层厚度准确。同时可采用钢筋定距框来保证钢筋位置的正确性。当柱截面尺寸有变化时柱应在板内弯折弯后的尺寸要符合设计要求。(7)墙体拉接筋或埋件根据墙体所用材料按有关图集留置。(8)柱筋到构造封顶时要持别注意边柱外侧柱筋的锚固长度为1.7Lae详细参见?建筑物抗震构造详图?03G329—1(民用框架、框架—剪力墙、剪力墙局部框支剪力墙)中的有关作法。同时在钢筋连接时要注意柱筋的锚固方向保证柱筋正确锚人梁和板内。(二)梁钢筋绑扎1、在梁侧模板上画出箍筋间距摆放箍筋。2、先穿主梁的下部纵向受力钢筋及弯起钢筋将箍筋按已画好的间距逐个分开;穿次梁的下部纵向受力钢筋及弯起钢筋并套好箍筋;放主次梁的架立筋;隔一定间距将架立筋与箍筋绑扎结实;调整箍筋间距使间距符合设计要求立筋再绑主筋主次同时配合进展。次梁上部纵向钢筋应放在主梁上部纵向钢筋之上为了保证次梁钢筋的保护层厚度和板筋位置可将主梁上部钢鞘降低一个次粱上部主筋直径的间隔加以解决。3、框架梁上部纵向钢筋应贯穿中间节点梁下部纵向钢筋伸入中间节点锚固长度及伸过中心线的长度要符合设计要求。框架梁纵向钢筋在端节点内的锚固长度也要符合设计要求。一般大于45d。绑梁上部纵向筋的箍筋宜用套扣法绑扎如图2-19。4、箍筋在叠合处的弯钩在梁中应交织布置箍筋弯钩采用135°平直局部长度为10d。5、梁端第一个箍筋应设置在间隔柱节点边缘50mm处。梁与柱交接处箍筋应加其间距与加区长度均要符合设计要求。梁柱节点处由于梁筋穿在柱筋内侧导致梁筋保护层加大应采用渐变箍筋渐变长度一般为600mm以保证箍筋与梁筋严绑扎到位。...
