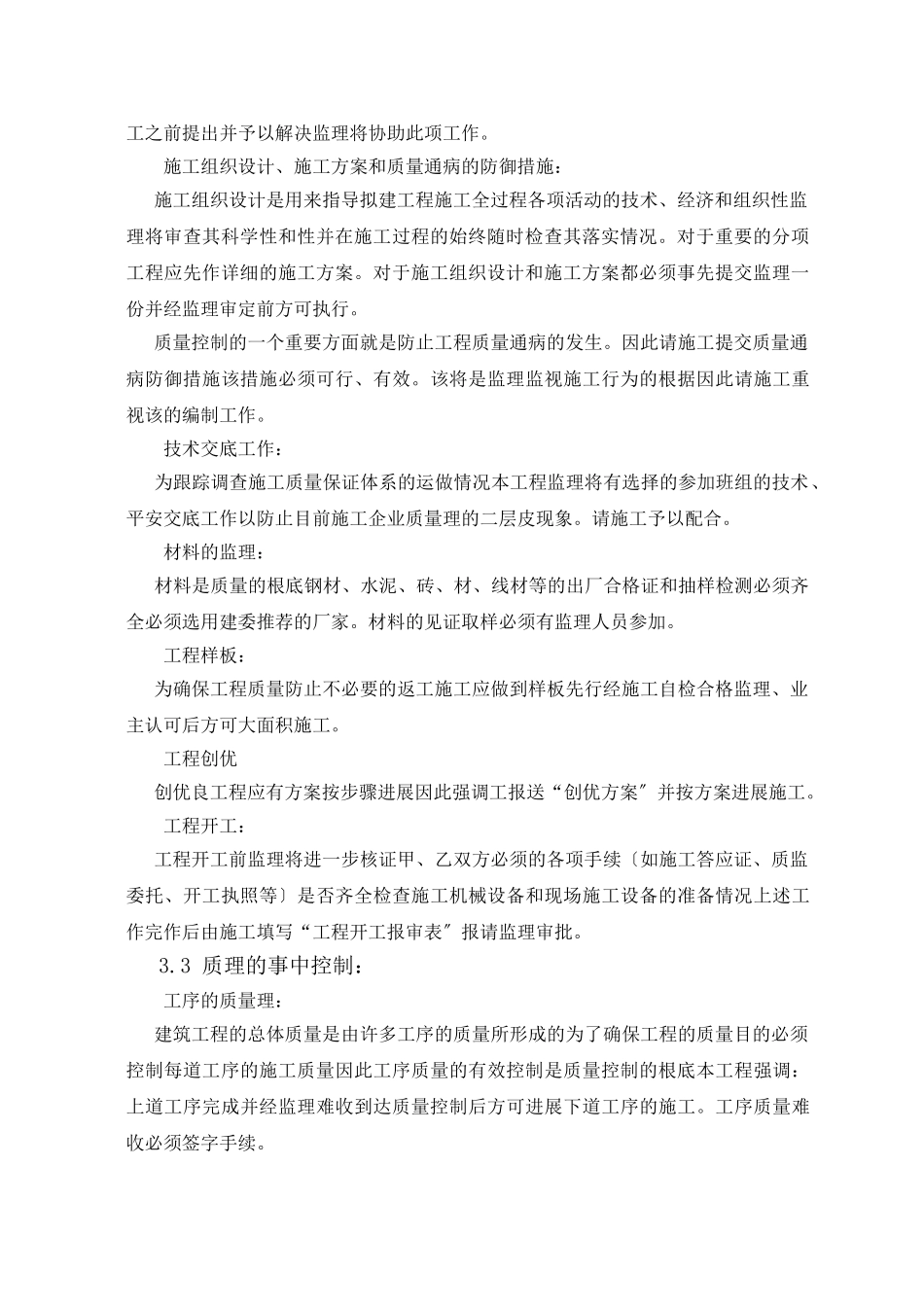

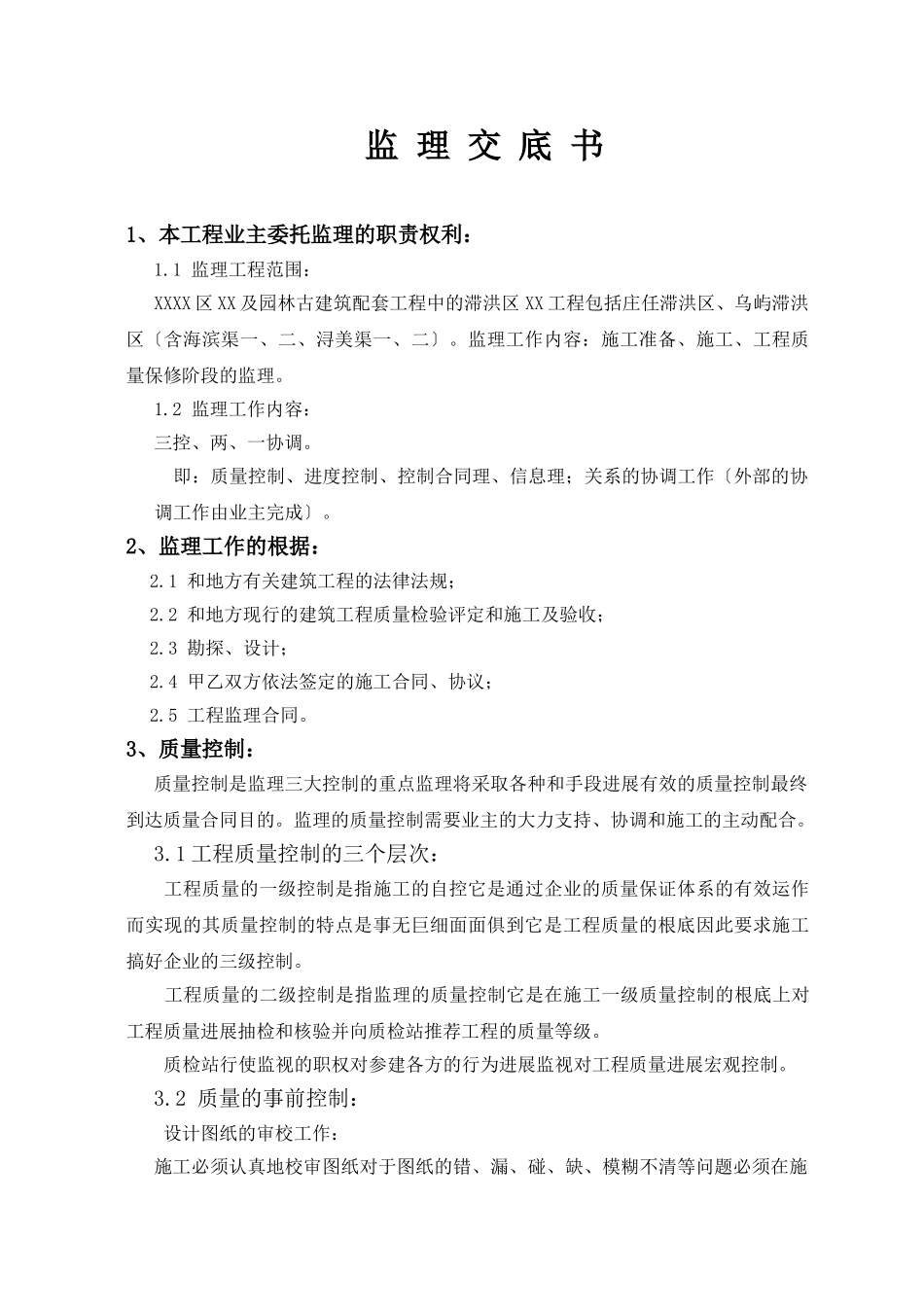

XXXX区XX工程监理交底书总监理工程师:XX建立监理2007年11月27日监理交底书1、本工程业主委托监理的职责权利:1.1监理工程范围:XXXX区XX及园林古建筑配套工程中的滞洪区XX工程包括庄任滞洪区、乌屿滞洪区〔含海滨渠一、二、浔美渠一、二〕。监理工作内容:施工准备、施工、工程质量保修阶段的监理。1.2监理工作内容:三控、两、一协调。即:质量控制、进度控制、控制合同理、信息理;关系的协调工作〔外部的协调工作由业主完成〕。2、监理工作的根据:2.1和地方有关建筑工程的法律法规;2.2和地方现行的建筑工程质量检验评定和施工及验收;2.3勘探、设计;2.4甲乙双方依法签定的施工合同、协议;2.5工程监理合同。3、质量控制:质量控制是监理三大控制的重点监理将采取各种和手段进展有效的质量控制最终到达质量合同目的。监理的质量控制需要业主的大力支持、协调和施工的主动配合。3.1工程质量控制的三个层次:工程质量的一级控制是指施工的自控它是通过企业的质量保证体系的有效运作而实现的其质量控制的特点是事无巨细面面俱到它是工程质量的根底因此要求施工搞好企业的三级控制。工程质量的二级控制是指监理的质量控制它是在施工一级质量控制的根底上对工程质量进展抽检和核验并向质检站推荐工程的质量等级。质检站行使监视的职权对参建各方的行为进展监视对工程质量进展宏观控制。3.2质量的事前控制:设计图纸的审校工作:施工必须认真地校审图纸对于图纸的错、漏、碰、缺、模糊不清等问题必须在施工之前提出并予以解决监理将协助此项工作。施工组织设计、施工方案和质量通病的防御措施:施工组织设计是用来指导拟建工程施工全过程各项活动的技术、经济和组织性监理将审查其科学性和性并在施工过程的始终随时检查其落实情况。对于重要的分项工程应先作详细的施工方案。对于施工组织设计和施工方案都必须事先提交监理一份并经监理审定前方可执行。质量控制的一个重要方面就是防止工程质量通病的发生。因此请施工提交质量通病防御措施该措施必须可行、有效。该将是监理监视施工行为的根据因此请施工重视该的编制工作。技术交底工作:为跟踪调查施工质量保证体系的运做情况本工程监理将有选择的参加班组的技术、平安交底工作以防止目前施工企业质量理的二层皮现象。请施工予以配合。材料的监理:材料是质量的根底钢材、水泥、砖、材、线材等的出厂合格证和抽样检测必须齐全必须选用建委推荐的厂家。材料的见证取样必须有监理人员参加。工程样板:为确保工程质量防止不必要的返工施工应做到样板先行经施工自检合格监理、业主认可后方可大面积施工。工程创优创优良工程应有方案按步骤进展因此强调工报送“创优方案〞并按方案进展施工。工程开工:工程开工前监理将进一步核证甲、乙双方必须的各项手续〔如施工答应证、质监委托、开工执照等〕是否齐全检查施工机械设备和现场施工设备的准备情况上述工作完作后由施工填写“工程开工报审表〞报请监理审批。3.3质理的事中控制:工序的质量理:建筑工程的总体质量是由许多工序的质量所形成的为了确保工程的质量目的必须控制每道工序的施工质量因此工序质量的有效控制是质量控制的根底本工程强调:上道工序完成并经监理难收到达质量控制后方可进展下道工序的施工。工序质量难收必须签字手续。砼浇捣制度:本工程钢筋砼的质理直接影响主体构造的质量和平安。为使钢筋砼的质量得到有效控制并且协调好各专业的互相配合施工本工程实行砼浇捣制度。该浇捣由施工填写监理工程师审定后签发。隐蔽工程验收制度:对于需要隐蔽的工程施工应在质量到达相应备齐全各项质保各验评资料后报请监理核验经监理工程师签字同意隐蔽时方可进展隐蔽工程的施工否那么监理工程师有权要求检查已隐蔽的工程无结果如何经济损失由施工承当。隐蔽工程的验收施工应提早至少8小时监理监理有权回绝突发性的验收要求。监理的工作:在工程施工过程中监理工程师在现场的工作将采取巡视和旁站相结合的理的对象是施工的理人员而不是工人理的形式以口头和监理工程师书面为主。3、4、6停工;在工程质量理过程中当发现必须停工的时总监理工程师在征得业主同意有权发出停工。现场...
