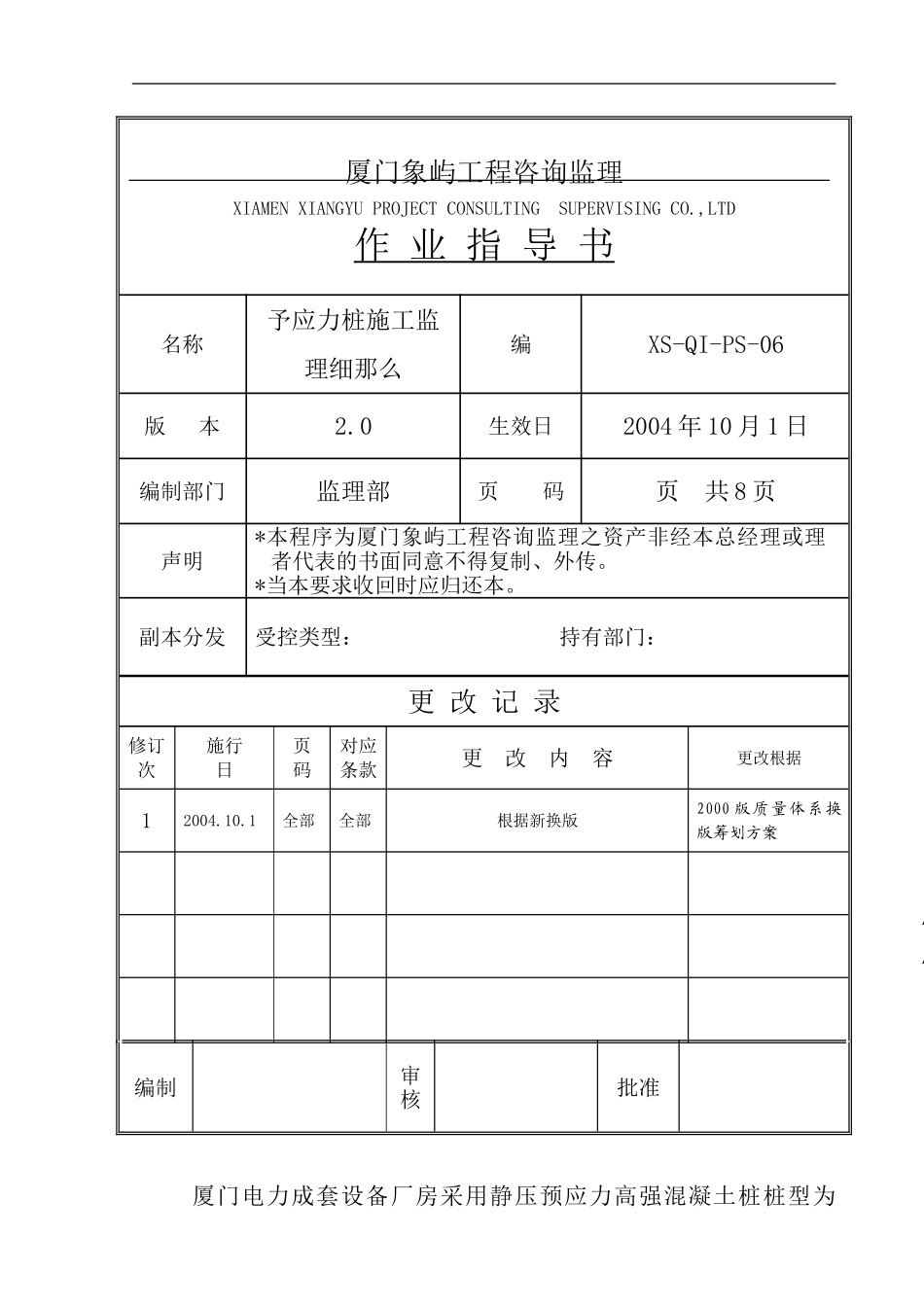

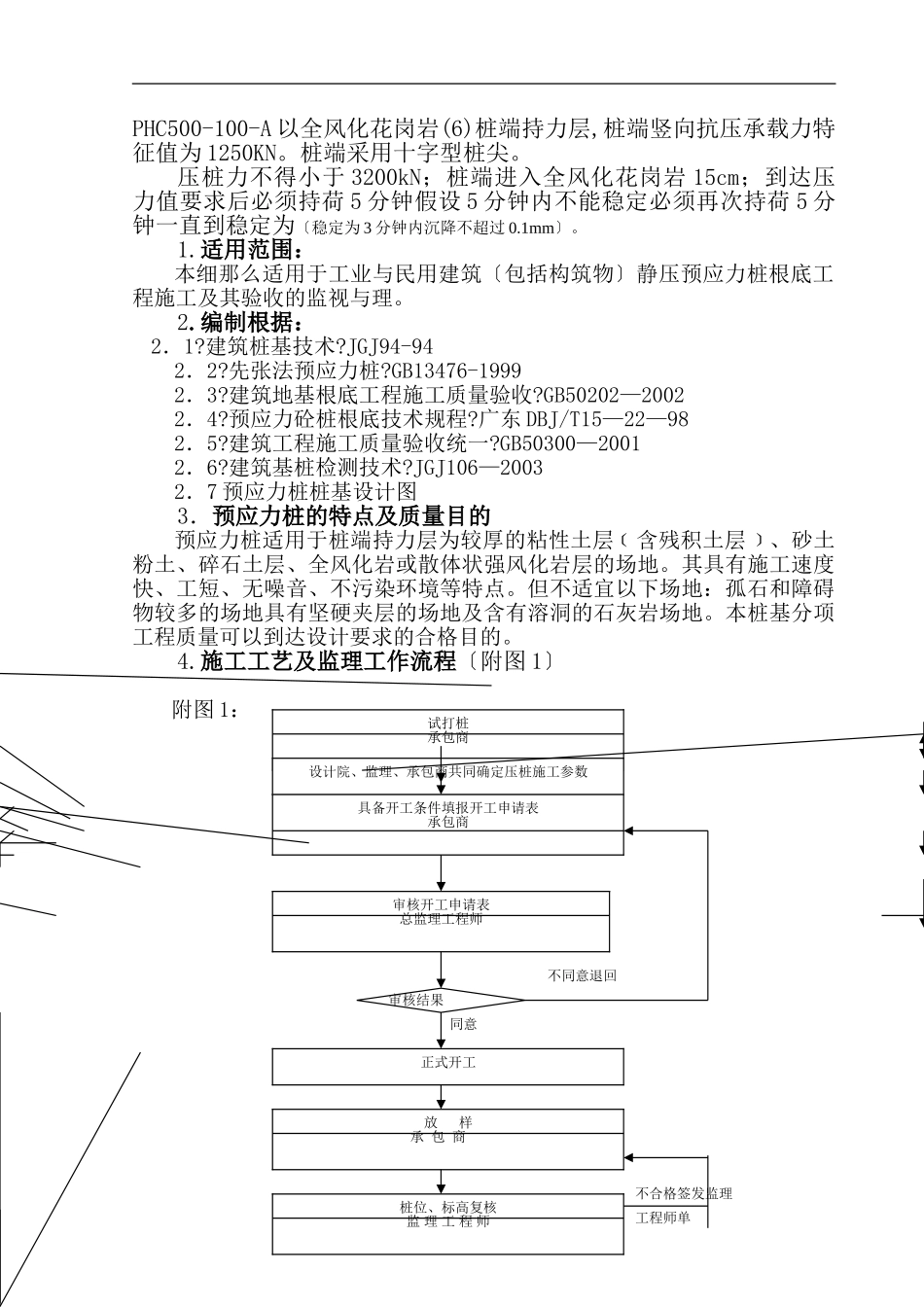

厦门象屿工程咨询监理XIAMENXIANGYUPROJECTCONSULTINGSUPERVISINGCO.,LTD作业指导书名称予应力桩施工监理细那么编XS-QI-PS-06版本2.0生效日2004年10月1日编制部门监理部页码页共8页声明*本程序为厦门象屿工程咨询监理之资产非经本总经理或理者代表的书面同意不得复制、外传。*当本要求收回时应归还本。副本分发受控类型:持有部门:更改记录修订次施行日页码对应条款更改内容更改根据12004.10.1全部全部根据新换版2000版质量体系换版筹划方案编制审核批准厦门电力成套设备厂房采用静压预应力高强混凝土桩桩型为PHC500-100-A以全风化花岗岩(6)桩端持力层,桩端竖向抗压承载力特征值为1250KN。桩端采用十字型桩尖。压桩力不得小于3200kN;桩端进入全风化花岗岩15cm;到达压力值要求后必须持荷5分钟假设5分钟内不能稳定必须再次持荷5分钟一直到稳定为〔稳定为3分钟内沉降不超过0.1mm〕。1.适用范围:本细那么适用于工业与民用建筑〔包括构筑物〕静压预应力桩根底工程施工及其验收的监视与理。2.编制根据:2.1?建筑桩基技术?JGJ94-942.2?先张法预应力桩?GB13476-19992.3?建筑地基根底工程施工质量验收?GB50202—20022.4?预应力砼桩根底技术规程?广东DBJ/T15—22—982.5?建筑工程施工质量验收统一?GB50300—20012.6?建筑基桩检测技术?JGJ106—20032.7预应力桩桩基设计图3.预应力桩的特点及质量目的预应力桩适用于桩端持力层为较厚的粘性土层﹝含残积土层﹞、砂土粉土、碎石土层、全风化岩或散体状强风化岩层的场地。其具有施工速度快、工短、无噪音、不污染环境等特点。但不适宜以下场地:孤石和障碍物较多的场地具有坚硬夹层的场地及含有溶洞的石灰岩场地。本桩基分项工程质量可以到达设计要求的合格目的。4.施工工艺及监理工作流程〔附图1〕附图1:不同意退回审核结果同意不合格签发监理工程师单试打桩承包商设计院、监理、承包商共同确定压桩施工参数具备开工条件填报开工申请表承包商审核开工申请表总监理工程师正式开工放样承包商桩位、标高复核监理工程师合格合格不合格合格下根桩施工结果不合格合格不合格5.准备阶段的监理要点5.1熟悉合同、设计及有关技术资料组织或协助业主召开图纸会审会议和技术交底会议作好会议记录,编写。5.2审查施工的资质证书、营业执照、工程业绩;工程施工理人员、资质和特殊工种人员及上岗证书。检查质量保证体系是否健全。审查施工桩采购合同、厂家的消费答应证、说明书、桩承载力设计值、原材试验资料及采购方案、数量必要时应对厂家进展实地考察。5.3开工前应进展试压桩〔试压桩数量不少于3根〕做好试压桩记录在现场与设计院、业主、质监站等相关共同确定静压预应力桩施工的控制。5.4审批?预应力桩施工组织设计?和?施工组织设计〔方案〕报审表?假设符合工程要求签返?施工组织设计报审表?:同意施行;否那么提出要求施工修改后重新报审。如需要分包总承包要对分包进展监视同时应提交分包资质等有关资料并填报?分包申请?。经总监理工程师审查后合格者签返:同意分包;假设不合格那么退回?分包申请?要求总承包重新选择合格的分包并重新申报。5.5进场的各种机械设备(包括静压桩机、焊丝、焊条、测量仪器、压力表、量尺及衡器等)应有出厂合格证其性能、数量应符合现场施工技术要求和环境要求且按规定定校核后合格者并且经检查维修试运转良好后施工填报?工程材料/构配件/设备报审表?监理人员在现场对照实物进展检查。当机械设备和各种仪表符合工程实际和设计、要求并与施工组织设计相一致时监理工程师签返?工程材料/构配件/设备报审表?:同意使用;否那么退回?工程材料/构配件/设备报审表?要求施工将不合格机械设备或仪表撤出现场之后重新组织施工机械和仪表进场并重新报审。5.6施工运抵现场的桩必须符合设计要求及?先张法预应力砼桩?GB13476-1999规定应有出厂合格证及桩原材料检验。经施工自检合格后填报?工程材料/构配件/设备报审表?之后配合监理人员对进场桩进展实物验静压预应力桩施工承包商要求施工进展整改监理工程师桩位、垂直度、接头焊接及终压力监控监理工程师桩基检测有检测资质桩基开工验收有关单位参加开工验收评定质量等级总监编写...
