施工技术交底记录渝建竣-24建立重庆第二人民医院施工中国建筑第八工程工程名称综合住院大楼工程数量1施工班组土建施工队工程编方案完成日年月日交底人〔签字〕交底部位混凝土工程交底日年月日承受人〔签字〕1
质量及执行规程GB50204-20022
平安操作事项见附页3
操作要点及技术措施见附页4

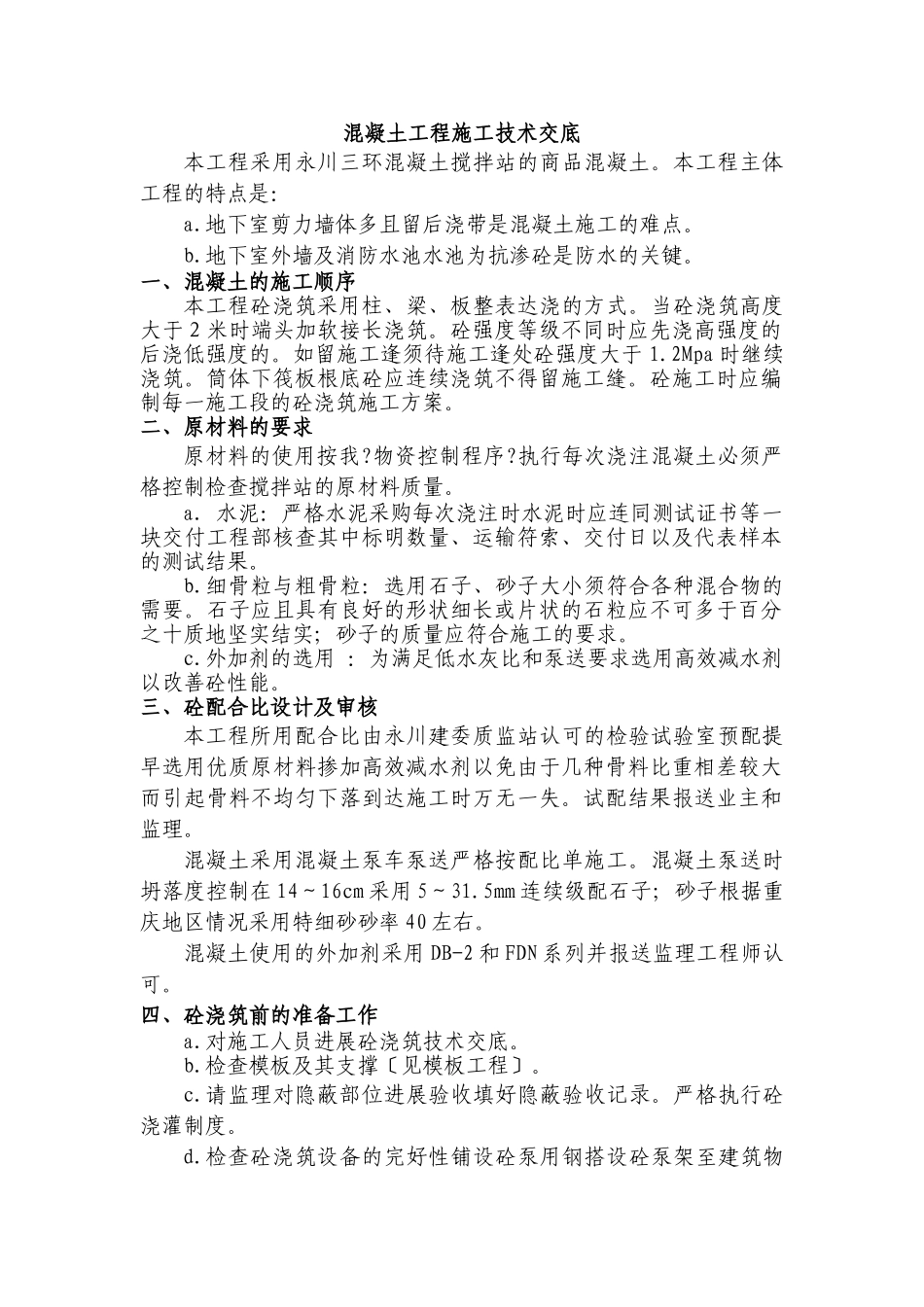

其它考前须知见附页记录:年月日混凝土工程施工技术交底本工程采用永川三环混凝土搅拌站的商品混凝土
本工程主体工程的特点是:a
地下室剪力墙体多且留后浇带是混凝土施工的难点
地下室外墙及消防水池水池为抗渗砼是防水的关键
一、混凝土的施工顺序本工程砼浇筑采用柱、梁、板整表达浇的方式

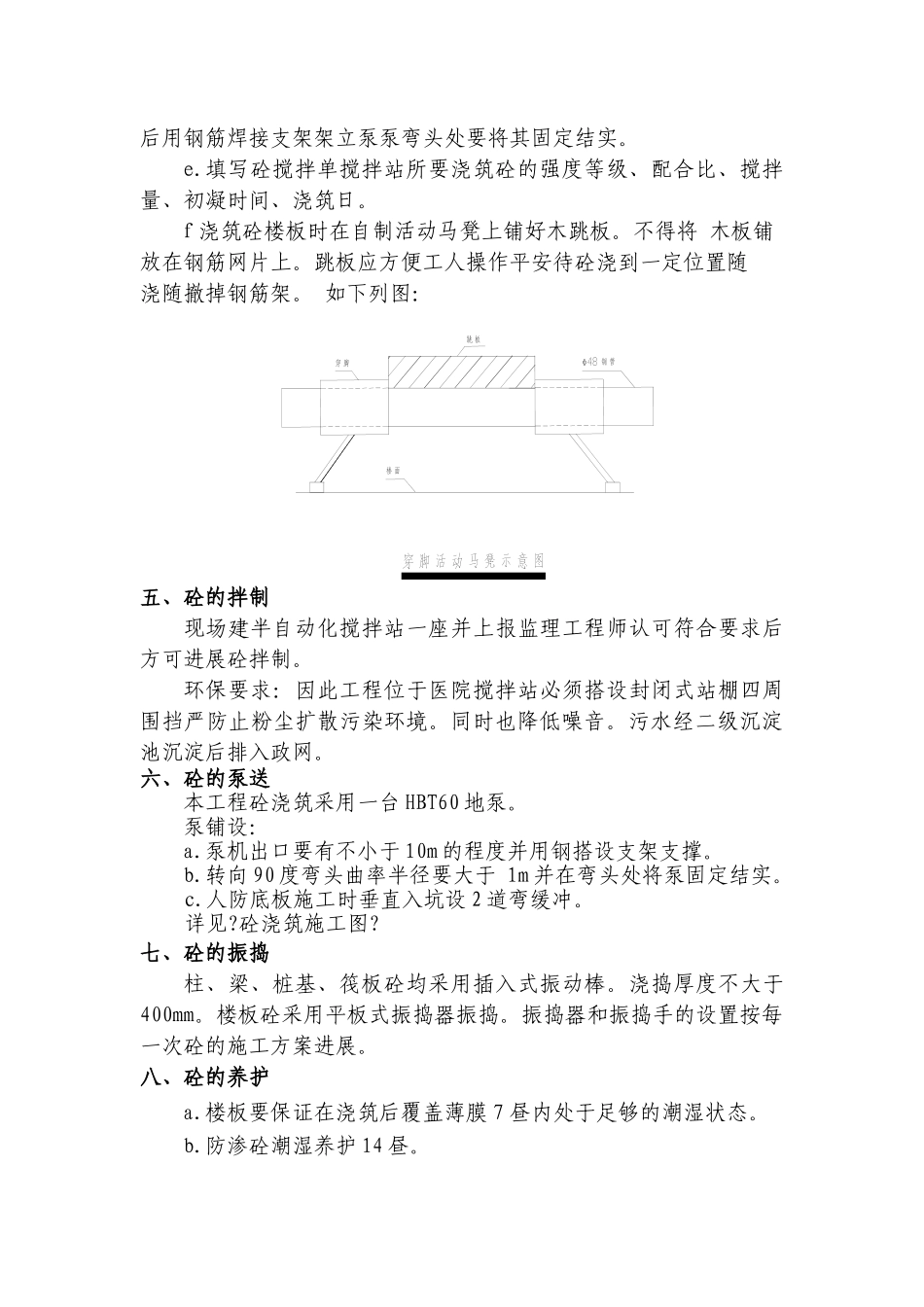

当砼浇筑高度大于2米时端头加软接长浇筑
砼强度等级不同时应先浇高强度的后浇低强度的
如留施工逢须待施工逢处砼强度大于1
2Mpa时继续浇筑
筒体下筏板根底砼应连续浇筑不得留施工缝
砼施工时应编制每一施工段的砼浇筑施工方案
二、原材料的要求原材料的使用按我
物资控制程序
执行每次浇注混凝土必须严格控制检查搅拌站的原材料质量
水泥:严格水泥采购每次浇注时水泥时应连同测试证书等一块交付工程部核查其中标明数量、运输符索、交付日以及代表样本的测试结果
细骨粒与粗骨粒:选用石子、砂子大小须符合各种混合物的需要
石子应且具有良好的形状细长或片状的石粒应不可多于百分之十质地坚实结实;砂子的质量应符合施工的要求
外加剂的选用:为满足低水灰比和泵送要求选用高效减水剂以改善砼性能
三、砼配合比设计及审核本工程所用配合比由永川建委质监站认可的检验试验室预配提早选用优质原材料掺加高效减水剂以免由于几种骨料比重相差较大而引起骨料不均匀下落到达施工时万无一失
试配结果报送业主和监理
混凝土采用混凝土泵车泵送严格按配比单施工
混凝土泵送时坍落度控制在14~16cm采用5~31
5mm连续级配石子;砂子根据重庆地区情况采用特细砂砂率
