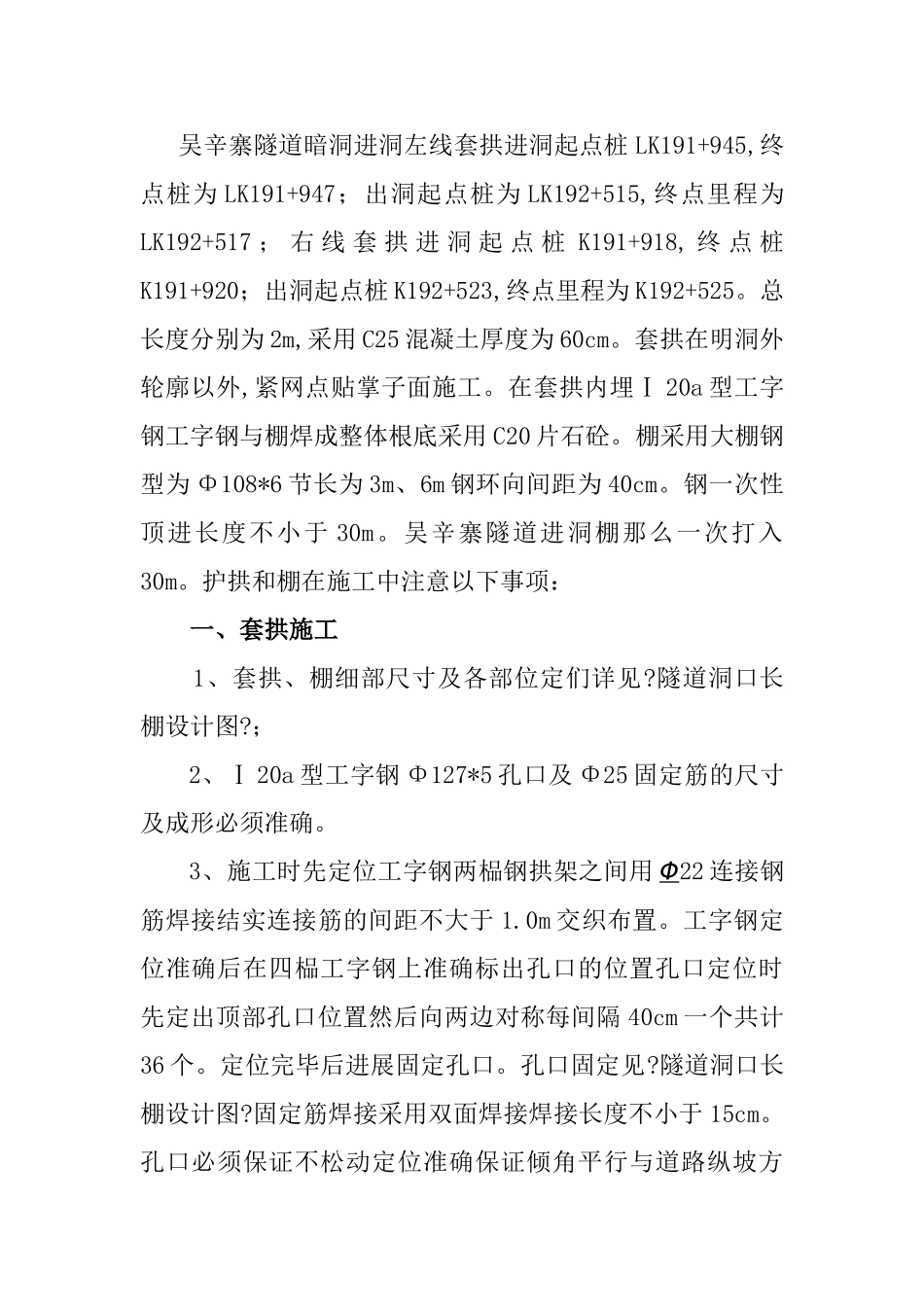

山西山阴至平鲁〔晋蒙界〕高速公路LJ6标段吴辛寨隧道套拱、棚技术交底中铁一五山平高速公路路基桥隧第六工程部二〇一一年三月隧道套拱、棚施工技术交底吴辛寨隧道暗洞进洞左线套拱进洞起点桩LK191+945,终点桩为LK191+947;出洞起点桩为LK192+515,终点里程为LK192+517;右线套拱进洞起点桩K191+918,终点桩K191+920;出洞起点桩K192+523,终点里程为K192+525
总长度分别为2m,采用C25混凝土厚度为60cm
套拱在明洞外轮廓以外,紧网点贴掌子面施工
在套拱内埋Ⅰ20a型工字钢工字钢与棚焊成整体根底采用C20片石砼
棚采用大棚钢型为Φ108*6节长为3m、6m钢环向间距为40cm
钢一次性顶进长度不小于30m
吴辛寨隧道进洞棚那么一次打入30m
护拱和棚在施工中注意以下事项:一、套拱施工1、套拱、棚细部尺寸及各部位定们详见
隧道洞口长棚设计图
;2、Ⅰ20a型工字钢Φ127*5孔口及Φ25固定筋的尺寸及成形必须准确
3、施工时先定位工字钢两榀钢拱架之间用Φ22连接钢筋焊接结实连接筋的间距不大于1
0m交织布置
工字钢定位准确后在四榀工字钢上准确标出孔口的位置孔口定位时先定出顶部孔口位置然后向两边对称每间隔40cm一个共计36个
定位完毕后进展固定孔口
隧道洞口长棚设计图
固定筋焊接采用双面焊接焊接长度不小于15cm
孔口必须保证不松动定位准确保证倾角平行与道路纵坡方向平行与道路中线

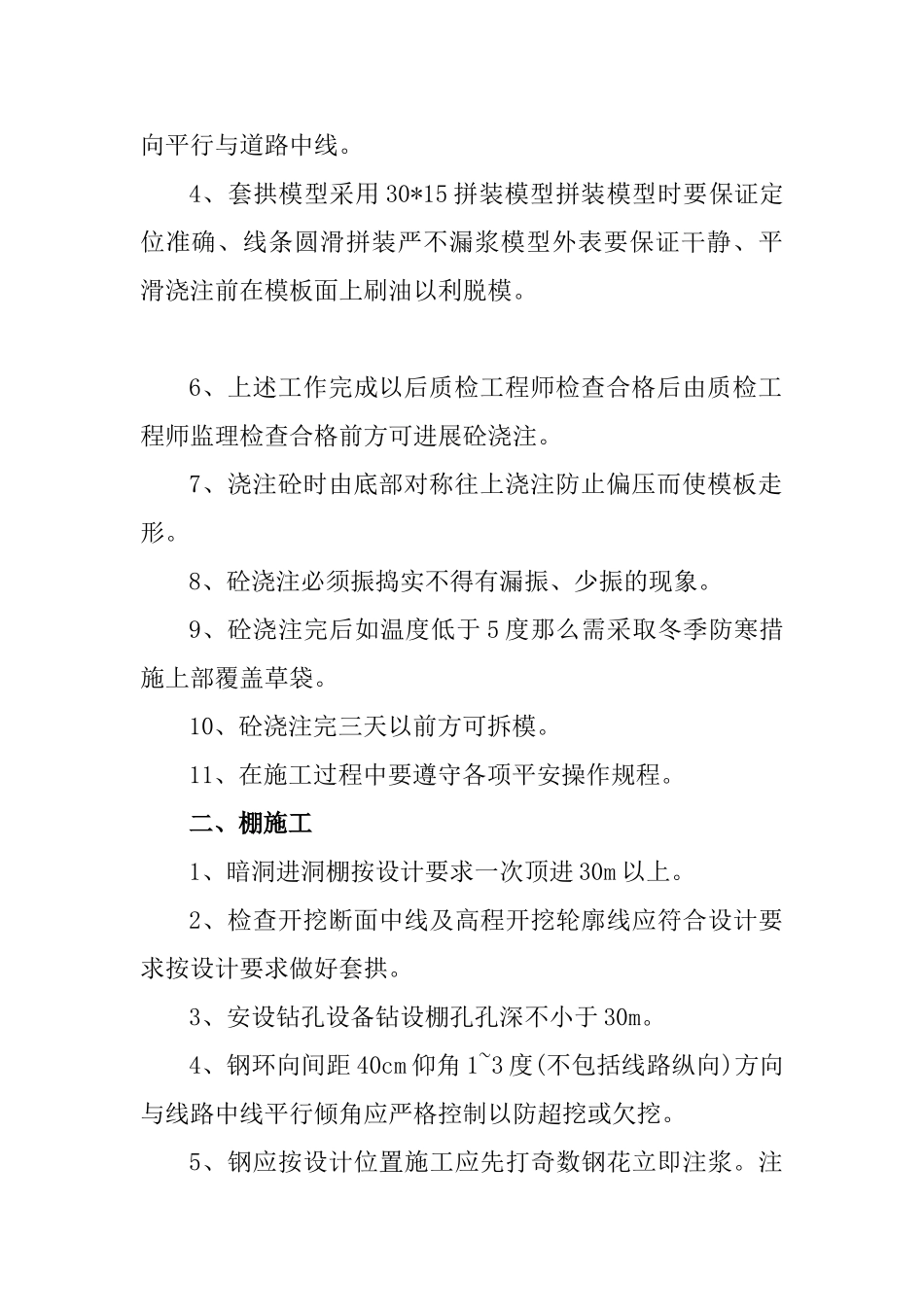

4、套拱模型采用30*15拼装模型拼装模型时要保证定位准确、线条圆滑拼装严不漏浆模型外表要保证干静、平滑浇注前在模板面上刷油以利脱模
6、上述工作完成以后质检工程师检查合格后由质检工程师监理检查合格前方可进展砼浇注
7、浇注砼时由底部对称往上浇注防止偏压而使模板走形
8、砼浇注必须振捣实不得有漏振、少振的现象
9、砼浇注完后如温度低于5度那么
