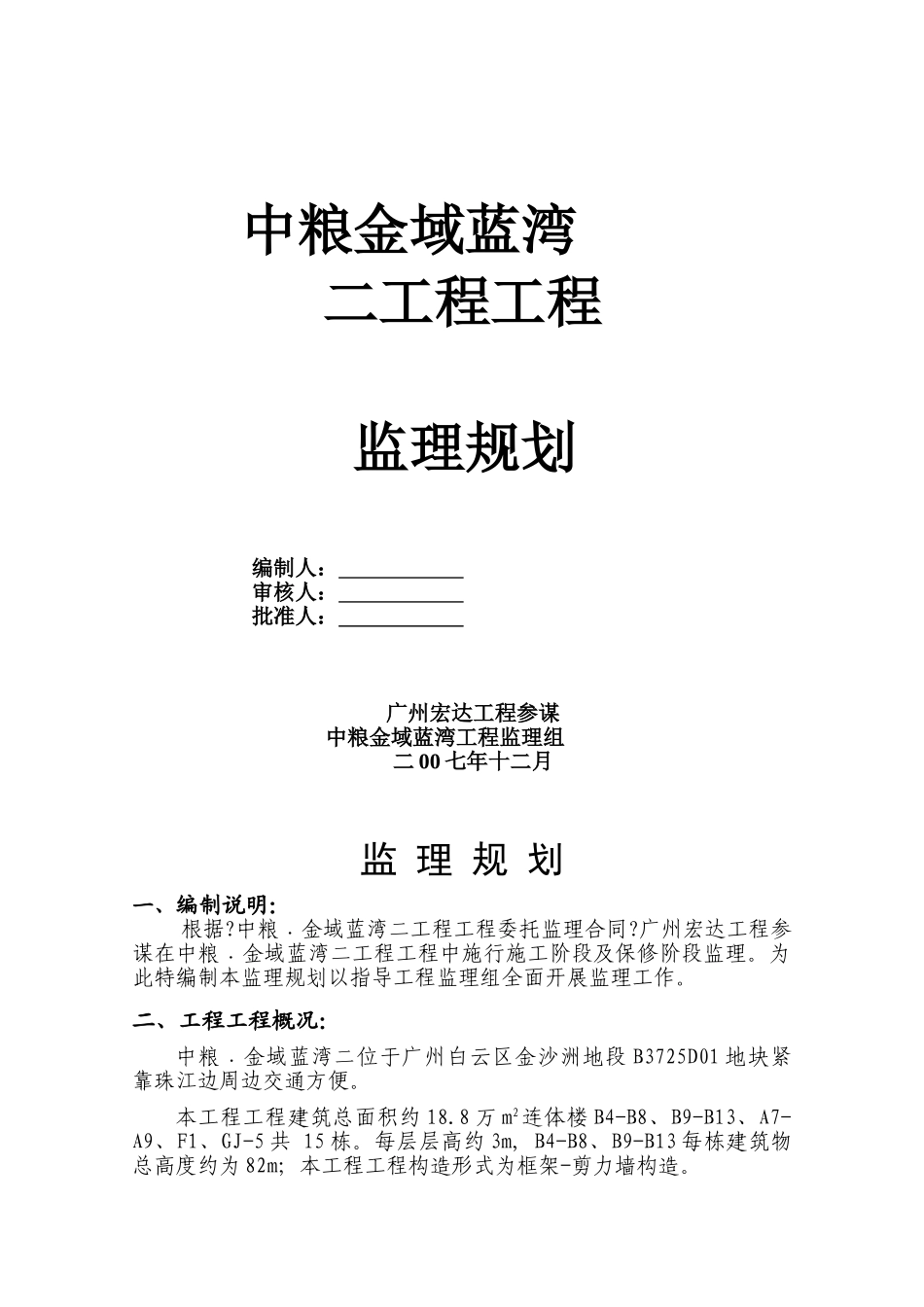

中粮金域蓝湾二工程工程监理规划编制人:审核人:批准人:广州宏达工程参谋中粮金域蓝湾工程监理组二00七年十二月监理规划一、编制说明:根据
中粮﹒金域蓝湾二工程工程委托监理合同
广州宏达工程参谋在中粮﹒金域蓝湾二工程工程中施行施工阶段及保修阶段监理
为此特编制本监理规划以指导工程监理组全面开展监理工作
二、工程工程概况:中粮﹒金域蓝湾二位于广州白云区金沙洲地段B3725D01地块紧靠珠江边周边交通方便
本工程工程建筑总面积约18
8万m2连体楼B4-B8、B9-B13、A7-A9、F1、GJ-5共15栋
每层层高约3m,B4-B8、B9-B13每栋建筑物总高度约为82m;本工程工程构造形式为框架-剪力墙构造
本场地位处珠江三角洲冲积平原区的北缘属河口堆积地貌
场地现为空地北部靠在建道路边堆放大量水泥土搅拌桩桩头或砼块西北部及中部有待搬迁露天停车场东部有待拆一层旧民房地面不大平整标高约5
3米〔大局部区域6
场地西南侧为金沙洲路西北侧为城西大道其余三侧为在建道路场内有金景路通过交通条件较好
西北侧为“城西花园住宅区住宅楼高〞7~15层南面约45米为新镇地村1~2层居民住宅、西南面约50米为沙贝村1~6层居民住宅
场地各侧沿道路边线有地下线通过
在勘探孔深度控制范围内场地岩土层按地质成因分为第四系填土、冲〔坡〕积土、残积土和石炭系基岩四层本工程方案工为:22个月
三、监理工作范围:本工程监理范围:根底工程、主体工程、装修及机电安装工程、室外工程、交楼整改工程等
四、监理工作内容:本工程监理工作内容概况起来就是“三控〔造价控制、质量控制进度控制〕三〔平安理、合同理、信息理〕一协调〔组织协调〕

〞它们在施工准备阶段、施工阶段和开工验收分阶段各有不同的内容和表现形式:1
造价控制:1)施工准备阶段:(1)分析设计图纸、深化的理解设计要求分析合同价构成因素详细分析施
