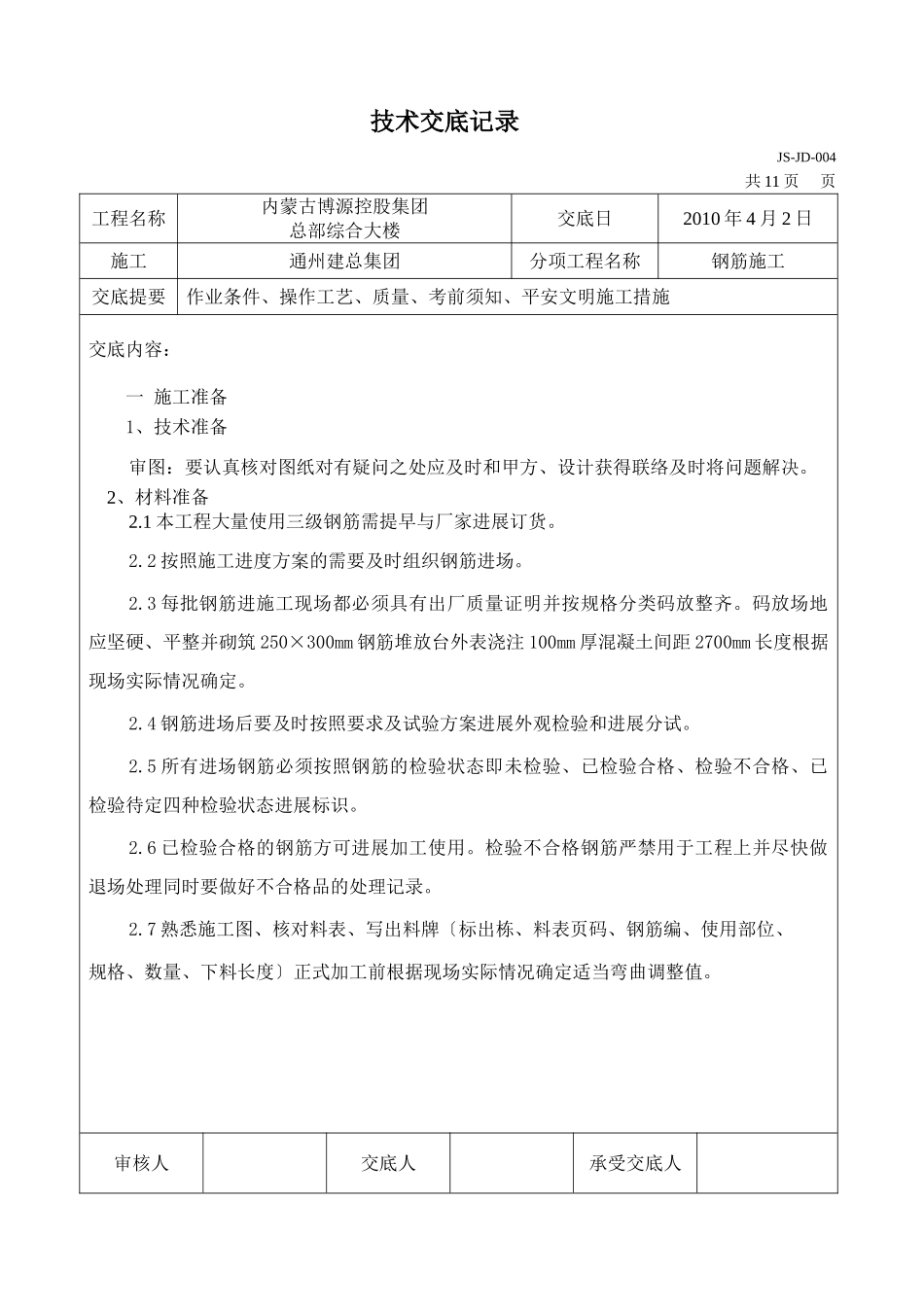

技术交底记录JS-JD-004共11页页工程名称内蒙古博源控股集团总部综合大楼交底日2010年4月2日施工通州建总集团分项工程名称钢筋施工交底提要作业条件、操作工艺、质量、考前须知、平安文明施工措施交底内容:一施工准备1、技术准备审图:要认真核对图纸对有疑问之处应及时和甲方、设计获得联络及时将问题解决
2、材料准备2
1本工程大量使用三级钢筋需提早与厂家进展订货
2按照施工进度方案的需要及时组织钢筋进场
3每批钢筋进施工现场都必须具有出厂质量证明并按规格分类码放整齐
码放场地应坚硬、平整并砌筑250×300mm钢筋堆放台外表浇注100mm厚混凝土间距2700mm长度根据现场实际情况确定
4钢筋进场后要及时按照要求及试验方案进展外观检验和进展分试
5所有进场钢筋必须按照钢筋的检验状态即未检验、已检验合格、检验不合格、已检验待定四种检验状态进展标识
6已检验合格的钢筋方可进展加工使用
检验不合格钢筋严禁用于工程上并尽快做退场处理同时要做好不合格品的处理记录
7熟悉施工图、核对料表、写出料牌〔标出栋、料表页码、钢筋编、使用部位、规格、数量、下料长度〕正式加工前根据现场实际情况确定适当弯曲调整值

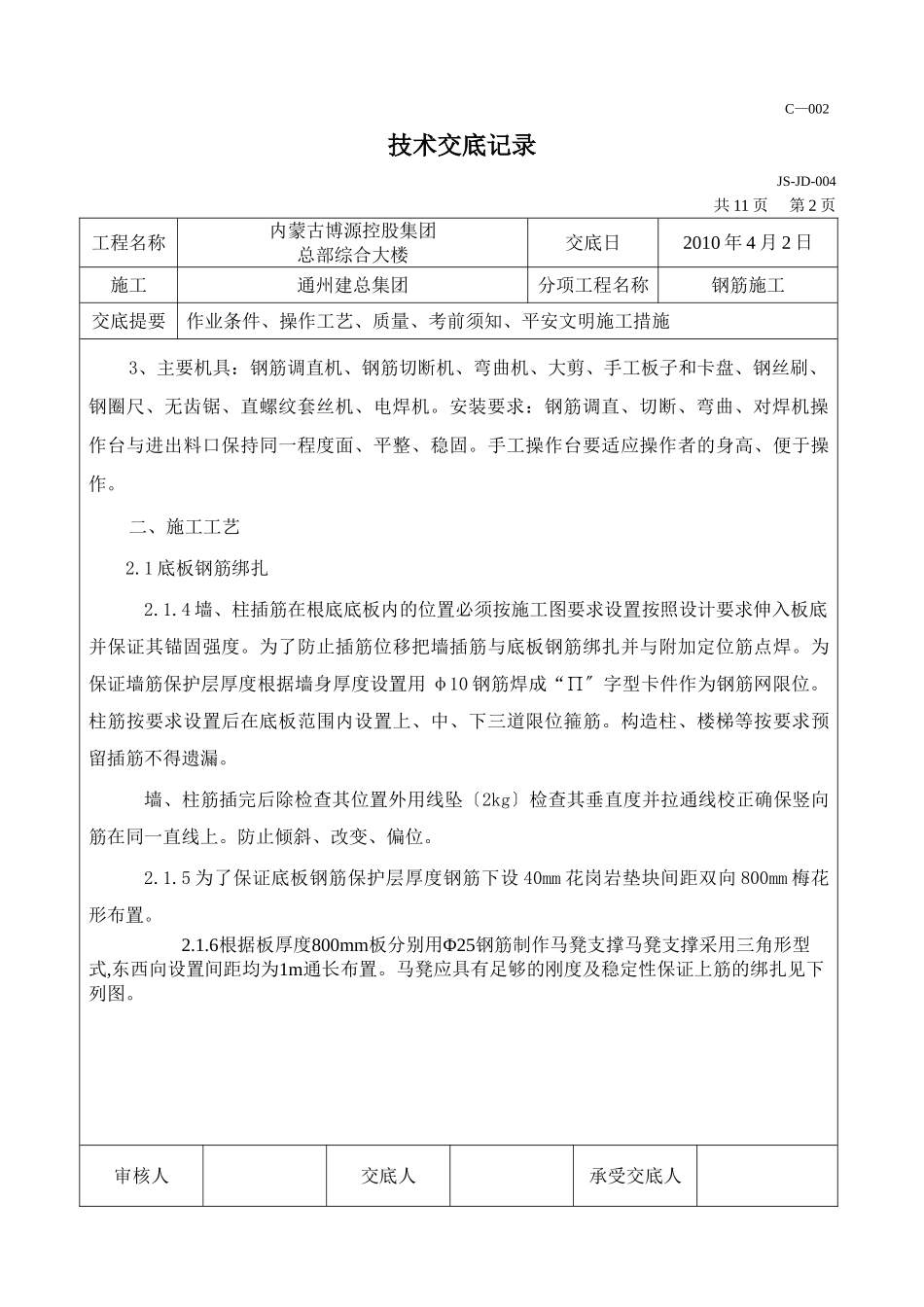

审核人交底人承受交底人C—002技术交底记录JS-JD-004共11页第2页工程名称内蒙古博源控股集团总部综合大楼交底日2010年4月2日施工通州建总集团分项工程名称钢筋施工交底提要作业条件、操作工艺、质量、考前须知、平安文明施工措施3、主要机具:钢筋调直机、钢筋切断机、弯曲机、大剪、手工板子和卡盘、钢丝刷、钢圈尺、无齿锯、直螺纹套丝机、电焊机
安装要求:钢筋调直、切断、弯曲、对焊机操作台与进出料口保持同一程度面、平整、稳固
手工操作台要适应操作者的身高、便于操作
二、施工工艺2

1底板钢筋绑扎2
4墙、柱插筋在根底底板内的位置必须按施工图要求设置按照设计要求伸
