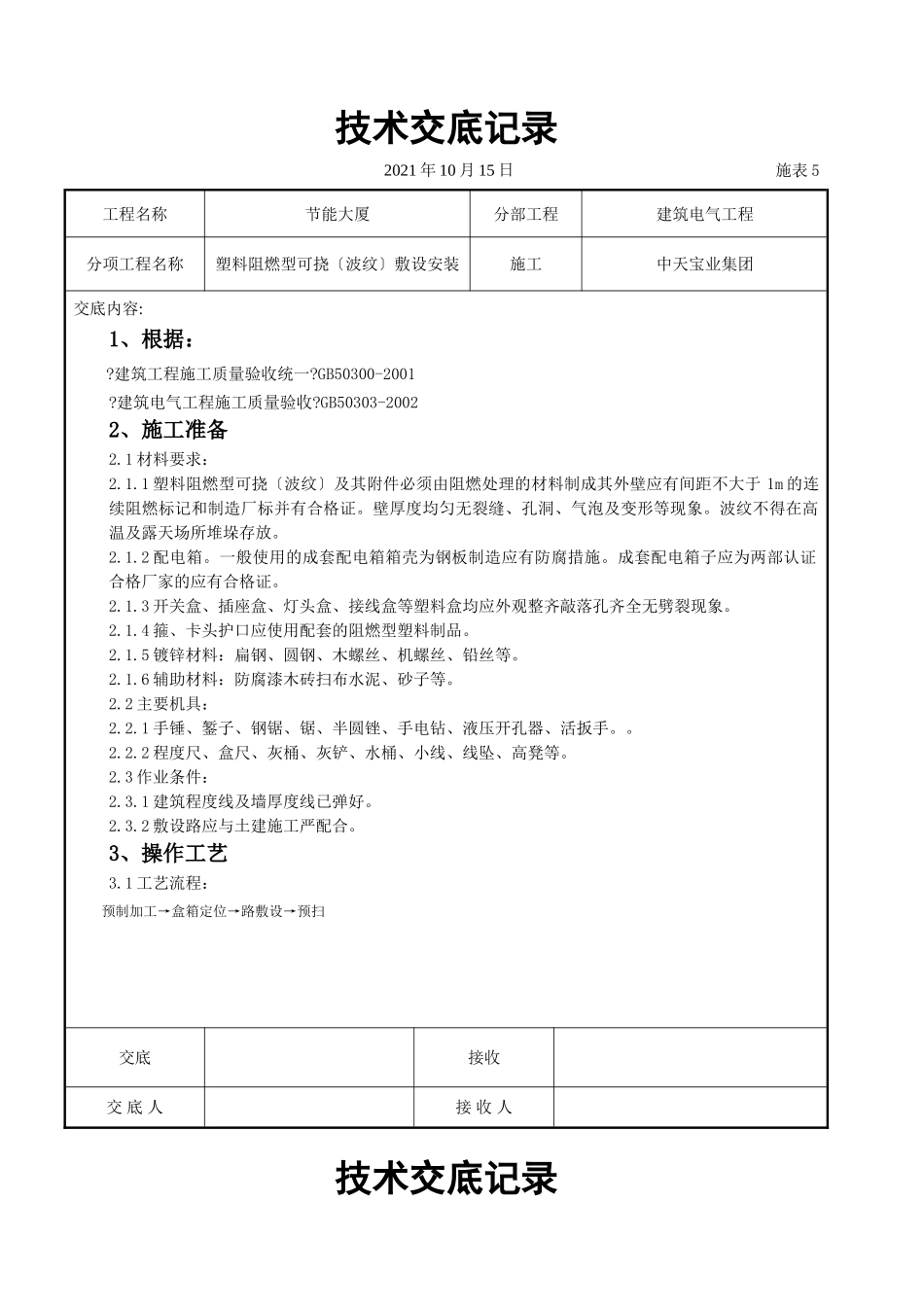

技术交底记录2021年10月15日施表5工程名称节能大厦分部工程建筑电气工程分项工程名称塑料阻燃型可挠〔波纹〕敷设安装施工中天宝业集团交底内容:1、根据:
建筑工程施工质量验收统一
GB50300-2001
建筑电气工程施工质量验收
GB50303-20022、施工准备2
1材料要求:2
1塑料阻燃型可挠〔波纹〕及其附件必须由阻燃处理的材料制成其外壁应有间距不大于1m的连续阻燃标记和制造厂标并有合格证
壁厚度均匀无裂缝、孔洞、气泡及变形等现象
波纹不得在高温及露天场所堆垛存放
一般使用的成套配电箱箱壳为钢板制造应有防腐措施
成套配电箱子应为两部认证合格厂家的应有合格证
3开关盒、插座盒、灯头盒、接线盒等塑料盒均应外观整齐敲落孔齐全无劈裂现象
4箍、卡头护口应使用配套的阻燃型塑料制品
5镀锌材料:扁钢、圆钢、木螺丝、机螺丝、铅丝等
6辅助材料:防腐漆木砖扫布水泥、砂子等
2主要机具:2
1手锤、錾子、钢锯、锯、半圆锉、手电钻、液压开孔器、活扳手
2程度尺、盒尺、灰桶、灰铲、水桶、小线、线坠、高凳等
3作业条件:2
1建筑程度线及墙厚度线已弹好
2敷设路应与土建施工严配合
3、操作工艺3
1工艺流程:预制加工→盒箱定位→路敷设→预扫交底接收交底人接收人技术交底记录2021年10月15日施表5工程名称节能大厦分部工程建筑电气工程分项工程名称塑料阻燃型可挠〔波纹〕敷设安装施工中天宝业集团交底内容:3

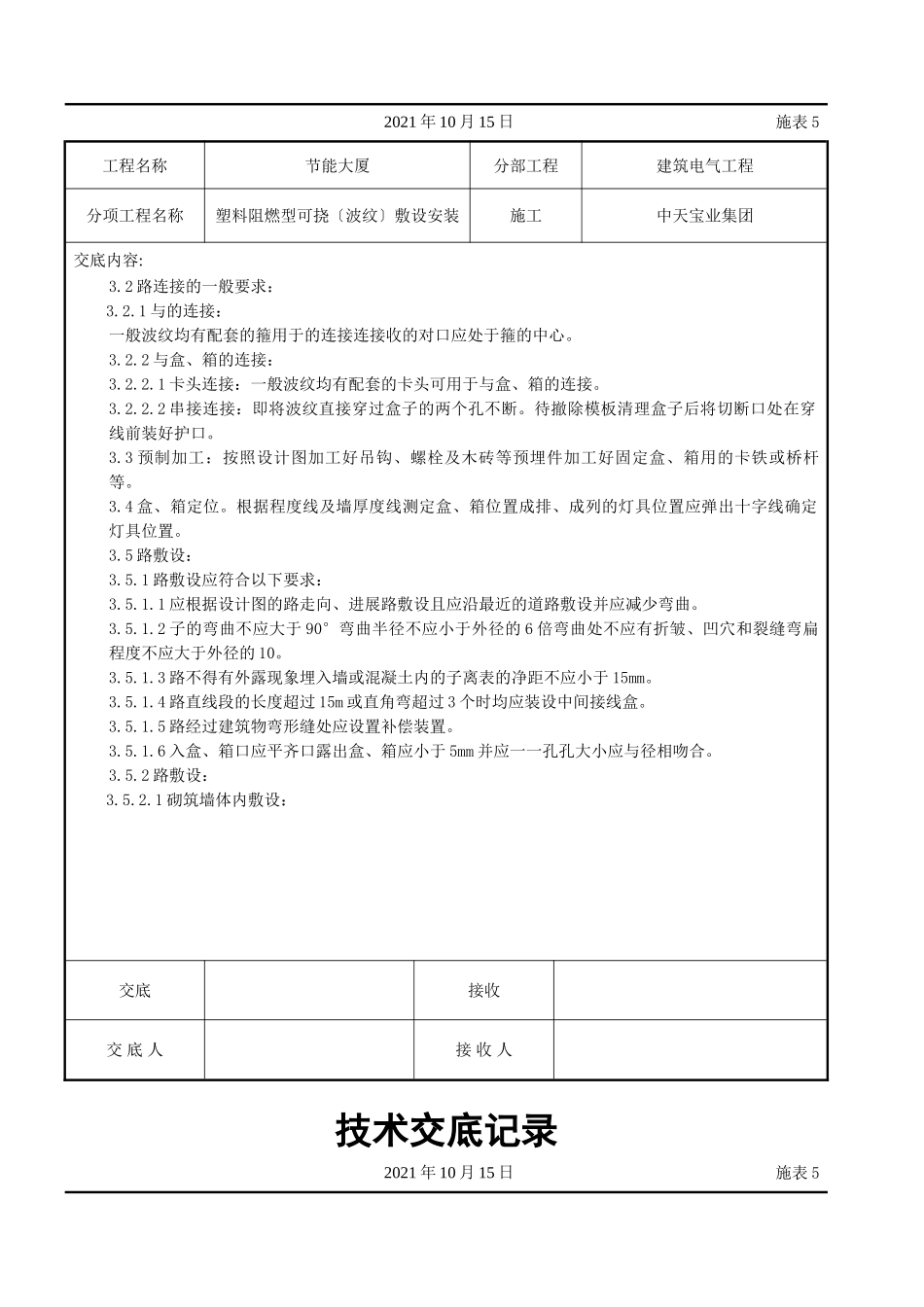

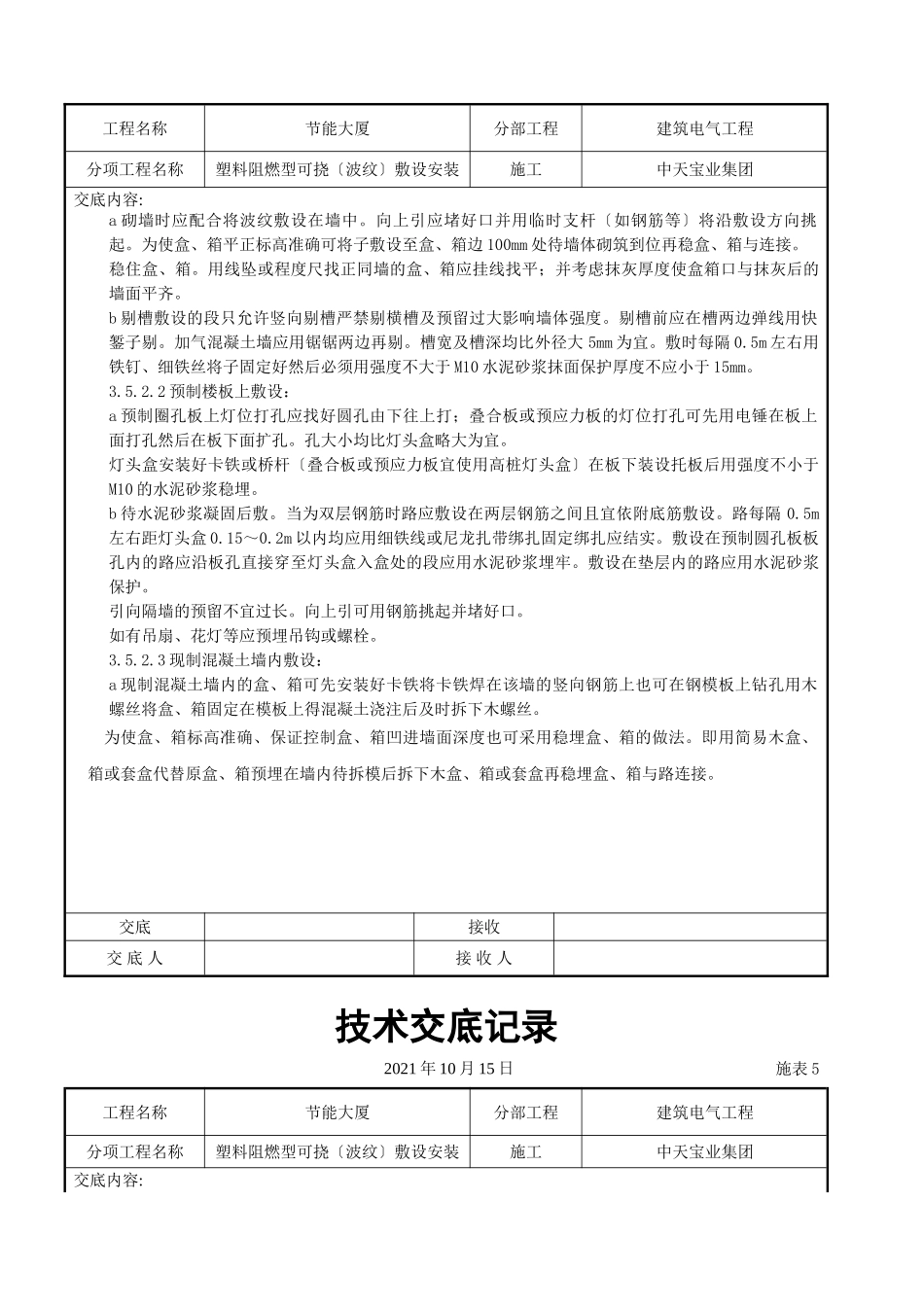

2路连接的一般要求:3
1与的连接:一般波纹均有配套的箍用于的连接连接收的对口应处于箍的中心
2与盒、箱的连接:3
1卡头连接:一般波纹均有配套的卡头可用于与盒、箱的连接
2串接连接:即将波纹直接穿过盒子的两个孔不断
待撤除模板清理盒子后将切断口处在穿线前装好护口
