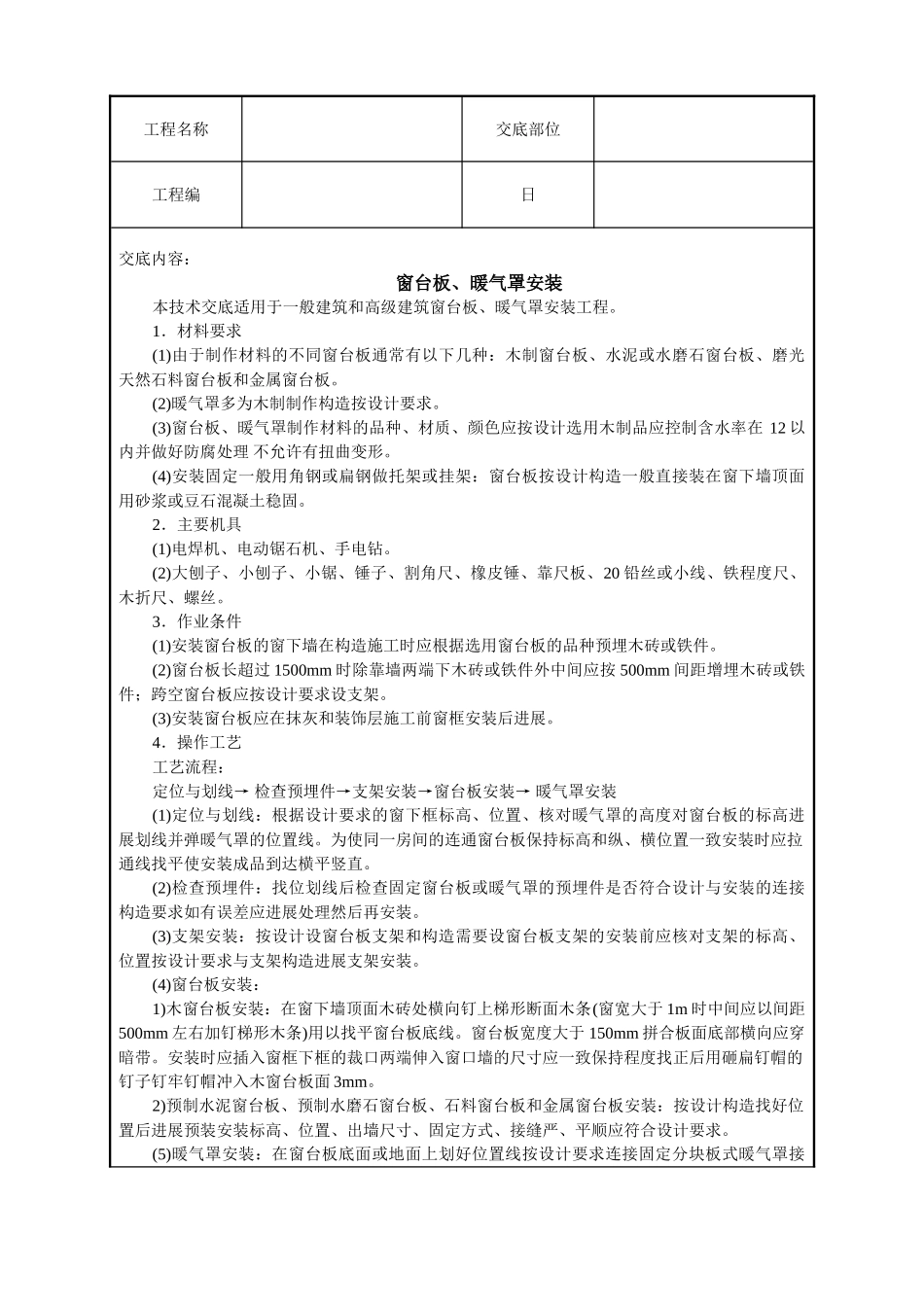

工程名称交底部位工程编日交底内容:窗台板、暖气罩安装本技术交底适用于一般建筑和高级建筑窗台板、暖气罩安装工程
1.材料要求(1)由于制作材料的不同窗台板通常有以下几种:木制窗台板、水泥或水磨石窗台板、磨光天然石料窗台板和金属窗台板
(2)暖气罩多为木制制作构造按设计要求
(3)窗台板、暖气罩制作材料的品种、材质、颜色应按设计选用木制品应控制含水率在12以内并做好防腐处理不允许有扭曲变形
(4)安装固定一般用角钢或扁钢做托架或挂架:窗台板按设计构造一般直接装在窗下墙顶面用砂浆或豆石混凝土稳固
2.主要机具(1)电焊机、电动锯石机、手电钻
(2)大刨子、小刨子、小锯、锤子、割角尺、橡皮锤、靠尺板、20铅丝或小线、铁程度尺、木折尺、螺丝
3.作业条件(1)安装窗台板的窗下墙在构造施工时应根据选用窗台板的品种预埋木砖或铁件
(2)窗台板长超过1500mm时除靠墙两端下木砖或铁件外中间应按500mm间距增埋木砖或铁件;跨空窗台板应按设计要求设支架
(3)安装窗台板应在抹灰和装饰层施工前窗框安装后进展
4.操作工艺工艺流程:定位与划线→检查预埋件→支架安装→窗台板安装→暖气罩安装(1)定位与划线:根据设计要求的窗下框标高、位置、核对暖气罩的高度对窗台板的标高进展划线并弹暖气罩的位置线
为使同一房间的连通窗台板保持标高和纵、横位置一致安装时应拉通线找平使安装成品到达横平竖直
(2)检查预埋件:找位划线后检查固定窗台板或暖气罩的预埋件是否符合设计与安装的连接构造要求如有误差应进展处理然后再安装
(3)支架安装:按设计设窗台板支架和构造需要设窗台板支架的安装前应核对支架的标高、位置按设计要求与支架构造进展支架安装
(4)窗台板安装:1)木窗台板安装:在窗下墙顶面木砖处横向钉上梯形断面木条(窗宽大于1m时中间应以间距500mm左右加钉梯形木条)用以找平窗台板底线
窗台板宽度大于150mm拼合板
