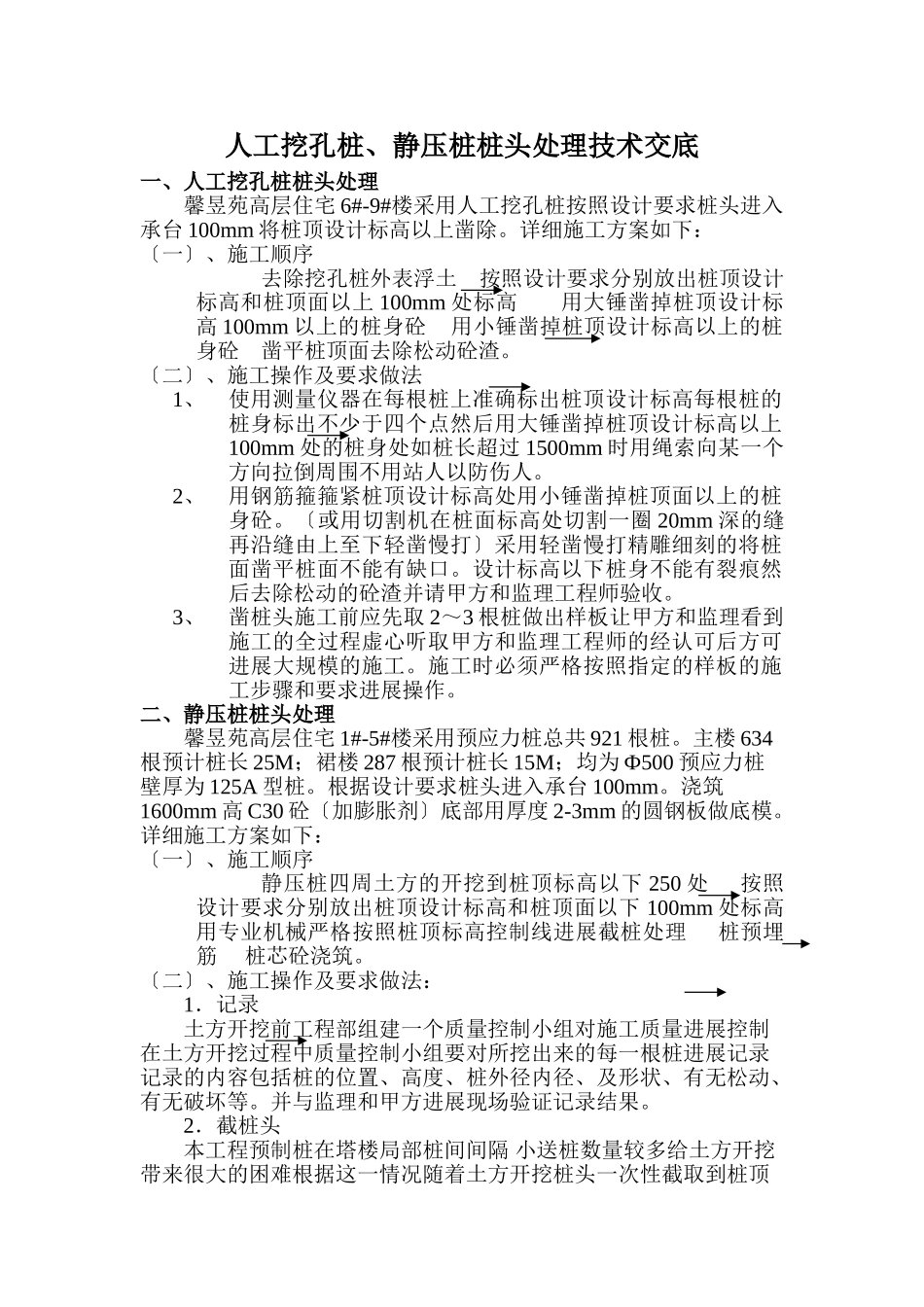

人工挖孔桩、静压桩桩头处理技术交底一、人工挖孔桩桩头处理馨昱苑高层住宅6#-9#楼采用人工挖孔桩按照设计要求桩头进入承台100mm将桩顶设计标高以上凿除
详细施工方案如下:〔一〕、施工顺序去除挖孔桩外表浮土按照设计要求分别放出桩顶设计标高和桩顶面以上100mm处标高用大锤凿掉桩顶设计标高100mm以上的桩身砼用小锤凿掉桩顶设计标高以上的桩身砼凿平桩顶面去除松动砼渣
〔二〕、施工操作及要求做法1、使用测量仪器在每根桩上准确标出桩顶设计标高每根桩的桩身标出不少于四个点然后用大锤凿掉桩顶设计标高以上100mm处的桩身处如桩长超过1500mm时用绳索向某一个方向拉倒周围不用站人以防伤人
2、用钢筋箍箍紧桩顶设计标高处用小锤凿掉桩顶面以上的桩身砼
〔或用切割机在桩面标高处切割一圈20mm深的缝再沿缝由上至下轻凿慢打〕采用轻凿慢打精雕细刻的将桩面凿平桩面不能有缺口
设计标高以下桩身不能有裂痕然后去除松动的砼渣并请甲方和监理工程师验收
3、凿桩头施工前应先取2~3根桩做出样板让甲方和监理看到施工的全过程虚心听取甲方和监理工程师的经认可后方可进展大规模的施工
施工时必须严格按照指定的样板的施工步骤和要求进展操作
二、静压桩桩头处理馨昱苑高层住宅1#-5#楼采用预应力桩总共921根桩
主楼634根预计桩长25M;裙楼287根预计桩长15M;均为Ф500预应力桩壁厚为125A型桩
根据设计要求桩头进入承台100mm
浇筑1600mm高C30砼〔加膨胀剂〕底部用厚度2-3mm的圆钢板做底模
详细施工方案如下:〔一〕、施工顺序静压桩四周土方的开挖到桩顶标高以下250处按照设计要求分别放出桩顶设计标高和桩顶面以下100mm处标高用专业机械严格按照桩顶标高控制线进展截桩处理桩预埋筋桩芯砼浇筑
〔二〕、施工操作及要求做法:1.记录土方开挖前工程部组建一个质量控制小组对施工质量进展控制在土方开挖过程中质量
