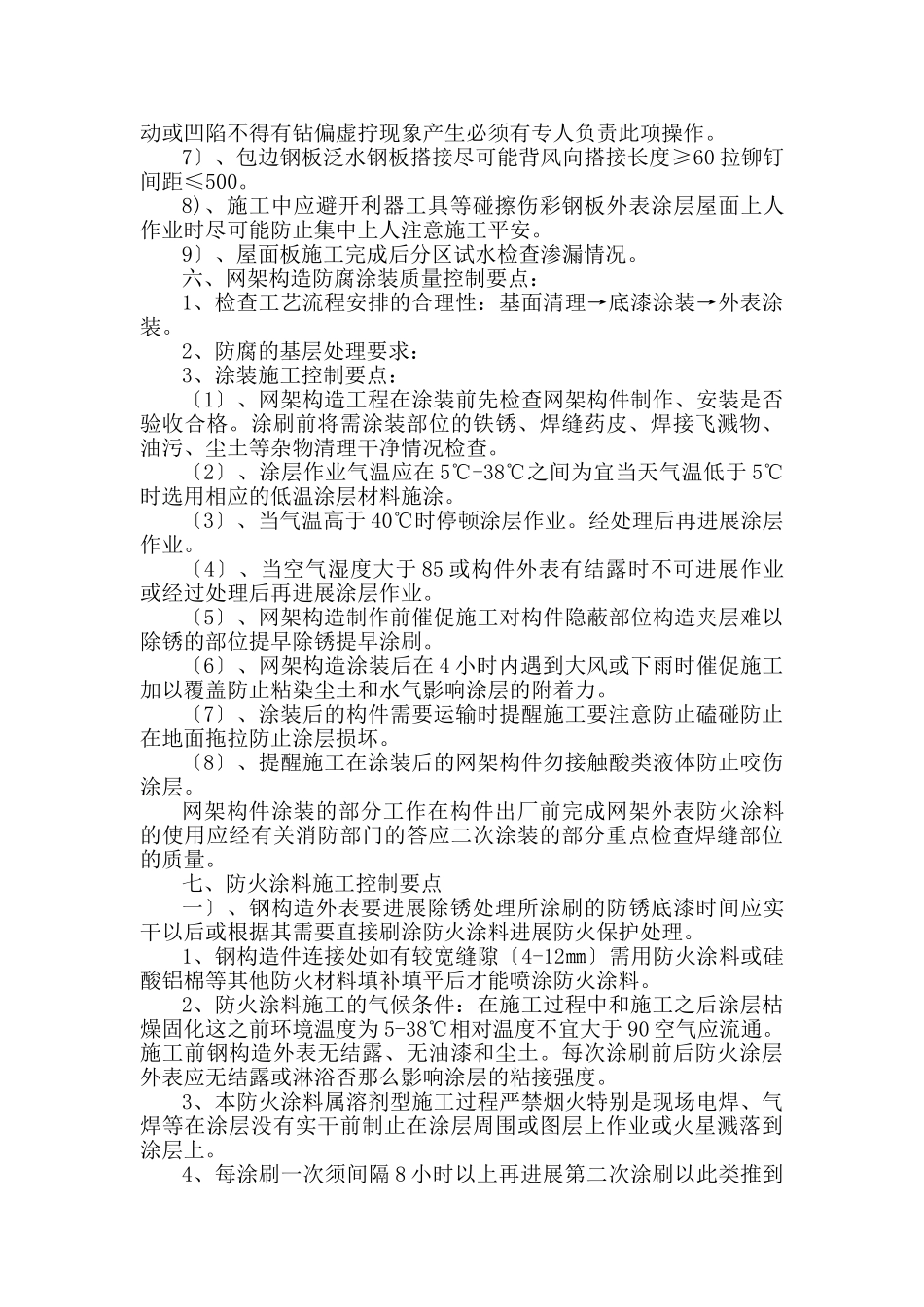

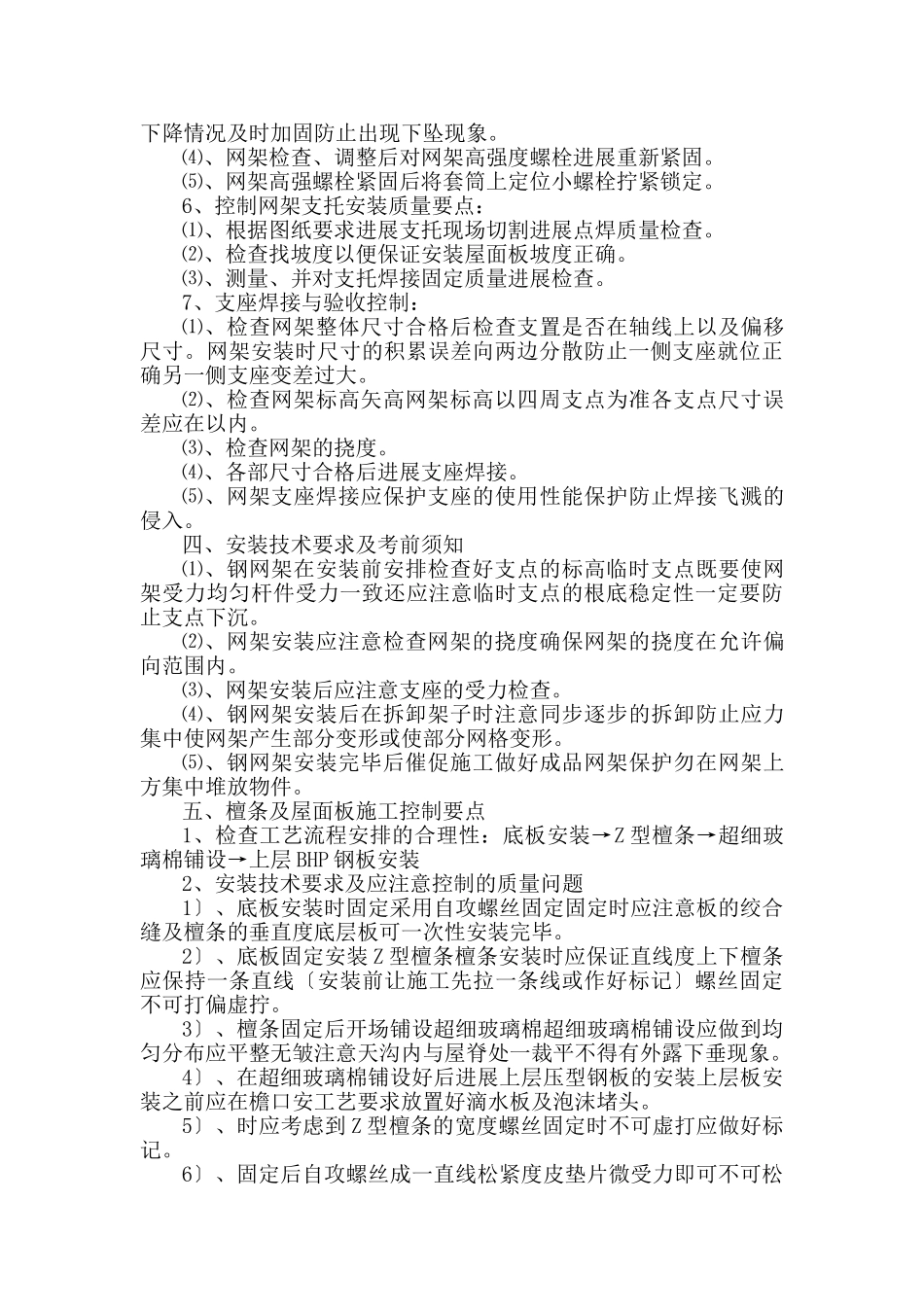

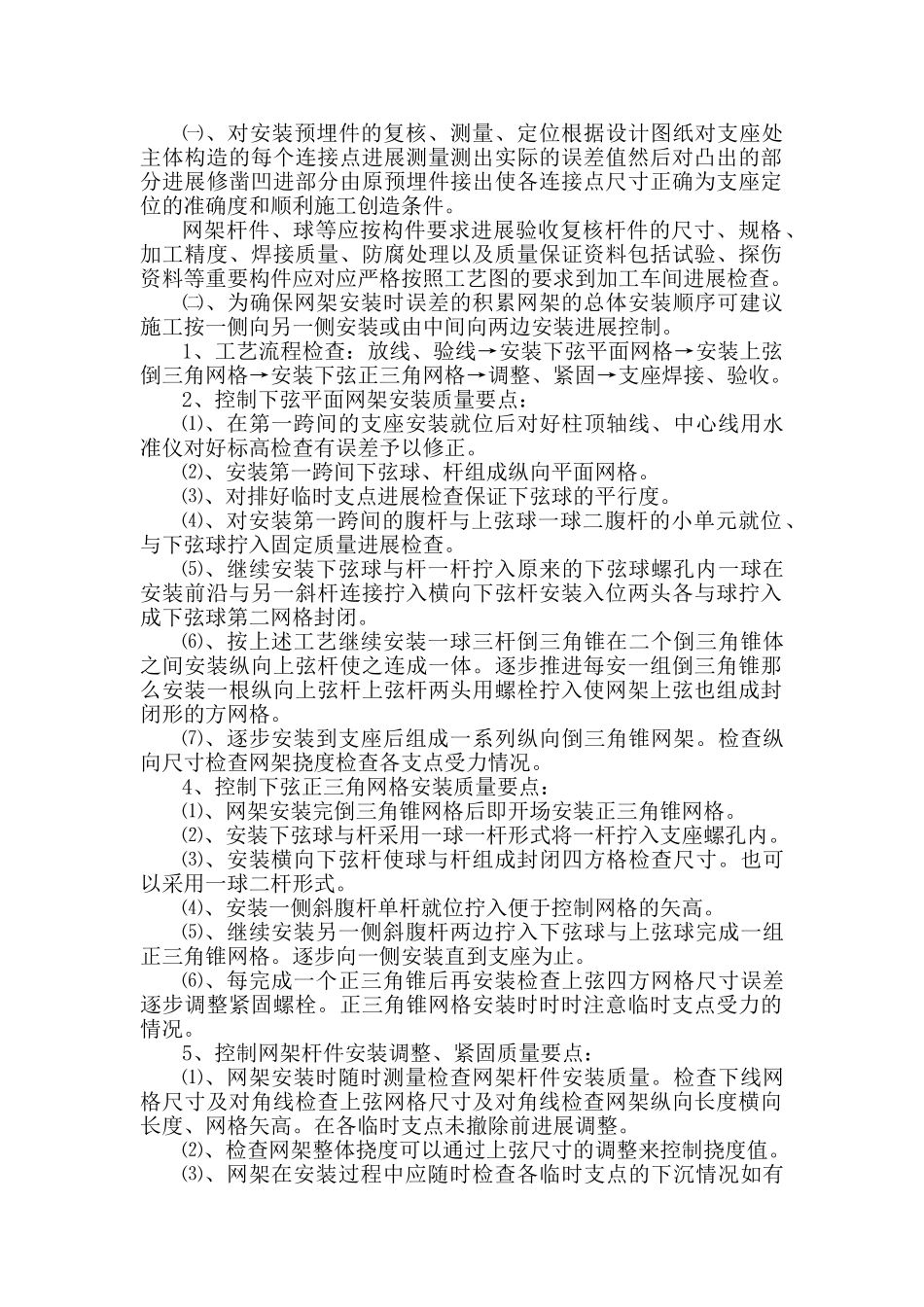

㈠、对安装预埋件的复核、测量、定位根据设计图纸对支座处主体构造的每个连接点进展测量测出实际的误差值然后对凸出的部分进展修凿凹进部分由原预埋件接出使各连接点尺寸正确为支座定位的准确度和顺利施工创造条件
网架杆件、球等应按构件要求进展验收复核杆件的尺寸、规格、加工精度、焊接质量、防腐处理以及质量保证资料包括试验、探伤资料等重要构件应对应严格按照工艺图的要求到加工车间进展检查
㈡、为确保网架安装时误差的积累网架的总体安装顺序可建议施工按一侧向另一侧安装或由中间向两边安装进展控制
1、工艺流程检查:放线、验线→安装下弦平面网格→安装上弦倒三角网格→安装下弦正三角网格→调整、紧固→支座焊接、验收
2、控制下弦平面网架安装质量要点:⑴、在第一跨间的支座安装就位后对好柱顶轴线、中心线用水准仪对好标高检查有误差予以修正
⑵、安装第一跨间下弦球、杆组成纵向平面网格
⑶、对排好临时支点进展检查保证下弦球的平行度
⑷、对安装第一跨间的腹杆与上弦球一球二腹杆的小单元就位、与下弦球拧入固定质量进展检查
⑸、继续安装下弦球与杆一杆拧入原来的下弦球螺孔内一球在安装前沿与另一斜杆连接拧入横向下弦杆安装入位两头各与球拧入成下弦球第二网格封闭
⑹、按上述工艺继续安装一球三杆倒三角锥在二个倒三角锥体之间安装纵向上弦杆使之连成一体
逐步推进每安一组倒三角锥那么安装一根纵向上弦杆上弦杆两头用螺栓拧入使网架上弦也组成封闭形的方网格
⑺、逐步安装到支座后组成一系列纵向倒三角锥网架
检查纵向尺寸检查网架挠度检查各支点受力情况
4、控制下弦正三角网格安装质量要点:⑴、网架安装完倒三角锥网格后即开场安装正三角锥网格
⑵、安装下弦球与杆采用一球一杆形式将一杆拧入支座螺孔内
⑶、安装横向下弦杆使球与杆组成封闭四方格检查尺寸
也可以采用一球二杆形式
⑷、安装一侧斜腹杆单杆就位拧入便于控制网格的矢高
⑸、继续安装另一侧斜腹杆两边拧入
