初支护首件工程监理总结---团结隧道右幅K17+242~K17+248一、工程概况团结隧道为一座别离式隧道右幅起止桩为K17+220~K18+095全长875米K17+220~K17+355
23位于R=1357
43m、i=3的左转曲线上隧道所在路段纵坡为+2
4隧道埋深约为148
K17+242~K17+248段位于Ⅴ级围岩段设计衬砌类型为S5a型初支护C25喷射混凝土厚27cm,拱部及边墙位置设置∮8双层钢筋网15cm*15cm径向∮25中空注浆锚杆L=400cm,间距80*60cm∮42*4双层注浆小导L=4m
二、主要工程数量及施工工1、主要工程数量:∮42*4双层注浆小导5603m;径向∮25中空注浆锚杆16048m;初支护C25喷射混凝土1042m3;HPB235∮8钢筋网27574kg;I22b工字钢架178148kg

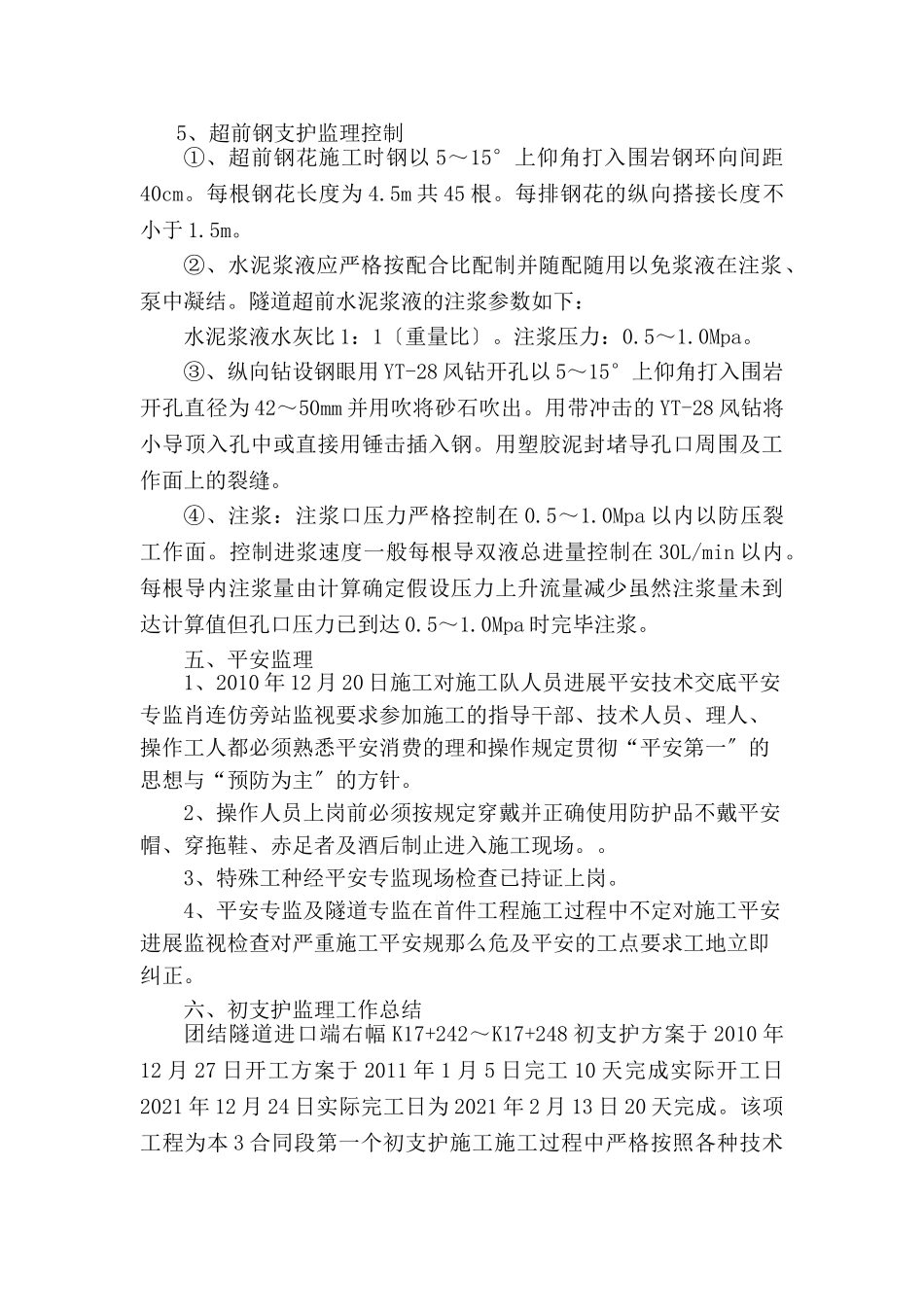

2、施工工:方案开工日2010年12月27日方案完工日2011年1月5日方案工10天;实际开工日2010年12月24日2011年1月10日~13日监理林国全旁站K17+242~+245〔右〕径向∮25中空注浆锚杆注浆2011年1月13日监理林国全检验K17+242~+245〔右〕洞身开挖、钢筋网支护、钢支撑各项指标2011年2月10日监理林国全检验K17+242~+245〔右〕喷射混凝土支护各项指标;2011年1月12日~15日监理林国全旁站K17+245~+248〔右〕径向∮25中空注浆锚杆注浆2011年1月15日监理林国全检验K17+245~+248〔右〕洞身开挖、钢筋网支护各项指标2011年1月16日监理林国全检验钢支撑各项指标2011年2月13日监理林国全检验K17+245~+248〔右〕喷射混凝土支护各项指标;实际完工日为2011年2月13日实际工20天;三、施工准备监理控制1、施工人员进场技术员1名、质检员1名、试验员1名
