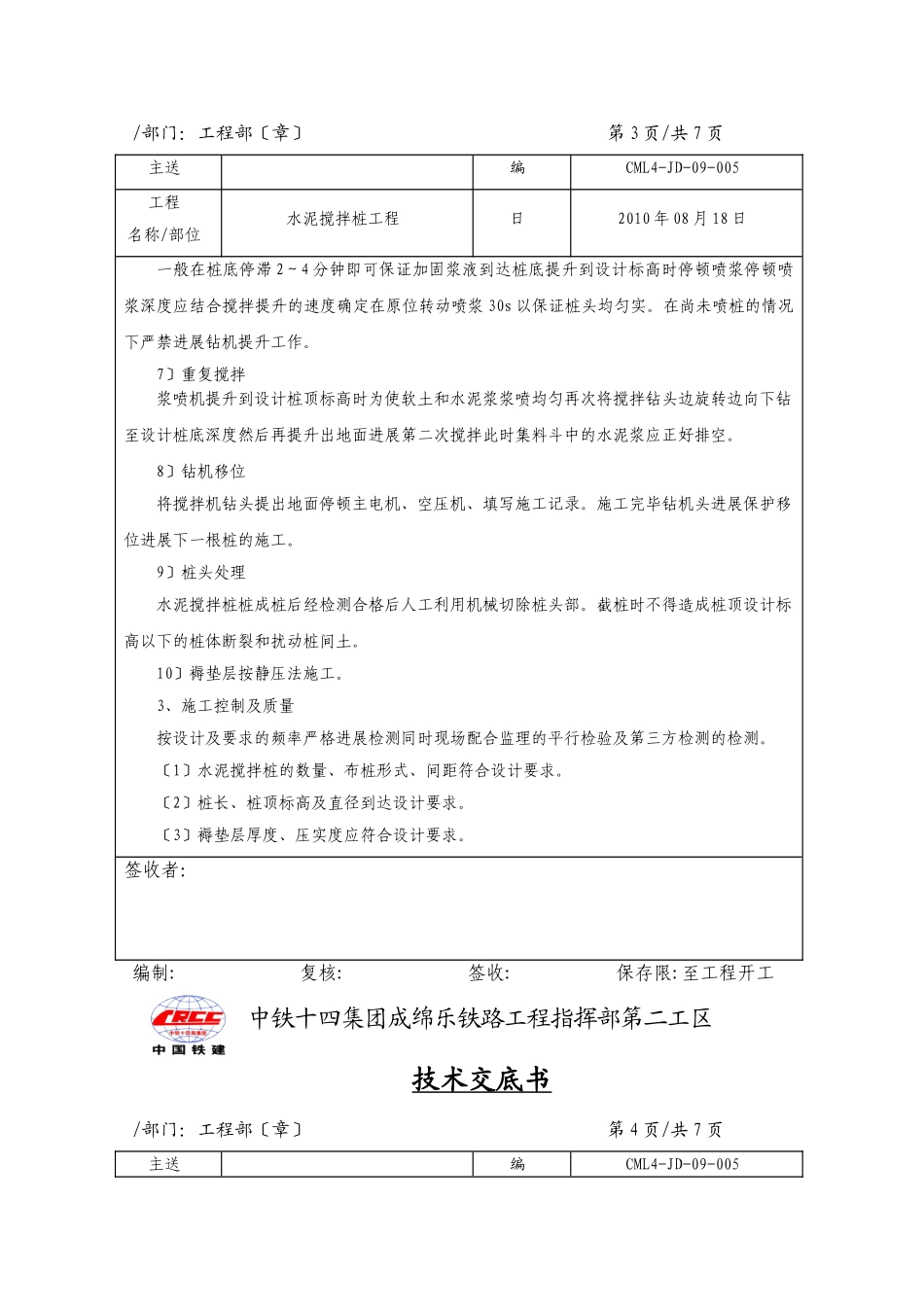

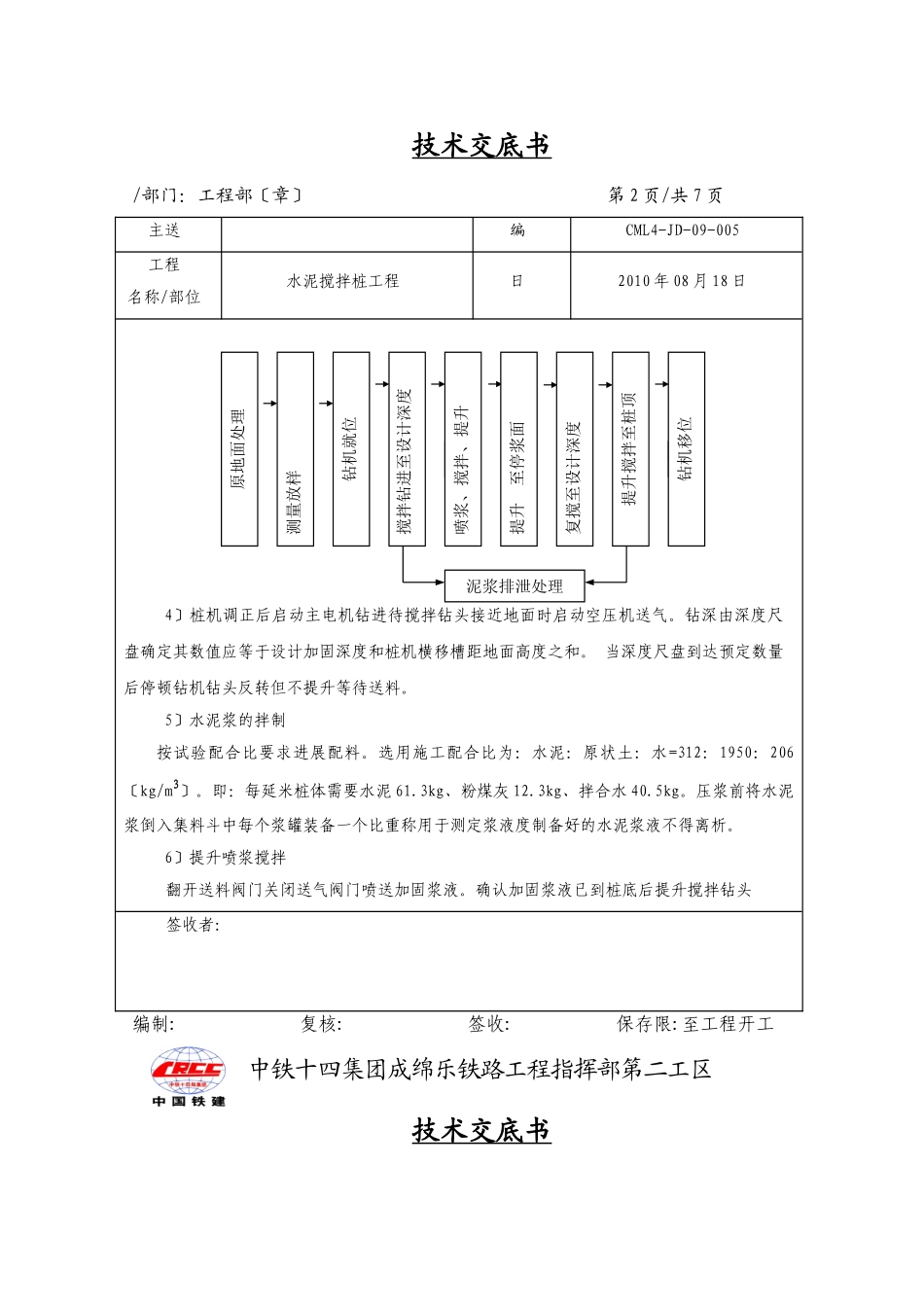

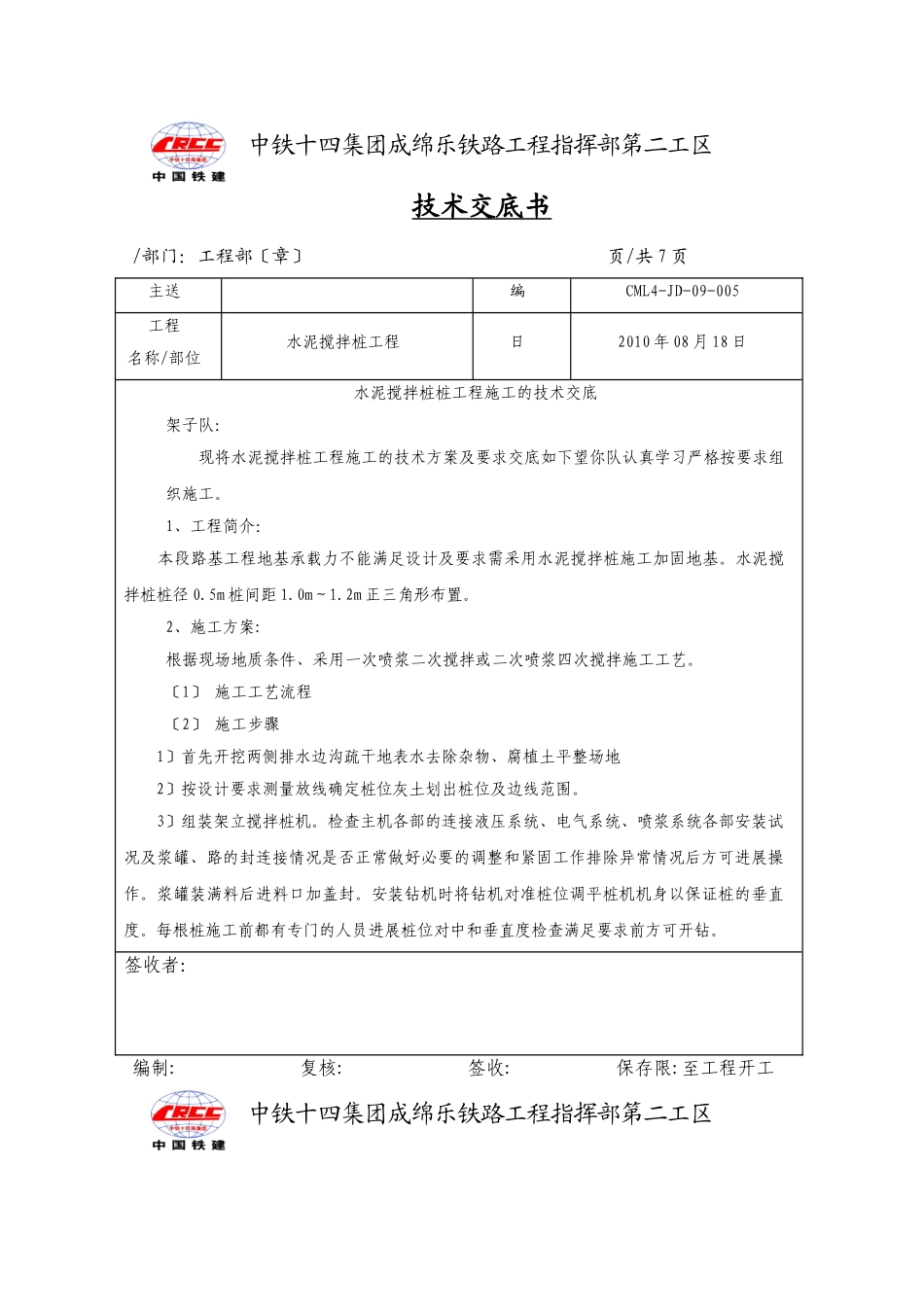

中铁十四集团成绵乐铁路工程指挥部第二工区技术交底书/部门:工程部〔章〕页/共7页主送编CML4-JD-09-005工程名称/部位水泥搅拌桩工程日2010年08月18日水泥搅拌桩桩工程施工的技术交底架子队:现将水泥搅拌桩工程施工的技术方案及要求交底如下望你队认真学习严格按要求组织施工。1、工程简介:本段路基工程地基承载力不能满足设计及要求需采用水泥搅拌桩施工加固地基。水泥搅拌桩桩径0.5m桩间距1.0m~1.2m正三角形布置。2、施工方案:根据现场地质条件、采用一次喷浆二次搅拌或二次喷浆四次搅拌施工工艺。〔1〕施工工艺流程〔2〕施工步骤1〕首先开挖两侧排水边沟疏干地表水去除杂物、腐植土平整场地2〕按设计要求测量放线确定桩位灰土划出桩位及边线范围。3〕组装架立搅拌桩机。检查主机各部的连接液压系统、电气系统、喷浆系统各部安装试况及浆罐、路的封连接情况是否正常做好必要的调整和紧固工作排除异常情况后方可进展操作。浆罐装满料后进料口加盖封。安装钻机时将钻机对准桩位调平桩机机身以保证桩的垂直度。每根桩施工前都有专门的人员进展桩位对中和垂直度检查满足要求前方可开钻。签收者:编制:复核:签收:保存限:至工程开工中铁十四集团成绵乐铁路工程指挥部第二工区技术交底书/部门:工程部〔章〕第2页/共7页主送编CML4-JD-09-005工程名称/部位水泥搅拌桩工程日2010年08月18日4〕桩机调正后启动主电机钻进待搅拌钻头接近地面时启动空压机送气。钻深由深度尺盘确定其数值应等于设计加固深度和桩机横移槽距地面高度之和。当深度尺盘到达预定数量后停顿钻机钻头反转但不提升等待送料。5〕水泥浆的拌制按试验配合比要求进展配料。选用施工配合比为:水泥:原状土:水=312:1950:206〔kg/m3〕。即:每延米桩体需要水泥61.3kg、粉煤灰12.3kg、拌合水40.5kg。压浆前将水泥浆倒入集料斗中每个浆罐装备一个比重称用于测定浆液度制备好的水泥浆液不得离析。6〕提升喷浆搅拌翻开送料阀门关闭送气阀门喷送加固浆液。确认加固浆液已到桩底后提升搅拌钻头签收者:编制:复核:签收:保存限:至工程开工中铁十四集团成绵乐铁路工程指挥部第二工区技术交底书原地面处理测量放样钻机就位搅拌钻进至设计深度喷浆、搅拌、提升提升至停浆面复搅至设计深度提升搅拌至桩顶钻机移位泥浆排泄处理/部门:工程部〔章〕第3页/共7页主送编CML4-JD-09-005工程名称/部位水泥搅拌桩工程日2010年08月18日一般在桩底停滞2~4分钟即可保证加固浆液到达桩底提升到设计标高时停顿喷浆停顿喷浆深度应结合搅拌提升的速度确定在原位转动喷浆30s以保证桩头均匀实。在尚未喷桩的情况下严禁进展钻机提升工作。7〕重复搅拌浆喷机提升到设计桩顶标高时为使软土和水泥浆浆喷均匀再次将搅拌钻头边旋转边向下钻至设计桩底深度然后再提升出地面进展第二次搅拌此时集料斗中的水泥浆应正好排空。8〕钻机移位将搅拌机钻头提出地面停顿主电机、空压机、填写施工记录。施工完毕钻机头进展保护移位进展下一根桩的施工。9〕桩头处理水泥搅拌桩桩成桩后经检测合格后人工利用机械切除桩头部。截桩时不得造成桩顶设计标高以下的桩体断裂和扰动桩间土。10〕褥垫层按静压法施工。3、施工控制及质量按设计及要求的频率严格进展检测同时现场配合监理的平行检验及第三方检测的检测。〔1〕水泥搅拌桩的数量、布桩形式、间距符合设计要求。〔2〕桩长、桩顶标高及直径到达设计要求。〔3〕褥垫层厚度、压实度应符合设计要求。签收者:编制:复核:签收:保存限:至工程开工中铁十四集团成绵乐铁路工程指挥部第二工区技术交底书/部门:工程部〔章〕第4页/共7页主送编CML4-JD-09-005工程名称/部位水泥搅拌桩工程日2010年08月18日〔4〕成桩施工中每台班均作检查试件进展28天抗压强度检验满足设计要求。〔5〕成桩28天后低应变检测桩身完好性、复合地基承载力、变形模量满足设计要求。〔6〕水泥搅拌桩施工允许偏向符合?客运专线铁路路基工程施工质量验收暂行?中的要求。水泥搅拌桩施工的允许偏向、检验数量及检验序检验工程允许偏向施工检验数量检验1桩位(纵横向)50mm按成桩总数的10抽样检验且每检验批不少于5根经纬仪或钢尺丈量2桩长不小于设计3桩身垂直度1...
