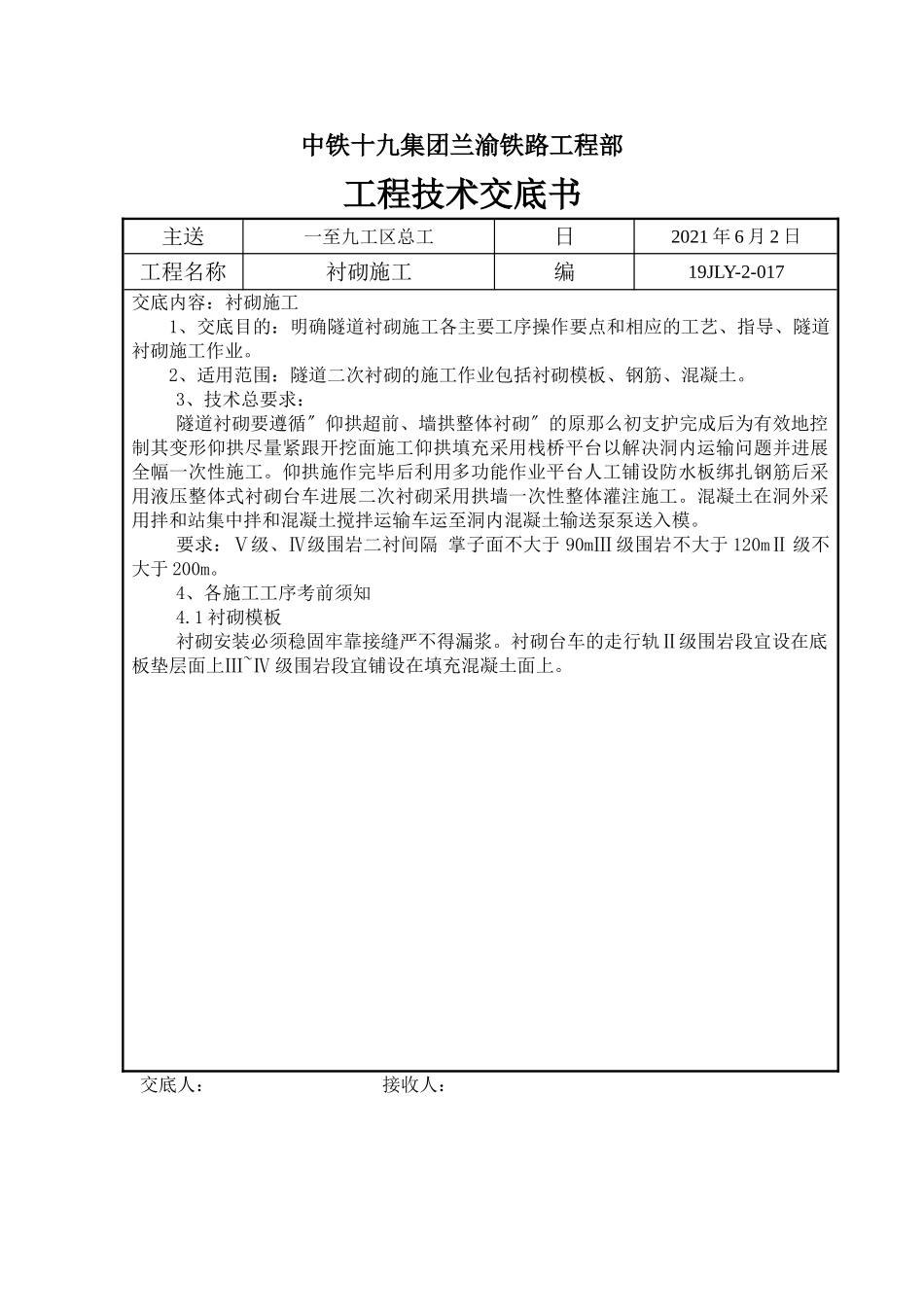

中铁十九集团兰渝铁路工程部工程技术交底书主送一至九工区总工日2021年6月2日工程名称衬砌施工编19JLY-2-017交底内容:衬砌施工1、交底目的:明确隧道衬砌施工各主要工序操作要点和相应的工艺、指导、隧道衬砌施工作业
2、适用范围:隧道二次衬砌的施工作业包括衬砌模板、钢筋、混凝土
3、技术总要求:隧道衬砌要遵循〞仰拱超前、墙拱整体衬砌〞的原那么初支护完成后为有效地控制其变形仰拱尽量紧跟开挖面施工仰拱填充采用栈桥平台以解决洞内运输问题并进展全幅一次性施工
仰拱施作完毕后利用多功能作业平台人工铺设防水板绑扎钢筋后采用液压整体式衬砌台车进展二次衬砌采用拱墙一次性整体灌注施工
混凝土在洞外采用拌和站集中拌和混凝土搅拌运输车运至洞内混凝土输送泵泵送入模
要求:Ⅴ级、Ⅳ级围岩二衬间隔掌子面不大于90mⅢ级围岩不大于120mⅡ级不大于200m
4、各施工工序考前须知4
1衬砌模板衬砌安装必须稳固牢靠接缝严不得漏浆
衬砌台车的走行轨Ⅱ级围岩段宜设在底板垫层面上Ⅲ~Ⅳ级围岩段宜铺设在填充混凝土面上

交底人:接收人:中铁十九集团兰渝铁路工程部工程技术交底书主送一至九工区总工日2021年6月2日工程名称衬砌施工编19JLY-2-017模板外表要光滑与混凝土的接触面必须清理干净并涂刷隔离剂
模板的安装允许偏向和检验见表1

表1模板安装允许偏向和检验序工程允许偏向〔mm〕检验1边墙角±15尺量2起拱线±10尺量3拱顶+10、0水准测量4模板外表平整度52m靠尺和塞尺5相邻浇筑段外表上下差±10尺量4
2衬砌钢筋钢筋加工弯制前应调直并将外表油渍、水泥浆和浮皮铁锈等均应去除干净;加工后的钢筋外表不应有消弱钢筋截面的伤痕;利用冷拉矫直伸长率;Ⅰ级钢筋不得超过2Ⅱ级钢筋不得超过1
(1)钢筋的加工应符合设计要求其允许偏向和检验符合表2规定
表2钢筋加工允许偏向和检验序名称允许偏向〔mm〕检验1受力钢筋长
