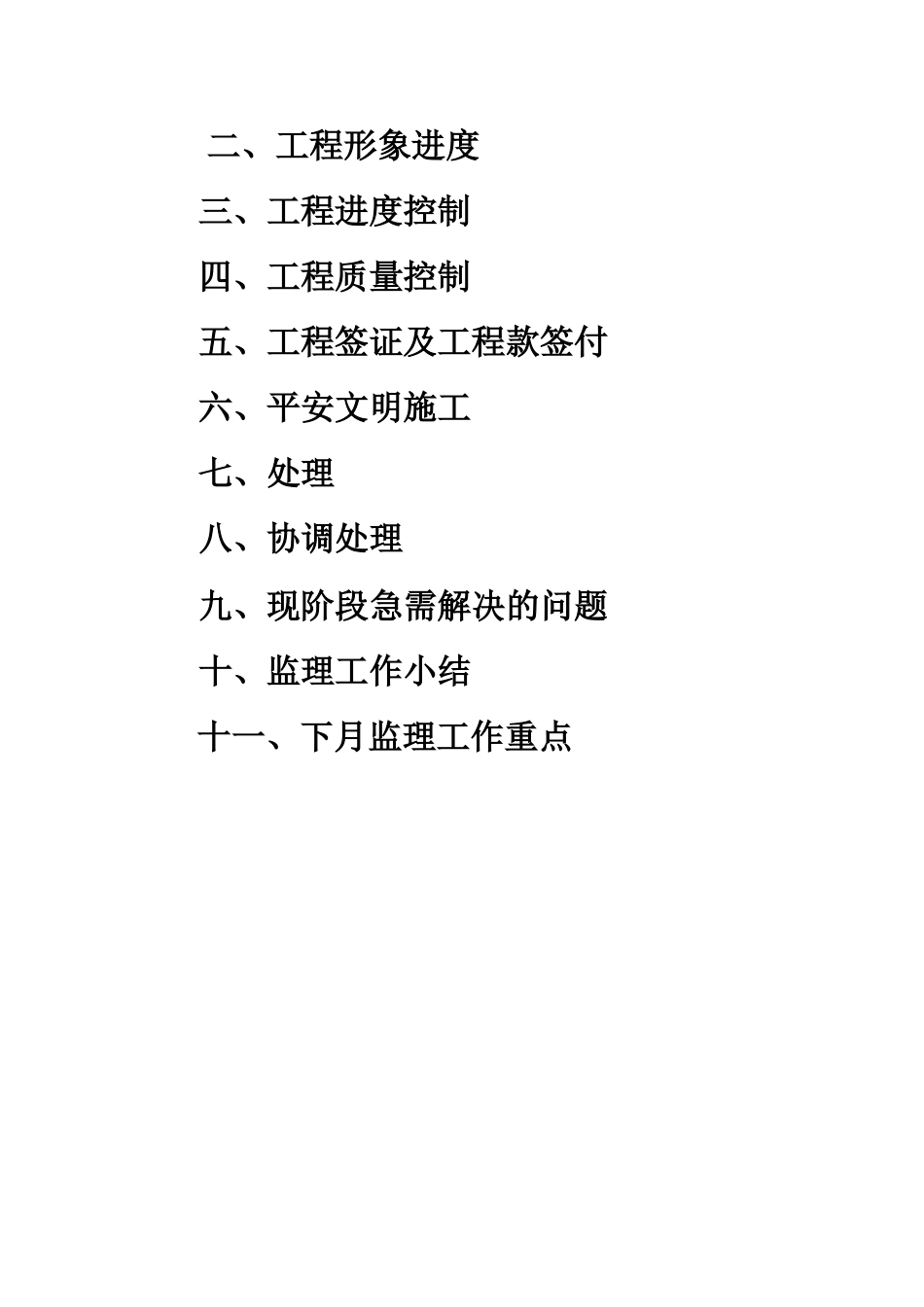

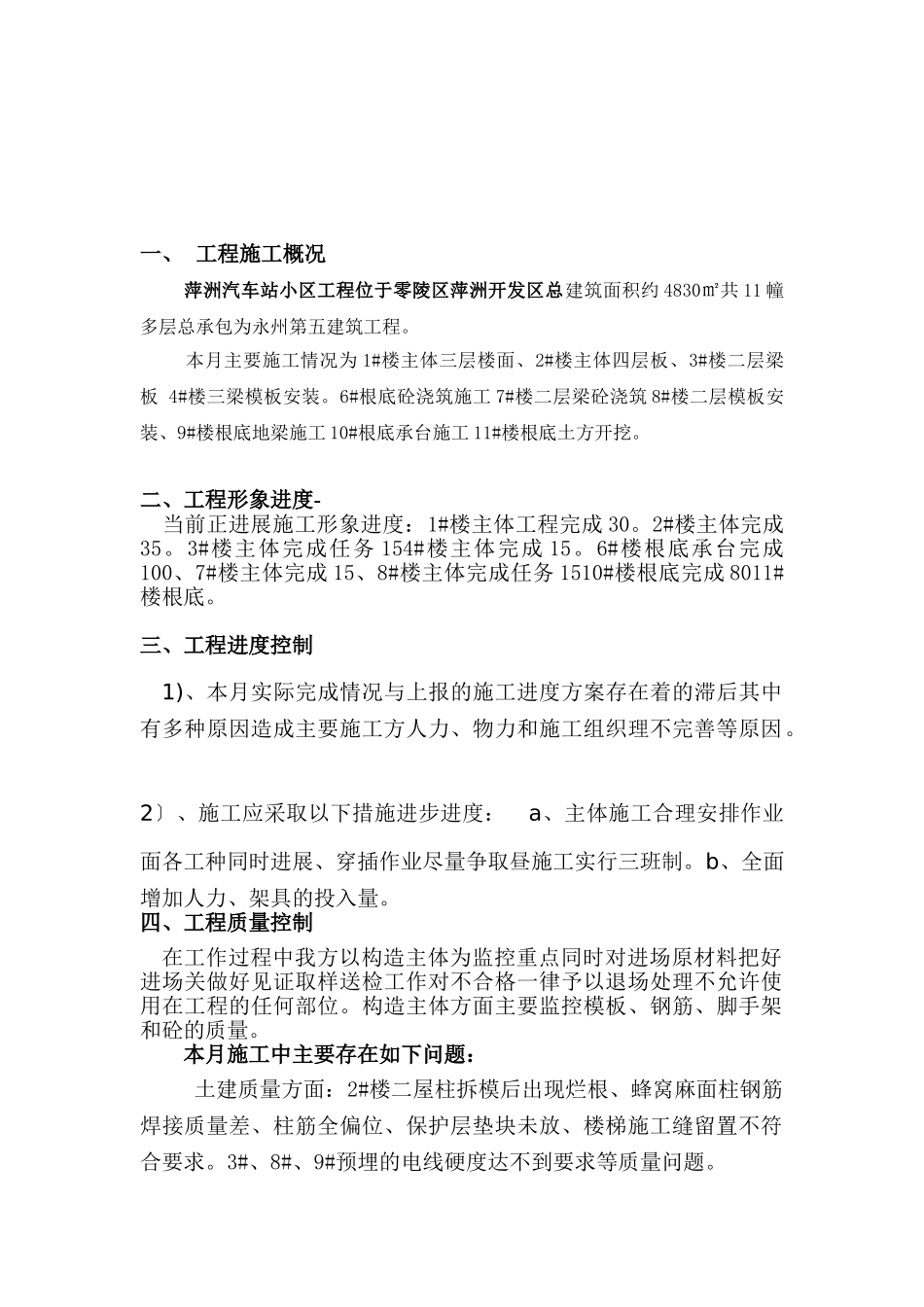

第04萍洲汽车站小区工程〔2021.8.1~2021.8.30〕监理月报编制人:审批人:永州安平建立监理永州康隆房地产开发工程监理部2009年8月30日一、工程施工概况二、工程形象进度三、工程进度控制四、工程质量控制五、工程签证及工程款签付六、平安文明施工七、处理八、协调处理九、现阶段急需解决的问题十、监理工作小结十一、下月监理工作重点一、工程施工概况萍洲汽车站小区工程位于零陵区萍洲开发区总建筑面积约4830㎡共11幢多层总承包为永州第五建筑工程。本月主要施工情况为1#楼主体三层楼面、2#楼主体四层板、3#楼二层梁板4#楼三梁模板安装。6#根底砼浇筑施工7#楼二层梁砼浇筑8#楼二层模板安装、9#楼根底地梁施工10#根底承台施工11#楼根底土方开挖。二、工程形象进度-当前正进展施工形象进度:1#楼主体工程完成30。2#楼主体完成35。3#楼主体完成任务154#楼主体完成15。6#楼根底承台完成100、7#楼主体完成15、8#楼主体完成任务1510#楼根底完成8011#楼根底。三、工程进度控制1)、本月实际完成情况与上报的施工进度方案存在着的滞后其中有多种原因造成主要施工方人力、物力和施工组织理不完善等原因。2〕、施工应采取以下措施进步进度:a、主体施工合理安排作业面各工种同时进展、穿插作业尽量争取昼施工实行三班制。b、全面增加人力、架具的投入量。四、工程质量控制在工作过程中我方以构造主体为监控重点同时对进场原材料把好进场关做好见证取样送检工作对不合格一律予以退场处理不允许使用在工程的任何部位。构造主体方面主要监控模板、钢筋、脚手架和砼的质量。本月施工中主要存在如下问题:土建质量方面:2#楼二屋柱拆模后出现烂根、蜂窝麻面柱钢筋焊接质量差、柱筋全偏位、保护层垫块未放、楼梯施工缝留置不符合要求。3#、8#、9#预埋的电线硬度达不到要求等质量问题。针对现场存在问题经过分析关键在于施工班组施工不标准施工理把关不严格造成的理人员不到位置工作态度不认真造成。对存在的质量问题我工程监理部及时采取相应的措施进展纠正催促施工进展整改。1、强调隐蔽验收程序要求施工在自检及格后监理人员及时进展验收。针对质量通病较多在施工过程中现场监理人员及时跟进加强旁站的力度同时及时平行检查对质量问题及时发现及时纠正尽量防止在验收时过多的问题影响工程进度。2、针对施工过程中现场未能及时整改的问题通过书面催促施工整改分别于8月10日、8月23日、8月30日、共发出3份?监理工程师单?对施工现场存在的问题催促施工整改完善。本月平安隐患情况问题主要表现为:拆模未进展申请、临边防护不到位、施工现场无平安标志牌、无平安员巡查、在楼层有工人住宿、现场材料堆放混乱、工人进场无三级教育资料等。对存在平安隐患问题我工程监理部及时采取相应的措施进展纠正催促施工进展整改。1、由于施工平安文明施工理力度缺乏为加强平安文明施工理我方明显加强了日常平安巡查对发现的隐患问题采取当场发现即时处理的形式把现场出现的平安隐患情况得到及时的控制保障工地消费平安。2、针对施工过程中现场未能及时整改的问题我工程监理部及时通过书面催促施工整改于8月8日、8月17日、共发出2份?平安隐患整改书?催促施工落实整改。本月我方通过各种手段对现场的平安文明施工进展监视理整体平安文明施工情况得到有效的控制未发生平安事故本月平安文明施工整体情况根本符合要求。七、本月处理资料名称份数监理工作联络单0监理工程师单3平安隐患整改单2暂时停顿施工书〔平安〕0工程暂停〔质量〕0八、协调理工程施工过程中质量、进度、平安文明施工等方面存在的问题我司通过协调施工和建立间一些不明晰的地方减少一些施工提出的不合理争议和干扰有力地推进工程在各方面顺利进展。九、现阶段急需解决的问题:1、施工质量、平安资料有些跟不上现场施工进度。2、根底、主体构造资料未及时的完善。3、材料进场报验不够完善.4、现场存在文明施工、平安消费问题整改不够及时。十、监理工作小结1、现场施工理方面:针对施工理不到位问题和工作要求落实不到位的问题我方组织施工负责人进展会议催促他们加强对理人员的理同时参与施工的会议对每个班组都要加强对其质量和平安文明施工技术交...
