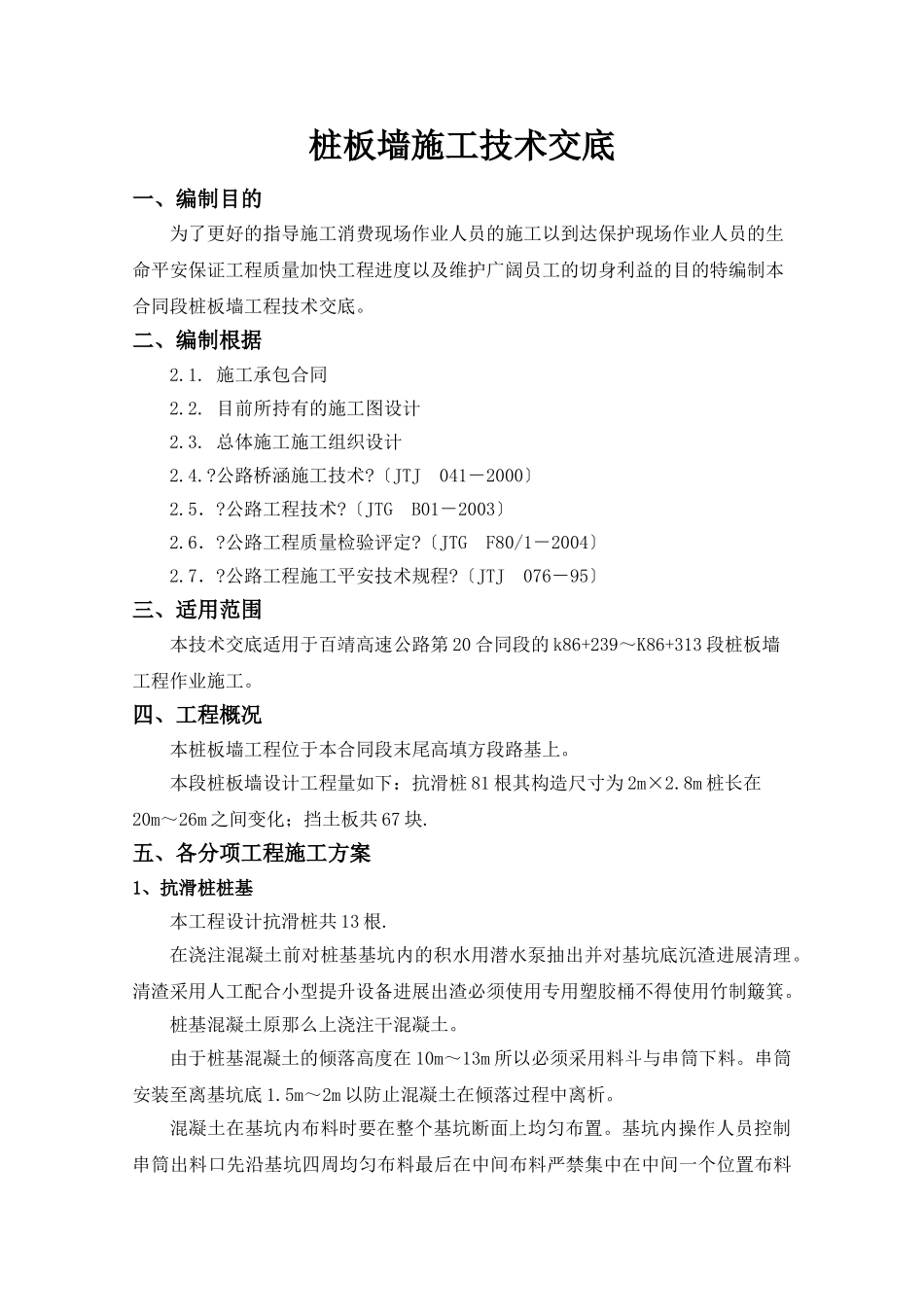

施工技术交底编工程名称桩板墙交底日2011年8月26日施工中冶交通百靖高速20标分项工程名称K86+239~K86+313段桩板墙技术交底人审核人承受交底人签名:桩板墙施工技术交底一、编制目的为了更好的指导施工消费现场作业人员的施工以到达保护现场作业人员的生命平安保证工程质量加快工程进度以及维护广阔员工的切身利益的目的特编制本合同段桩板墙工程技术交底
二、编制根据2
施工承包合同2
目前所持有的施工图设计2
总体施工施工组织设计2
公路桥涵施工技术
〔JTJ041-2000〕2
公路工程技术
〔JTGB01-2003〕2
公路工程质量检验评定
〔JTGF80/1-2004〕2
公路工程施工平安技术规程
〔JTJ076-95〕三、适用范围本技术交底适用于百靖高速公路第20合同段的k86+239~K86+313段桩板墙工程作业施工
四、工程概况本桩板墙工程位于本合同段末尾高填方段路基上
本段桩板墙设计工程量如下:抗滑桩81根其构造尺寸为2m×2
8m桩长在20m~26m之间变化;挡土板共67块
五、各分项工程施工方案1、抗滑桩桩基本工程设计抗滑桩共13根
在浇注混凝土前对桩基基坑内的积水用潜水泵抽出并对基坑底沉渣进展清理
清渣采用人工配合小型提升设备进展出渣必须使用专用塑胶桶不得使用竹制簸箕
桩基混凝土原那么上浇注干混凝土
由于桩基混凝土的倾落高度在10m~13m所以必须采用料斗与串筒下料
串筒安装至离基坑底1
5m~2m以防止混凝土在倾落过程中离析
混凝土在基坑内布料时要在整个基坑断面上均匀布置
基坑内操作人员控制串筒出料口先沿基坑四周均匀布料最后在中间布料严禁集中在中间一个位置布料以防混凝土在流动过程中产生骨料与浆体别离
混凝土的浇筑过程中采用分层浇注法每层厚度控制在30cm左右
现场施工人员根据层厚与基坑断面计算每次布料的方量以控制分层
