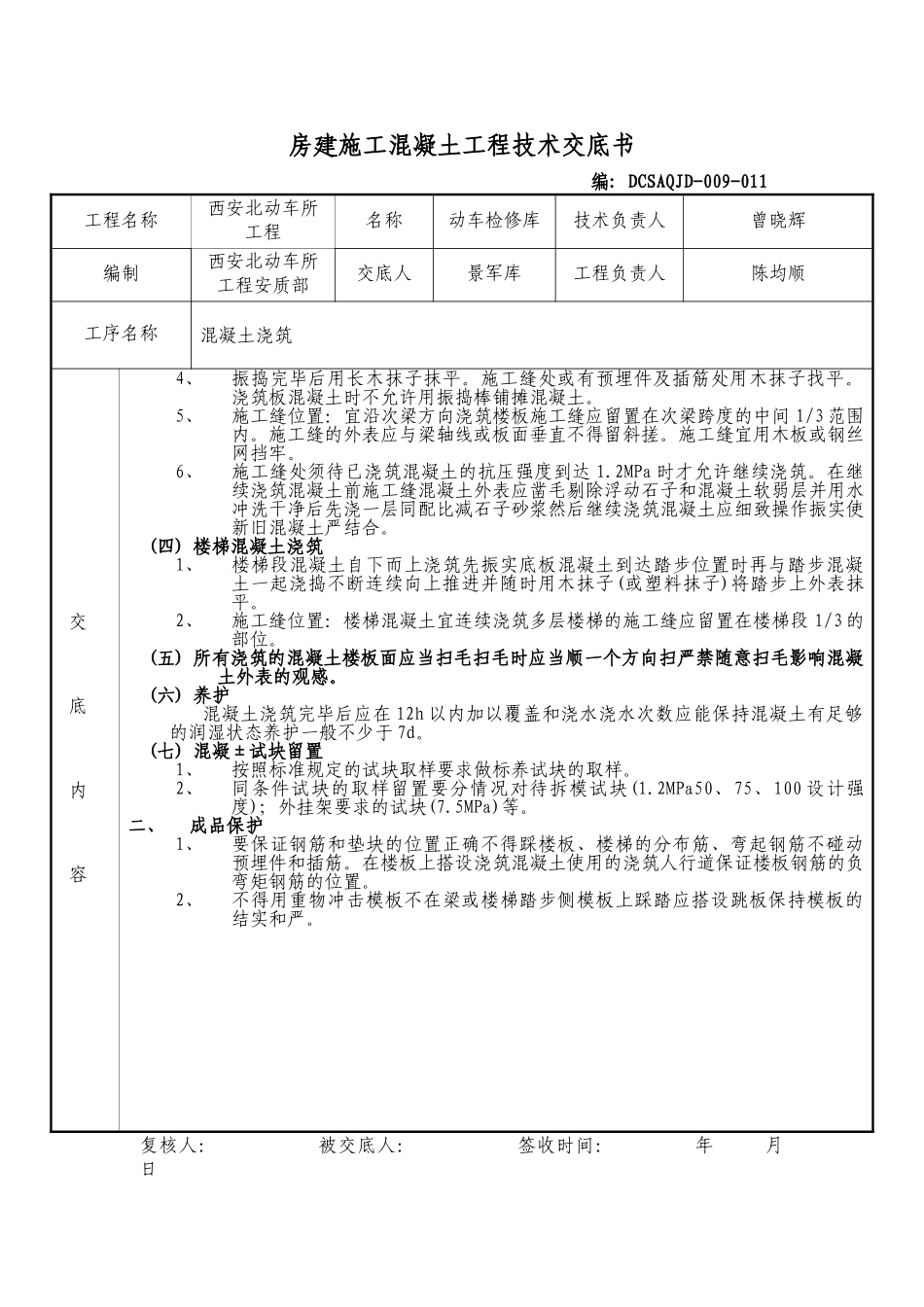

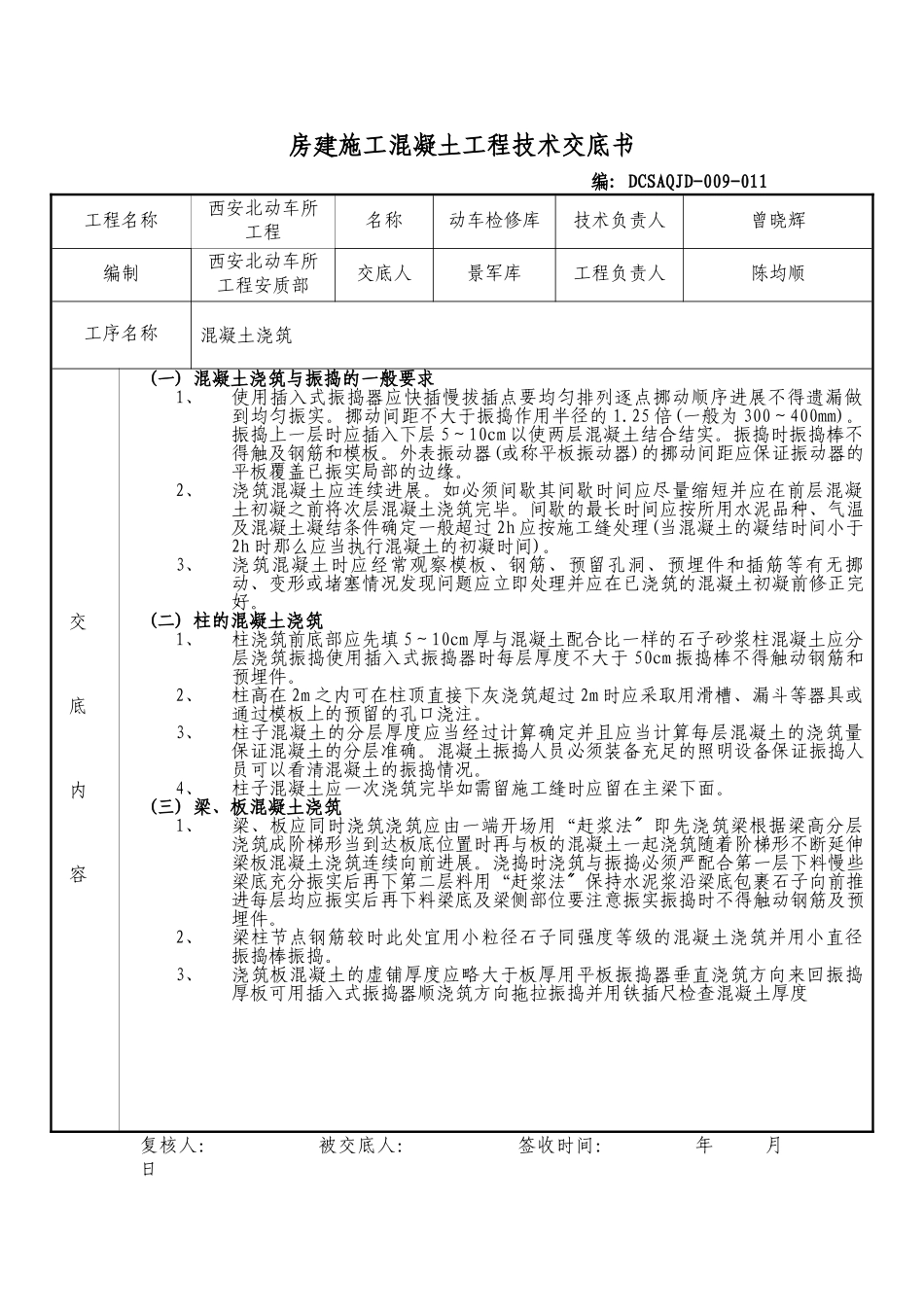

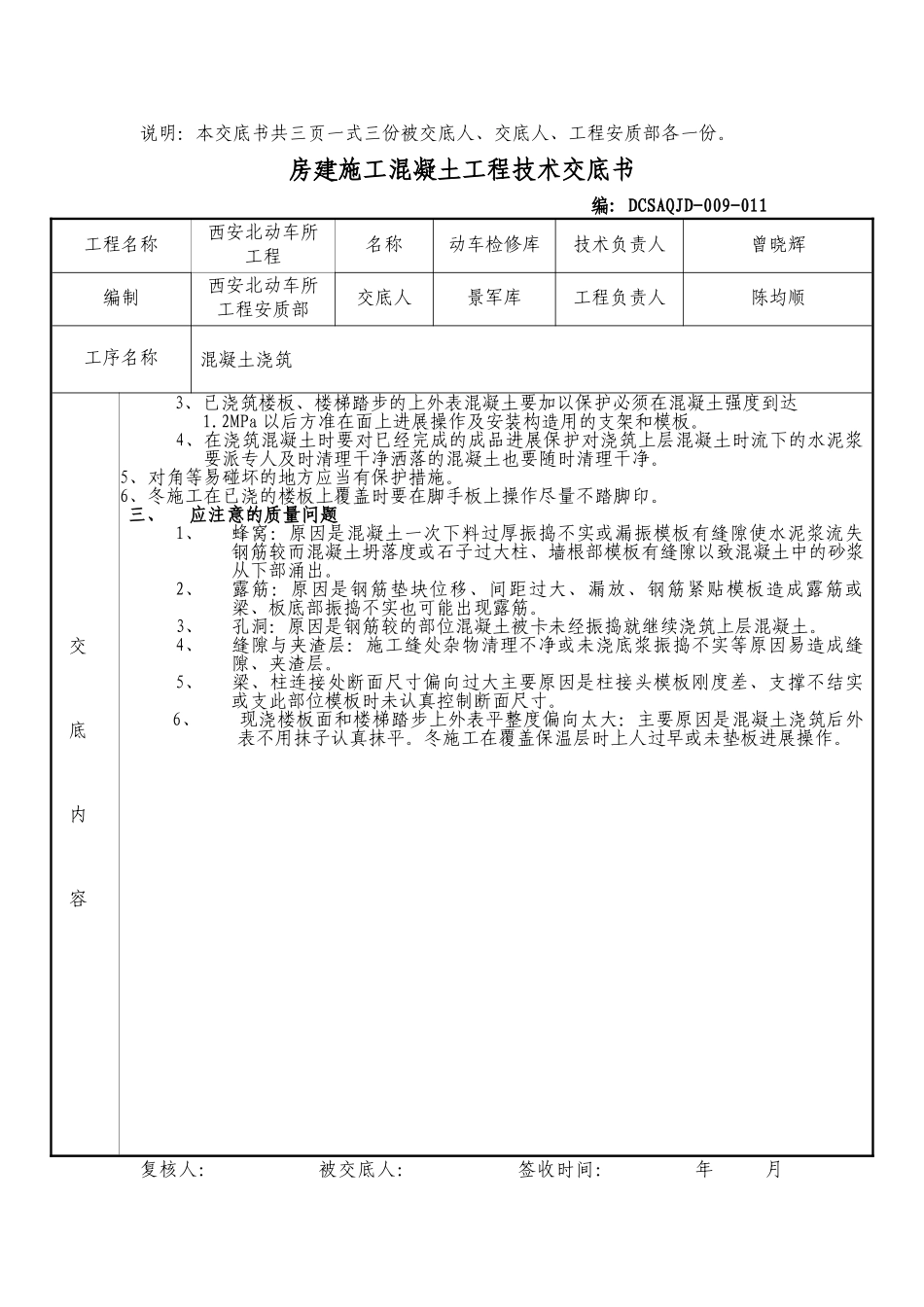

房建施工混凝土工程技术交底书编:DCSAQJD-009-011工程名称西安北动车所工程名称动车检修库技术负责人曾晓辉编制西安北动车所工程安质部交底人景军库工程负责人陈均顺工序名称混凝土浇筑交底内容(一)混凝土浇筑与振捣的一般要求1、使用插入式振捣器应快插慢拔插点要均匀排列逐点挪动顺序进展不得遗漏做到均匀振实
挪动间距不大于振捣作用半径的1
25倍(一般为300~400mm)
振捣上一层时应插入下层5~10cm以使两层混凝土结合结实
振捣时振捣棒不得触及钢筋和模板
外表振动器(或称平板振动器)的挪动间距应保证振动器的平板覆盖已振实局部的边缘
2、浇筑混凝土应连续进展
如必须间歇其间歇时间应尽量缩短并应在前层混凝土初凝之前将次层混凝土浇筑完毕
间歇的最长时间应按所用水泥品种、气温及混凝土凝结条件确定一般超过2h应按施工缝处理(当混凝土的凝结时间小于2h时那么应当执行混凝土的初凝时间)
3、浇筑混凝土时应经常观察模板、钢筋、预留孔洞、预埋件和插筋等有无挪动、变形或堵塞情况发现问题应立即处理并应在已浇筑的混凝土初凝前修正完好
(二)柱的混凝土浇筑1、柱浇筑前底部应先填5~10cm厚与混凝土配合比一样的石子砂浆柱混凝土应分层浇筑振捣使用插入式振捣器时每层厚度不大于50cm振捣棒不得触动钢筋和预埋件
2、柱高在2m之内可在柱顶直接下灰浇筑超过2m时应采取用滑槽、漏斗等器具或通过模板上的预留的孔口浇注
3、柱子混凝土的分层厚度应当经过计算确定并且应当计算每层混凝土的浇筑量保证混凝土的分层准确
混凝土振捣人员必须装备充足的照明设备保证振捣人员可以看清混凝土的振捣情况
4、柱子混凝土应一次浇筑完毕如需留施工缝时应留在主梁下面
(三)梁、板混凝土浇筑1、梁、板应同时浇筑浇筑应由一端开场用“赶浆法即先浇筑梁根据梁高分层〞浇筑成阶梯形当到达板底位置时再与板的混凝土一起浇筑随着阶梯形不断延伸梁板混凝
