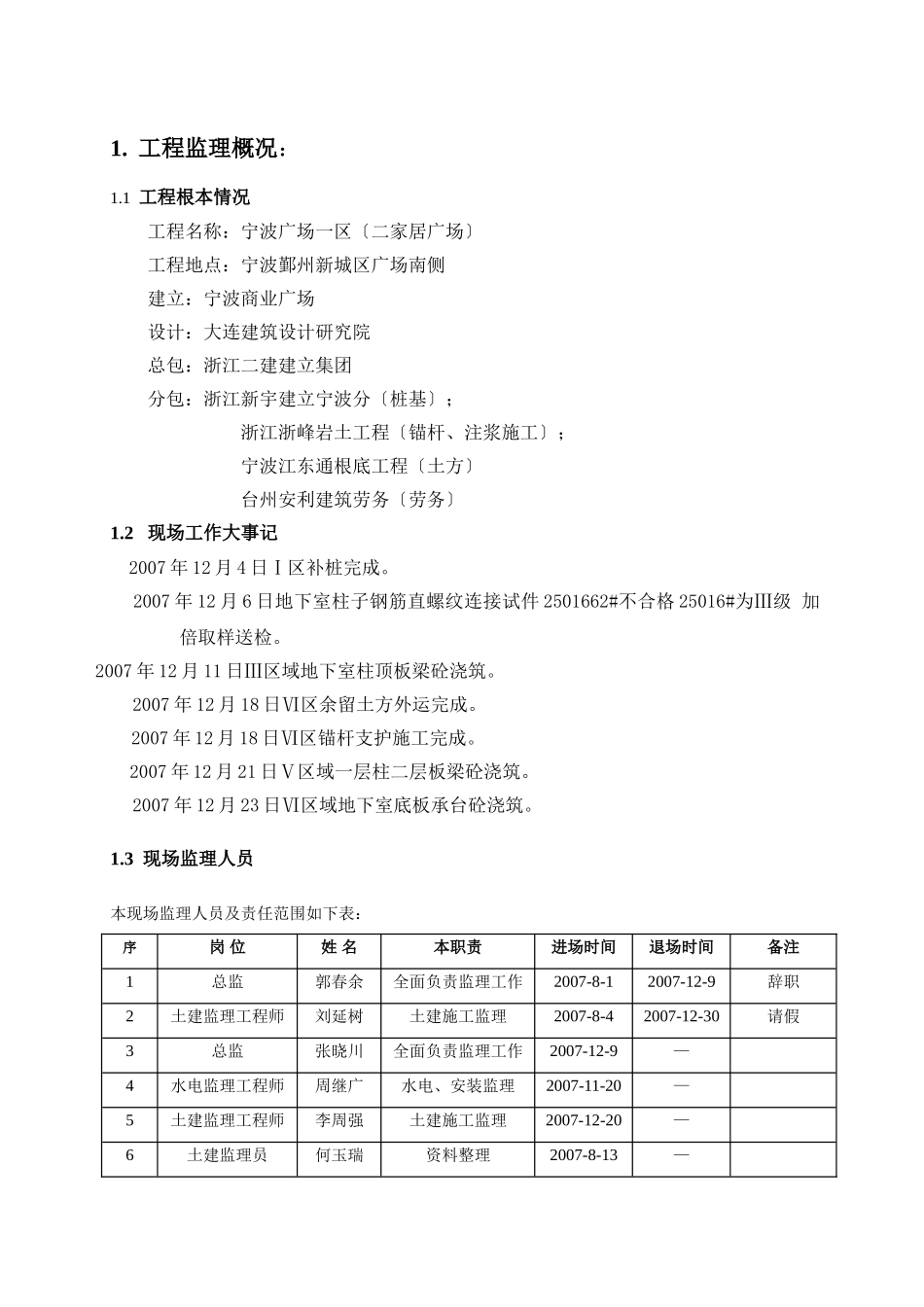

1.工程监理概况:1.1工程根本情况工程名称:宁波广场一区〔二家居广场〕工程地点:宁波鄞州新城区广场南侧建立:宁波商业广场设计:大连建筑设计研究院总包:浙江二建建立集团分包:浙江新宇建立宁波分〔桩基〕;浙江浙峰岩土工程〔锚杆、注浆施工〕;宁波江东通根底工程〔土方〕台州安利建筑劳务〔劳务〕1.2现场工作大事记2007年12月4日Ⅰ区补桩完成。2007年12月6日地下室柱子钢筋直螺纹连接试件2501662#不合格25016#为Ⅲ级加倍取样送检。2007年12月11日Ⅲ区域地下室柱顶板梁砼浇筑。2007年12月18日Ⅵ区余留土方外运完成。2007年12月18日Ⅵ区锚杆支护施工完成。2007年12月21日Ⅴ区域一层柱二层板梁砼浇筑。2007年12月23日Ⅵ区域地下室底板承台砼浇筑。1.3现场监理人员本现场监理人员及责任范围如下表:序岗位姓名本职责进场时间退场时间备注1总监郭春余全面负责监理工作2007-8-12007-12-9辞职2土建监理工程师刘延树土建施工监理2007-8-42007-12-30请假3总监张晓川全面负责监理工作2007-12-9—4水电监理工程师周继广水电、安装监理2007-11-20—5土建监理工程师李周强土建施工监理2007-12-20—6土建监理员何玉瑞资料整理2007-8-13—7土建监理员朱天鹏监理员2007-11-20—2本监理月报:2.1工程进度监理控制月报2.1.1协助业主、设计、桩基施工抓紧对修改桩的施工催促总包对六区挖土的施工尽量减少对总包地下室施工总体进度的影响。2.1.2催促总包编制、调整施工作业方案、保证分阶段工目的的实现。2.1.3对防水工程、钢筋工程、隐蔽工程验收加强过程控制进展平行检查、验收及时发现问题及时处理不影响砼按时浇筑上道工序不何时完成〔包括间〕均及时验收。2.1.4催促总包编制周作业方案做到长方案短安排。在施工过程中出现了劳动力偏少问题方案工可能滞后要求施工增加劳动力保证方案工顺利完成。2.1.5催促施工原材料试验、钢筋选材试验钢筋直螺纹检测防止因原材料试验工作影响砼的浇筑。2.2工程质量月报2.2.1利用工地例会解决施工中出现的质量问题本月共召开工地例会四次一次专题会议发五份对地下室底板防水卷材施工和砼浇筑进展旁站监理工作。总体质量根本在受控状态下运行共检查工程31个合格31个其中一次性合格率94。监理旁站记录17份抽样检验12处见证取样4份验收记录12份其中一次合格率为100发监理单2次,测量放线复核2次。2.2.2复查轴线和标高测量记录控制楼板、梁柱钢筋保护层厚度和楼板的厚度。2.2.3原材料及施工检测:序检查工程检测批检测结果见证人备注1钢筋原材料5合格何玉瑞2直螺纹套筒连接12合格朱天鹏3防水材料1合格何玉瑞2.3本工程质量评语2.3.1本工程质量处于受控状态。2.3.2控制钢筋及直螺纹连接质量进展现场见证随机取样送检本月见证试验2个试件不合格经过加倍送样检测后均合格。2.3.3认真控制轴线放样工作及时整改柱偏位问题复核楼板预留洞口尺寸发现偏向及时修正。2.3.4认真验收隐蔽工程发现柱子箍筋加区、腰筋绑扎不合格及时要求整改到达要求。3平安文报3.1本平安情况本月平安无事故。3.2平安监理工作情况每天现场巡检发现问题及时施工整改。每周五施行平安结合检查发平安检查四份。完善现场临时用电设施到达规定要求;进场材料堆放整齐要求不能堆放在临边基坑周边。催促施工满堂脚手架搭设按方案施工布置扫地杆、剪撑尤其是扣件安装结实到达最小拧紧力矩要求。3.3评语及建议平安施工应警钟长鸣毫不懈怠须得一张婆婆嘴逢会必讲力争将隐患与苗头处置在萌芽状态。参建务工人员外来打工者多技术程度平安意识参差不齐应紧抓上岗前平安教育不放在工地发现隐患必其立即整改。平安理、平安教育、平安活动、平安标志及平安责任制必须形成系统化、定化、目的化的工作制式。4本监理工作小结4.1抓原材料的试验及施工检测、随机取样、见证取样检测合格后允许下道工序施工做好事前、事中控制严把质量关。4.2由于补桩和土方开挖需保证支护平安施工进度受到影响监理同施工屡次沟通调整流水施工方案工作进度有所改良根本按方案工完成±0.00以下工程施工。4.3坚持每周定召开工地例会本共召开四次对协调改良施工进度、工程质量强化总包技术质量、平安理起到促进作用。4.4坚持每周一定召开...
