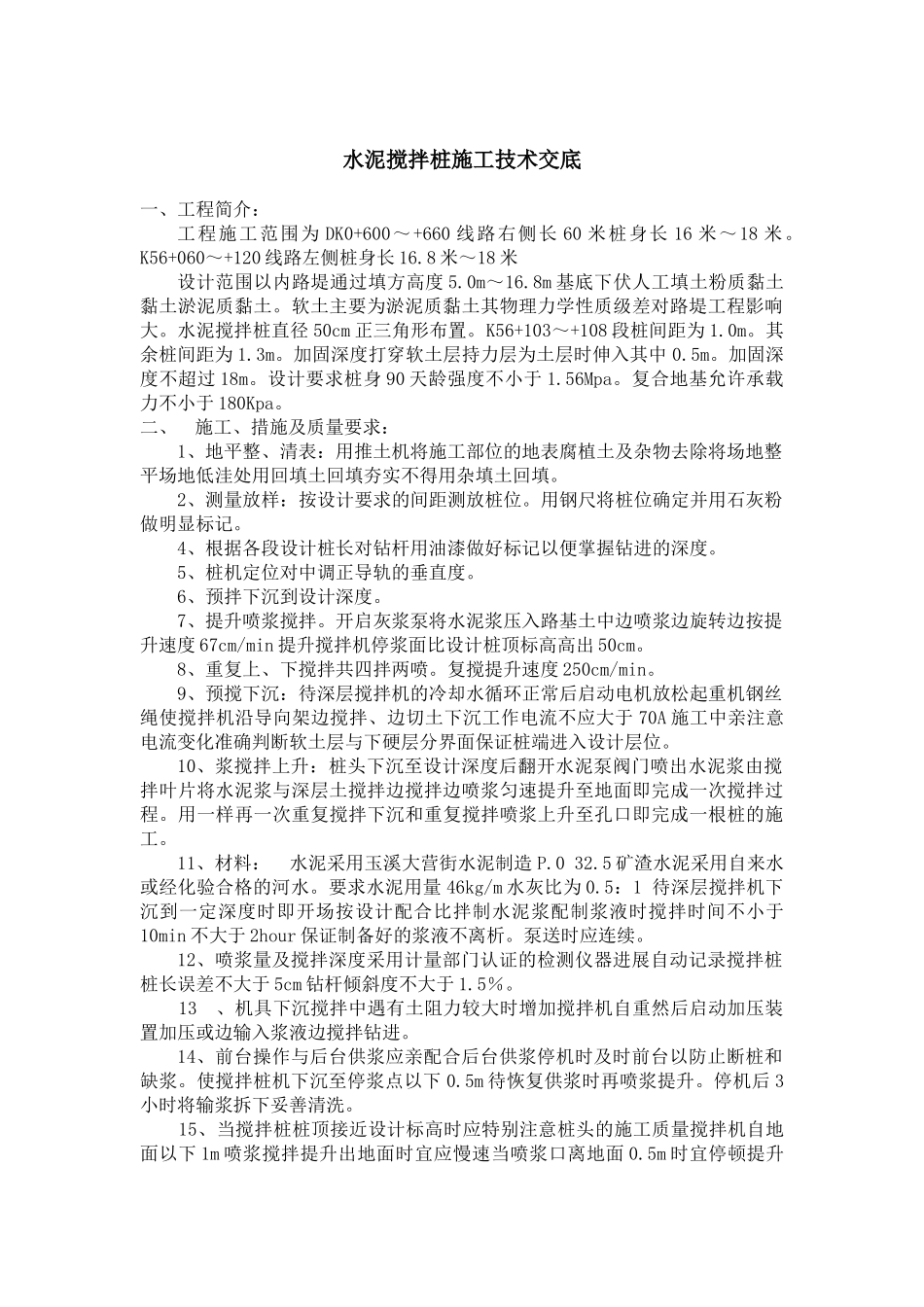

水泥搅拌桩施工技术交底一、工程简介:工程施工范围为DK0+600~+660线路右侧长60米桩身长16米~18米
K56+060~+120线路左侧桩身长16
8米~18米设计范围以内路堤通过填方高度5
8m基底下伏人工填土粉质黏土黏土淤泥质黏土
软土主要为淤泥质黏土其物理力学性质级差对路堤工程影响大
水泥搅拌桩直径50cm正三角形布置
K56+103~+108段桩间距为1
其余桩间距为1
加固深度打穿软土层持力层为土层时伸入其中0
加固深度不超过18m
设计要求桩身90天龄强度不小于1
复合地基允许承载力不小于180Kpa

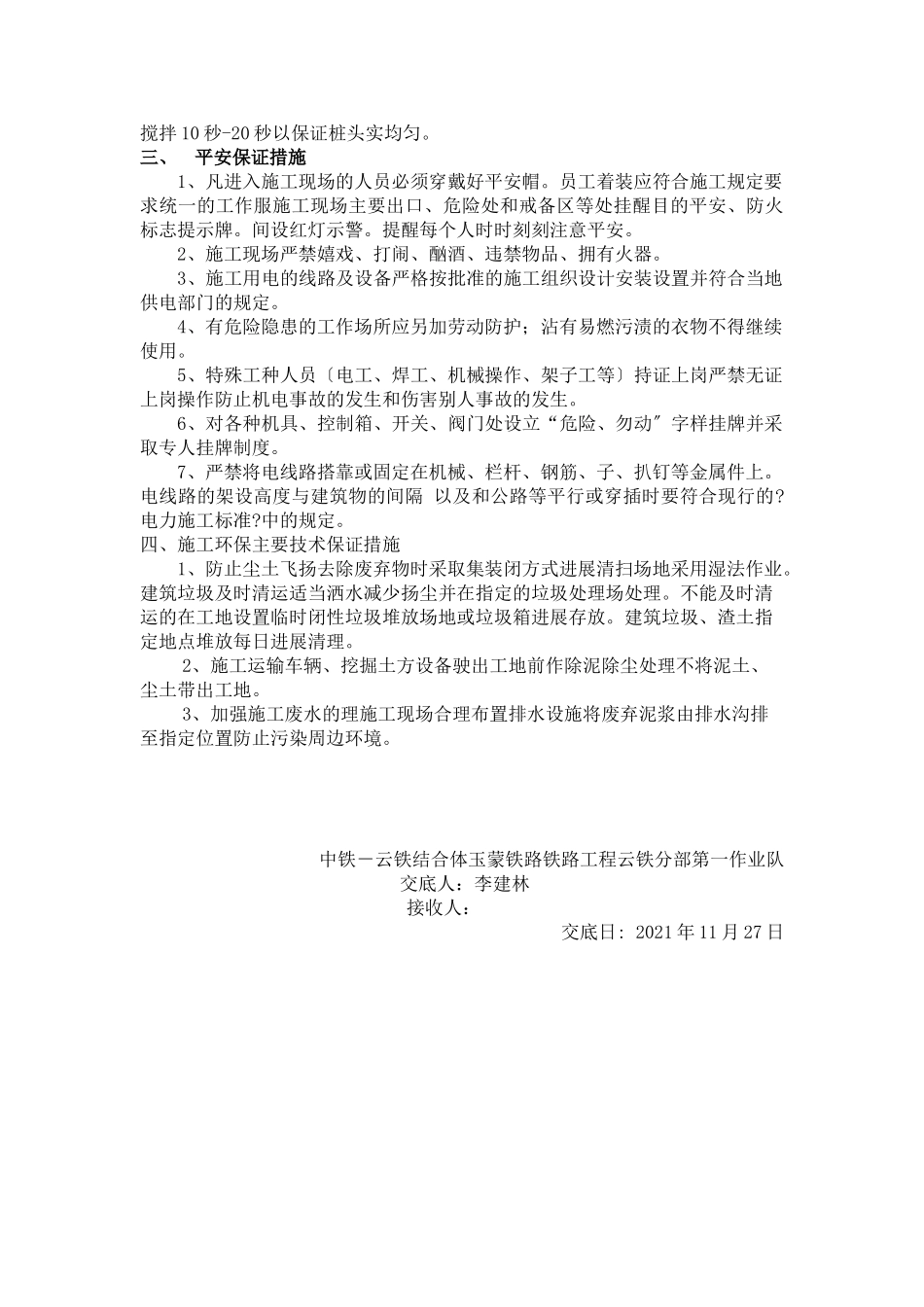

二、施工、措施及质量要求:1、地平整、清表:用推土机将施工部位的地表腐植土及杂物去除将场地整平场地低洼处用回填土回填夯实不得用杂填土回填
2、测量放样:按设计要求的间距测放桩位
用钢尺将桩位确定并用石灰粉做明显标记
4、根据各段设计桩长对钻杆用油漆做好标记以便掌握钻进的深度
5、桩机定位对中调正导轨的垂直度
6、预拌下沉到设计深度
7、提升喷浆搅拌
开启灰浆泵将水泥浆压入路基土中边喷浆边旋转边按提升速度67cm/min提升搅拌机停浆面比设计桩顶标高高出50cm
8、重复上、下搅拌共四拌两喷
复搅提升速度250cm/min
9、预搅下沉:待深层搅拌机的冷却水循环正常后启动电机放松起重机钢丝绳使搅拌机沿导向架边搅拌、边切土下沉工作电流不应大于70A施工中亲注意电流变化准确判断软土层与下硬层分界面保证桩端进入设计层位
10、浆搅拌上升:桩头下沉至设计深度后翻开水泥泵阀门喷出水泥浆由搅拌叶片将水泥浆与深层土搅拌边搅拌边喷浆匀速提升至地面即完成一次搅拌过程
用一样再一次重复搅拌下沉和重复搅拌喷浆上升至孔口即完成一根桩的施工
11、材料:水泥采用玉溪大营街水泥制造P
5矿渣水泥采用自来水或经化验合格的河水
要求水泥用量
