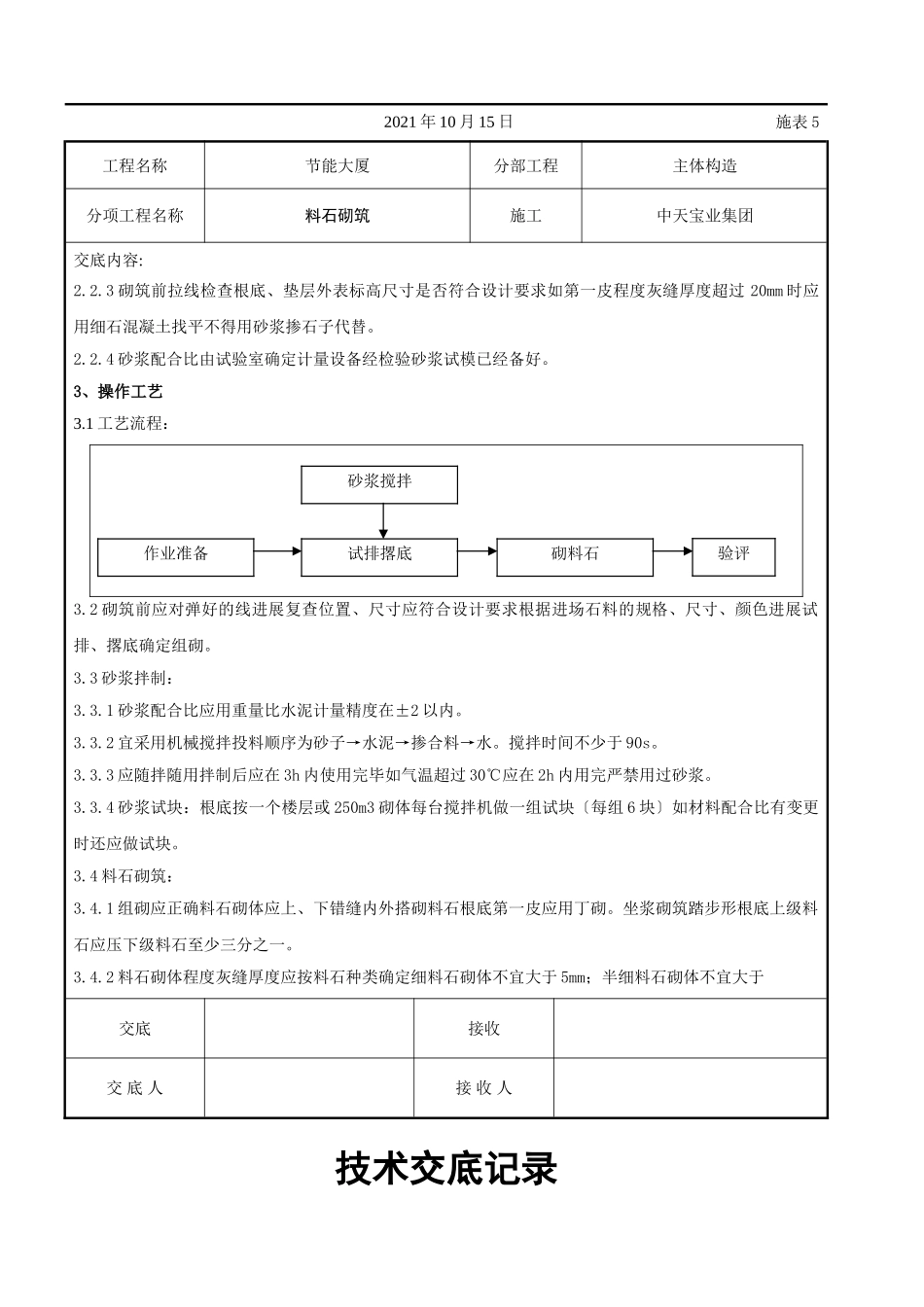

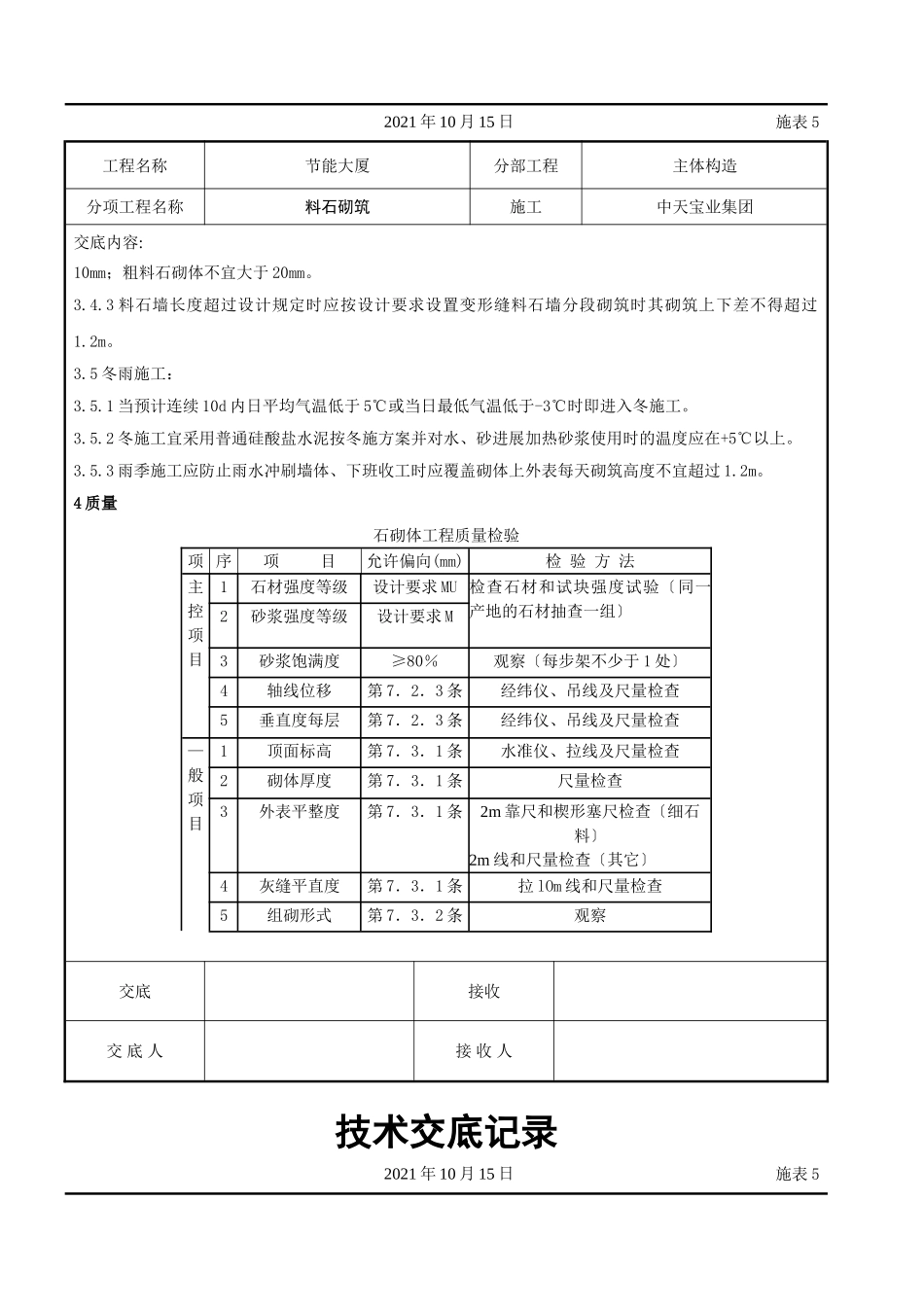

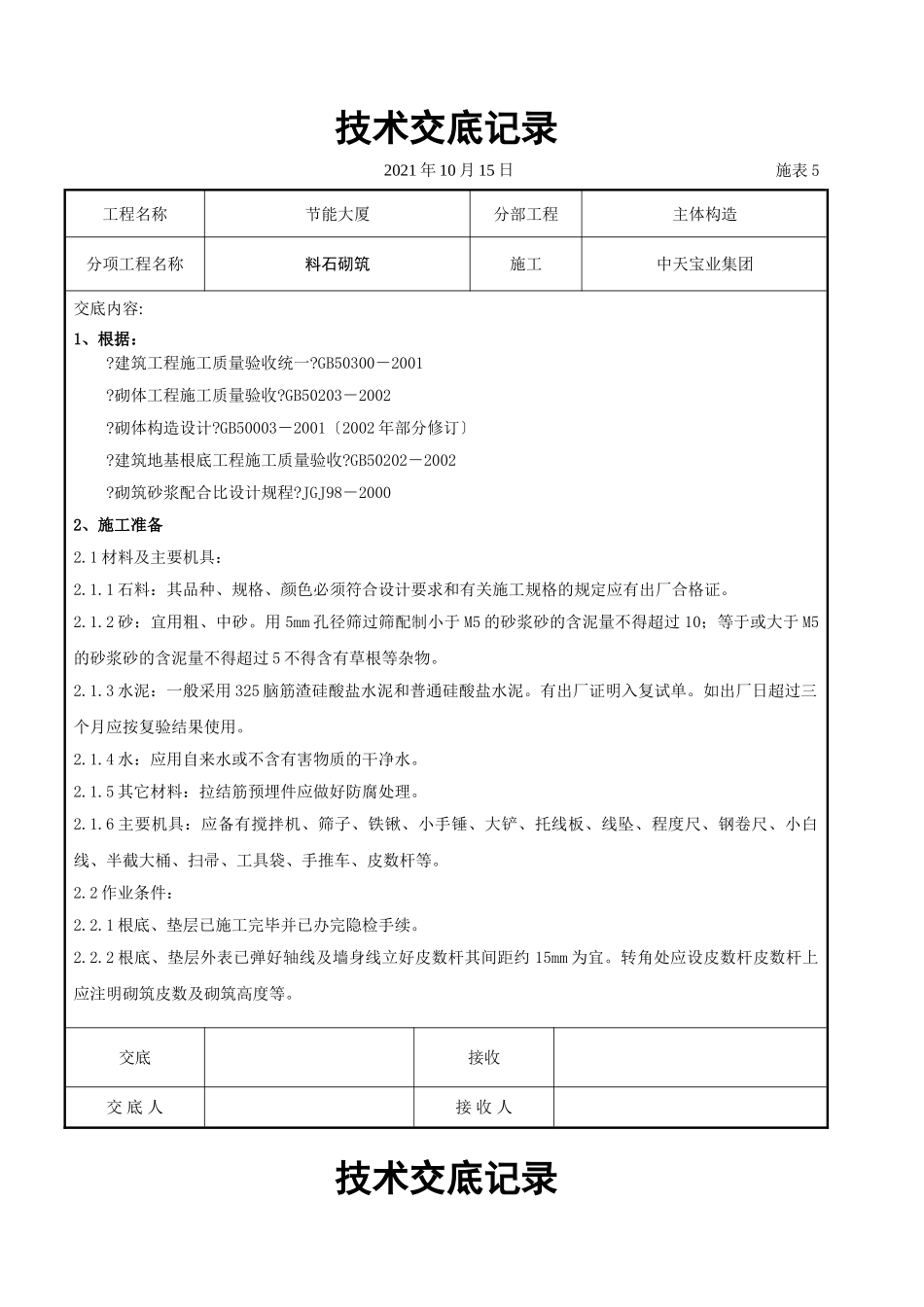

技术交底记录2021年10月15日施表5工程名称节能大厦分部工程主体构造分项工程名称料石砌筑施工中天宝业集团交底内容:1、根据:
建筑工程施工质量验收统一
GB50300-2001
砌体工程施工质量验收
GB50203-2002
砌体构造设计
GB50003-2001〔2002年部分修订〕
建筑地基根底工程施工质量验收
GB50202-2002
砌筑砂浆配合比设计规程
JGJ98-20002、施工准备2
1材料及主要机具:2
1石料:其品种、规格、颜色必须符合设计要求和有关施工规格的规定应有出厂合格证
2砂:宜用粗、中砂
用5mm孔径筛过筛配制小于M5的砂浆砂的含泥量不得超过10;等于或大于M5的砂浆砂的含泥量不得超过5不得含有草根等杂物
3水泥:一般采用325脑筋渣硅酸盐水泥和普通硅酸盐水泥
有出厂证明入复试单
如出厂日超过三个月应按复验结果使用
4水:应用自来水或不含有害物质的干净水
5其它材料:拉结筋预埋件应做好防腐处理
6主要机具:应备有搅拌机、筛子、铁锹、小手锤、大铲、托线板、线坠、程度尺、钢卷尺、小白线、半截大桶、扫帚、工具袋、手推车、皮数杆等
2作业条件:2
1根底、垫层已施工完毕并已办完隐检手续
2根底、垫层外表已弹好轴线及墙身线立好皮数杆其间距约15mm为宜
转角处应设皮数杆皮数杆上应注明砌筑皮数及砌筑高度等
交底接收交底人接收人技术交底记录2021年10月15日施表5工程名称节能大厦分部工程主体构造分项工程名称料石砌筑施工中天宝业集团交底内容:2
3砌筑前拉线检查根底、垫层外表标高尺寸是否符合设计要求如第一皮程度灰缝厚度超过20mm时应用细石混凝土找平不得用砂浆掺石子代替
4砂浆配合比由试验室确定计量设备经检验砂浆试模已经备好
3、操作工艺3
1工艺流程:3
2砌筑前应对弹好的线进展
