建筑安装工程技术交底单施工:河南水利第二工程填发日:年月日建立南宁城建立开展总工程名称滨江路工程子工程防渗灌浆及排涝工程工程部位高喷灌浆工程承受交底人交底内容工程概况:根据地质勘探滨江路桩0+620~0+720段为鱼塘塘底高程67
8m塘底园砾层厚3
4m其上的粘土覆盖层较薄最薄处约1
5m存在沿园砾层浸透顶穿粘土盖层产生漏水的可能
因此本段路〔堤〕根底的园砾层需进展防渗措施处理对桩0+600~0+760共160m长的路段进展高压旋喷灌浆防渗处理设单排孔孔距0
8m灌浆底线入基岩1m灌浆顶线与防渗充填浆的防渗墙相连
按照图纸设计要求高喷灌浆前施工须试灌2孔试灌完毕后在两孔间钻孔取样确定搭接长度并作压水试验根据结果提出的试验确定正式施工参数
我工程部已按设计图纸要求完成试验阶段工作
试验结果说明防渗系数可以满足设计要求现机械、人员均已到位具备施工条件
根据本工程特点安排高喷灌浆施工顺序为:孔位测定→钻孔→制浆→灌浆→封孔
一、孔位测定高喷灌浆按照设计图纸要求从桩0+600~0+760共160米、单排孔
施工时沿灌浆轴线从0+600开场布置灌浆孔孔距为0
8米将高喷灌浆孔施工顺序分Ⅰ、Ⅱ序先钻灌Ⅰ序后Ⅱ序Ⅰ、Ⅱ序施工间隔时间要求至少3天以上

二、钻孔钻孔时沿轴线方向每隔16米布置先导孔〔为灌浆孔数的10监理人员:交底人:建筑安装工程技术交底单施工:河南水利第二工程填发日:年月日建立南宁城建立开展总工程名称滨江路工程子工程防渗灌浆及排涝工程工程部位高喷灌浆工程承受交底人交底内容满足要求〕先导孔采用干钻、取芯样并对土层情况做好记录根据钻孔取样情况调整先导孔间施钻深度确保灌浆底线入基岩一米
灌浆孔造孔采用泥浆护壁正循环回转钻进

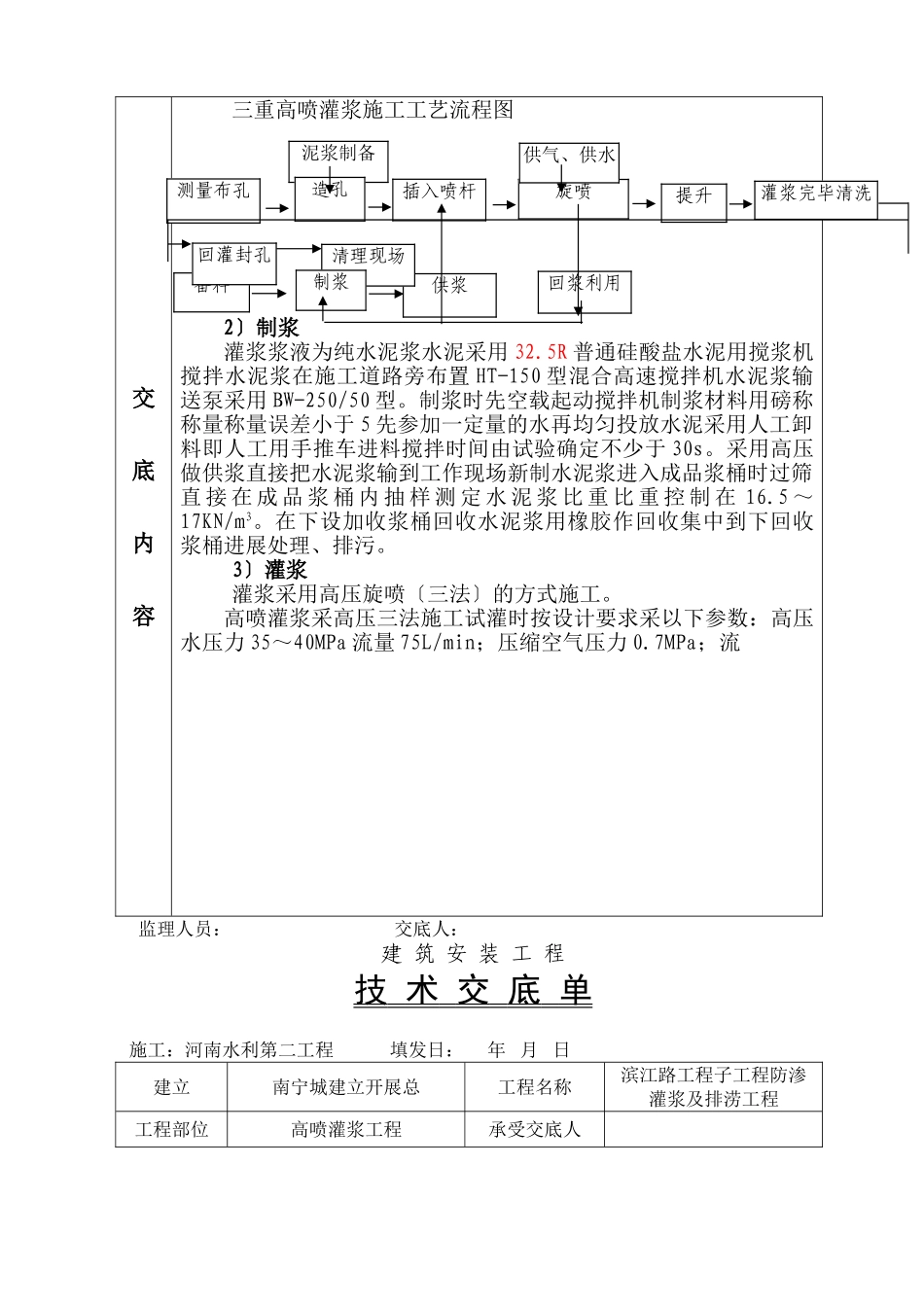

泥浆材料采用当地消费的粘土粉经人工或机械搅拌成浆后掺加一定量的羟甲基纤维素和纯咸可调试制成稳定性好、粘性高的优质泥浆应用这种技术在粘性粉土地层中造孔没有沉淀
