特大桥承台、系梁施工技术交底书2007年10月工程概况本合同段桥梁承台、系梁工程量数量如下:桥墩承台55座几何尺寸为7m×11m×2m单个钢筋用量10
5tC25混凝土用量154m3;桥台承台2座单个钢筋用量1
9tC25混凝土用量38
88m3;系梁68个其中低系梁50个高系梁18个
本桥承台、系梁定于2006年6月中开工至2006年12月下旬完毕工为6个月

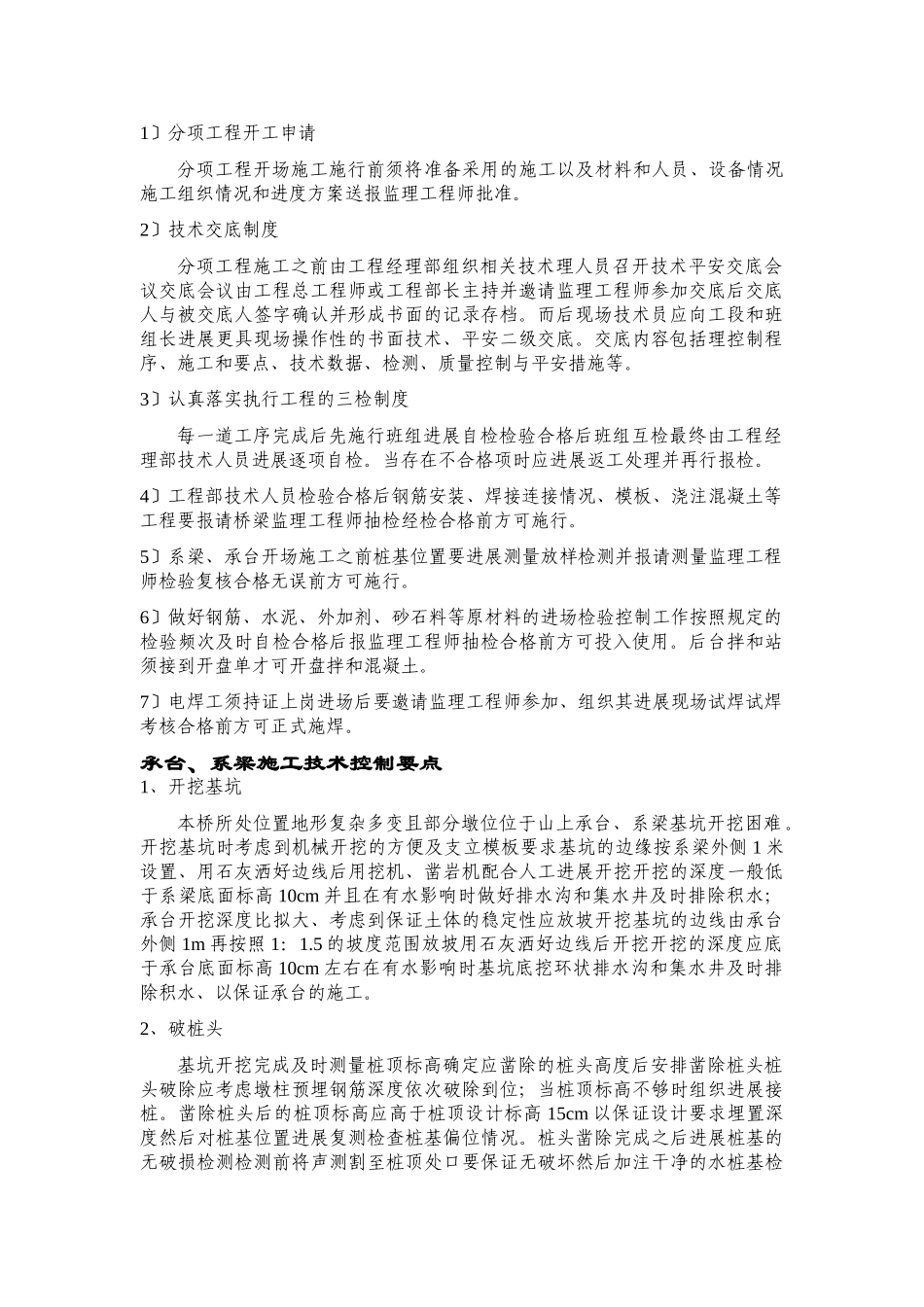

工程理程序1〕分项工程开工申请分项工程开场施工施行前须将准备采用的施工以及材料和人员、设备情况施工组织情况和进度方案送报监理工程师批准
2〕技术交底制度分项工程施工之前由工程经理部组织相关技术理人员召开技术平安交底会议交底会议由工程总工程师或工程部长主持并邀请监理工程师参加交底后交底人与被交底人签字确认并形成书面的记录存档
而后现场技术员应向工段和班组长进展更具现场操作性的书面技术、平安二级交底
交底内容包括理控制程序、施工和要点、技术数据、检测、质量控制与平安措施等
3〕认真落实执行工程的三检制度每一道工序完成后先施行班组进展自检检验合格后班组互检最终由工程经理部技术人员进展逐项自检
当存在不合格项时应进展返工处理并再行报检
4〕工程部技术人员检验合格后钢筋安装、焊接连接情况、模板、浇注混凝土等工程要报请桥梁监理工程师抽检经检合格前方可施行
5〕系梁、承台开场施工之前桩基位置要进展测量放样检测并报请测量监理工程师检验复核合格无误前方可施行
6〕做好钢筋、水泥、外加剂、砂石料等原材料的进场检验控制工作按照规定的检验频次及时自检合格后报监理工程师抽检合格前方可投入使用

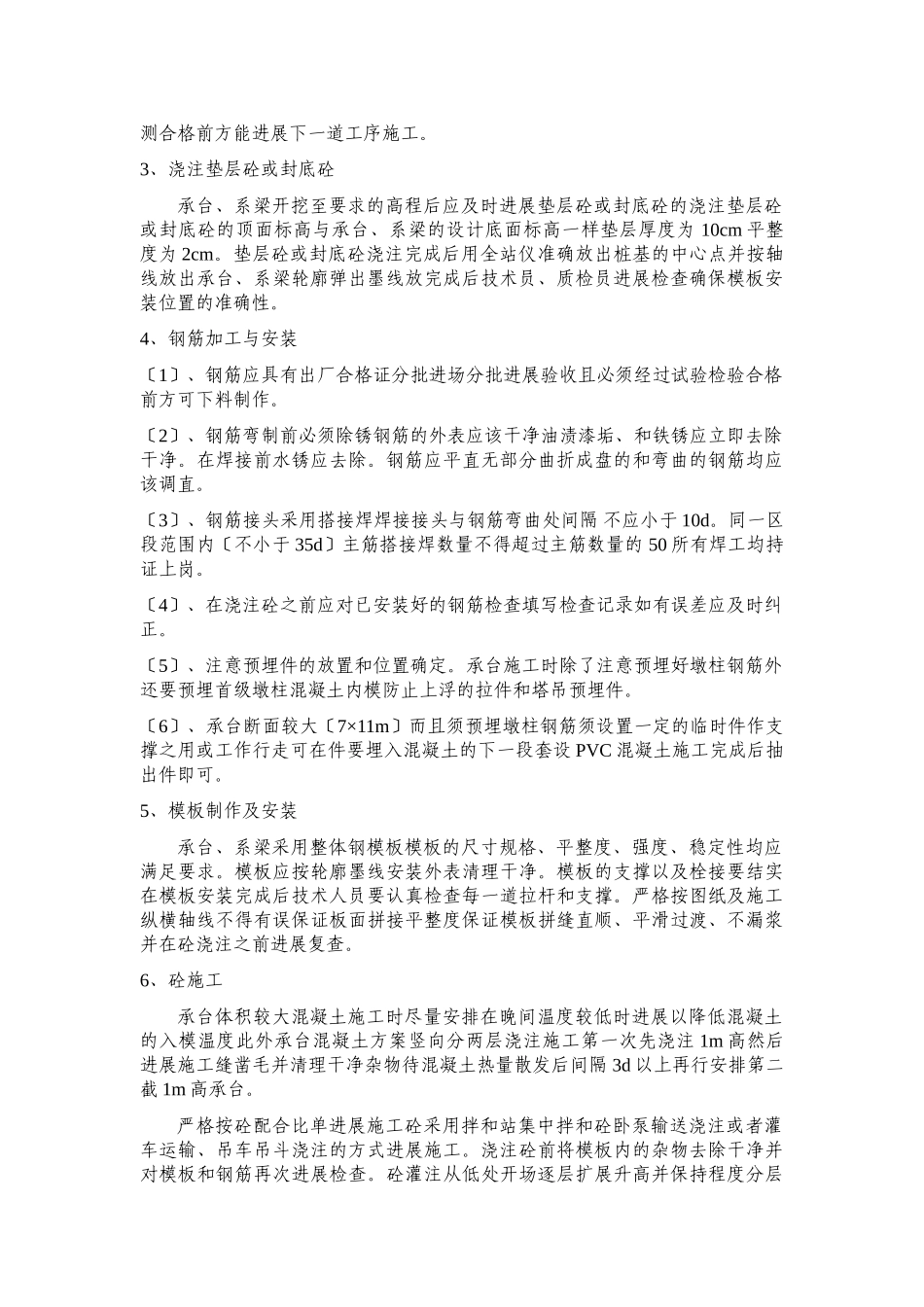

后台拌和站须接到开盘单才可开盘拌和混凝土
7〕电焊工须持证上岗进场后要邀请监理工程师参加、组织其进展现场试焊试焊考核合格前方可正式施焊
承台、系梁施工技术控制要点1、开挖基坑本桥所处位置地形复杂多变且部分墩位位于山上承台、系梁基坑开挖困难
开挖基坑时考虑
