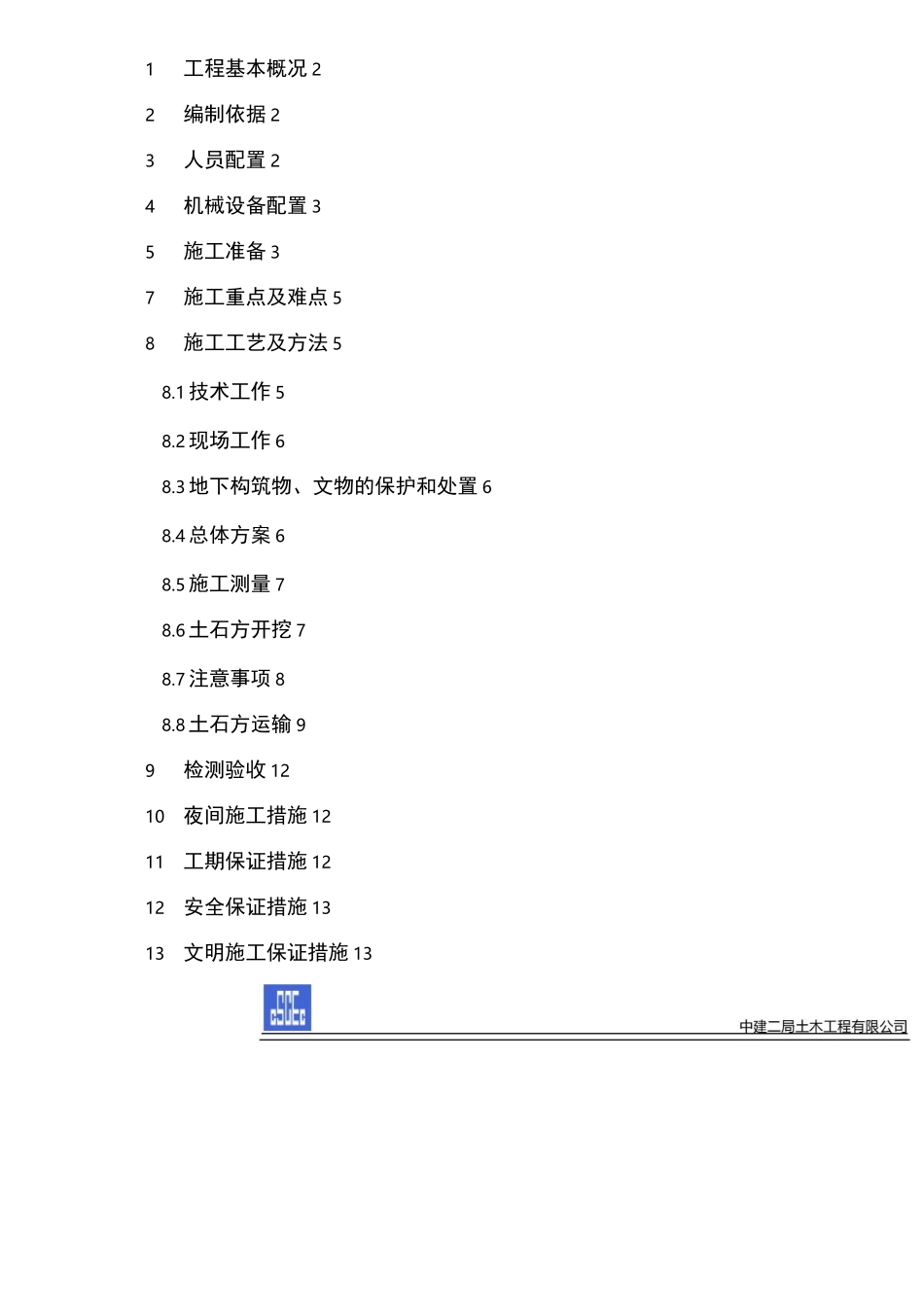

中建二局土木工程有限公司安徽口子酒业股份有限公司退城进区搬迁项目场平工程开挖回填施工方案编制人:审核人:批准人:中建二局土木工程有限公司2016年1月20日目录1工程基本概况22编制依据23人员配置24机械设备配置35施工准备37施工重点及难点58施工工艺及方法58
1技术工作58
2现场工作68
3地下构筑物、文物的保护和处置68
4总体方案68
5施工测量78
6土石方开挖78
7注意事项88

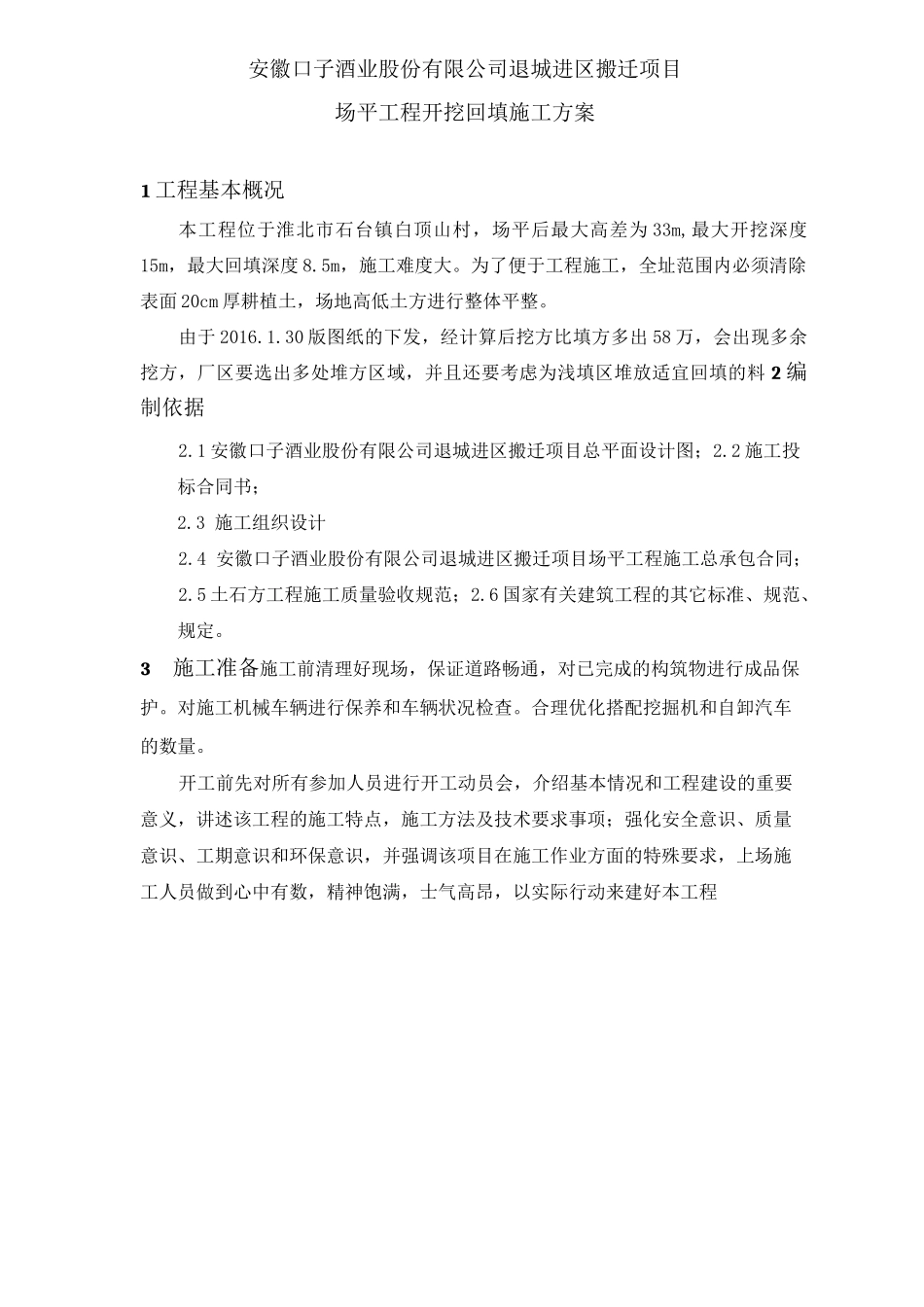

8土石方运输99检测验收1210夜间施工措施1211工期保证措施1212安全保证措施1313文明施工保证措施13安徽口子酒业股份有限公司退城进区搬迁项目场平工程开挖回填施工方案1工程基本概况本工程位于淮北市石台镇白顶山村,场平后最大高差为33m,最大开挖深度15m,最大回填深度8
5m,施工难度大
为了便于工程施工,全址范围内必须清除表面20cm厚耕植土,场地高低土方进行整体平整
由于2016
30版图纸的下发,经计算后挖方比填方多出58万,会出现多余挖方,厂区要选出多处堆方区域,并且还要考虑为浅填区堆放适宜回填的料2编制依据2
1安徽口子酒业股份有限公司退城进区搬迁项目总平面设计图;2
2施工投标合同书;2
3施工组织设计2
4安徽口子酒业股份有限公司退城进区搬迁项目场平工程施工总承包合同;2
5土石方工程施工质量验收规范;2
6国家有关建筑工程的其它标准、规范、规定
3施工准备施工前清理好现场,保证道路畅通,对已完成的构筑物进行成品保护
对施工机械车辆进行保养和车辆状况检查
合理优化搭配挖掘机和自卸汽车的数量
开工前先对所有参加人员进行开工动员会,介绍基本情况和工程建设的重要意义,讲述该工程的施工特点,施工方法及技术要求事项;强化安全意识、质量意识、工期意识和环保意识,并强调该项目在施工作业方面的特殊要求,上场施工人员做到心中有数,精神饱满,士气高昂,以实际行动来建好本工
