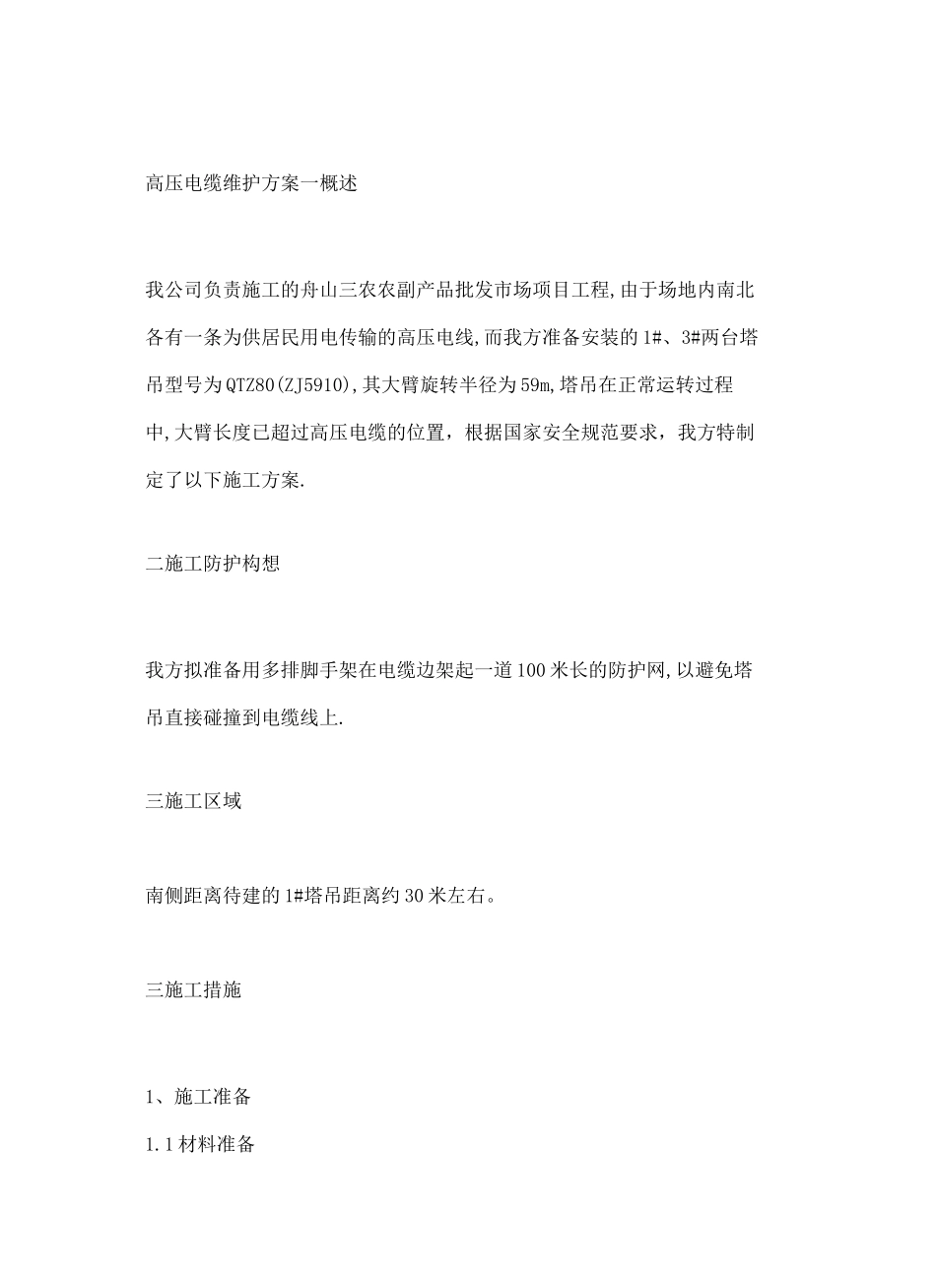

集团企业公司编码:(LL3698-KKI1269-TM2483-LUI12689-ITT289-缆维护方案高压电缆维护方案一概述我公司负责施工的舟山三农农副产品批发市场项目工程,由于场地内南北各有一条为供居民用电传输的高压电线,而我方准备安装的1#、3#两台塔吊型号为QTZ80(ZJ5910),其大臂旋转半径为59m,塔吊在正常运转过程中,大臂长度已超过高压电缆的位置,根据国家安全规范要求,我方特制定了以下施工方案
二施工防护构想我方拟准备用多排脚手架在电缆边架起一道100米长的防护网,以避免塔吊直接碰撞到电缆线上
三施工区域南侧距离待建的1#塔吊距离约30米左右
三施工措施1、施工准备1

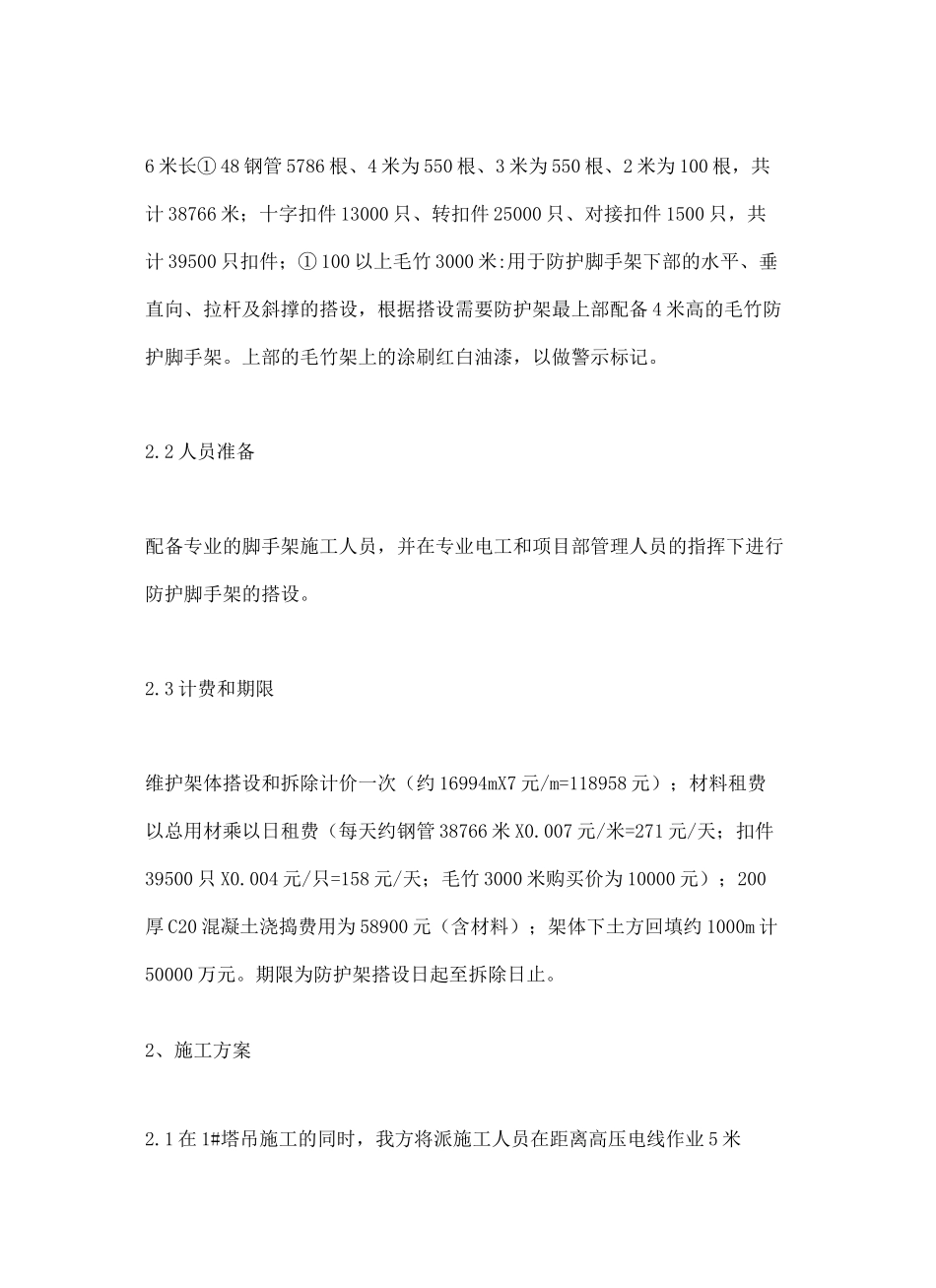

1材料准备6米长①48钢管5786根、4米为550根、3米为550根、2米为100根,共计38766米;十字扣件13000只、转扣件25000只、对接扣件1500只,共计39500只扣件;①100以上毛竹3000米:用于防护脚手架下部的水平、垂直向、拉杆及斜撑的搭设,根据搭设需要防护架最上部配备4米高的毛竹防护脚手架
上部的毛竹架上的涂刷红白油漆,以做警示标记
2人员准备配备专业的脚手架施工人员,并在专业电工和项目部管理人员的指挥下进行防护脚手架的搭设
3计费和期限维护架体搭设和拆除计价一次(约16994mX7元/m=118958元);材料租费以总用材乘以日租费(每天约钢管38766米X0
007元/米=271元/天;扣件39500只X0
004元/只=158元/天;毛竹3000米购买价为10000元);200厚C20混凝土浇捣费用为58900元(含材料);架体下土方回填约1000m计50000万元
期限为防护架搭设日起至拆除日止
2、施工方案2
1在1#塔吊施工的同时,我方将派施工人员在距离高压电线作业5米左右回填土方并浇捣200厚c20维护架体基础,插入①18的钢筋6排,伸入
